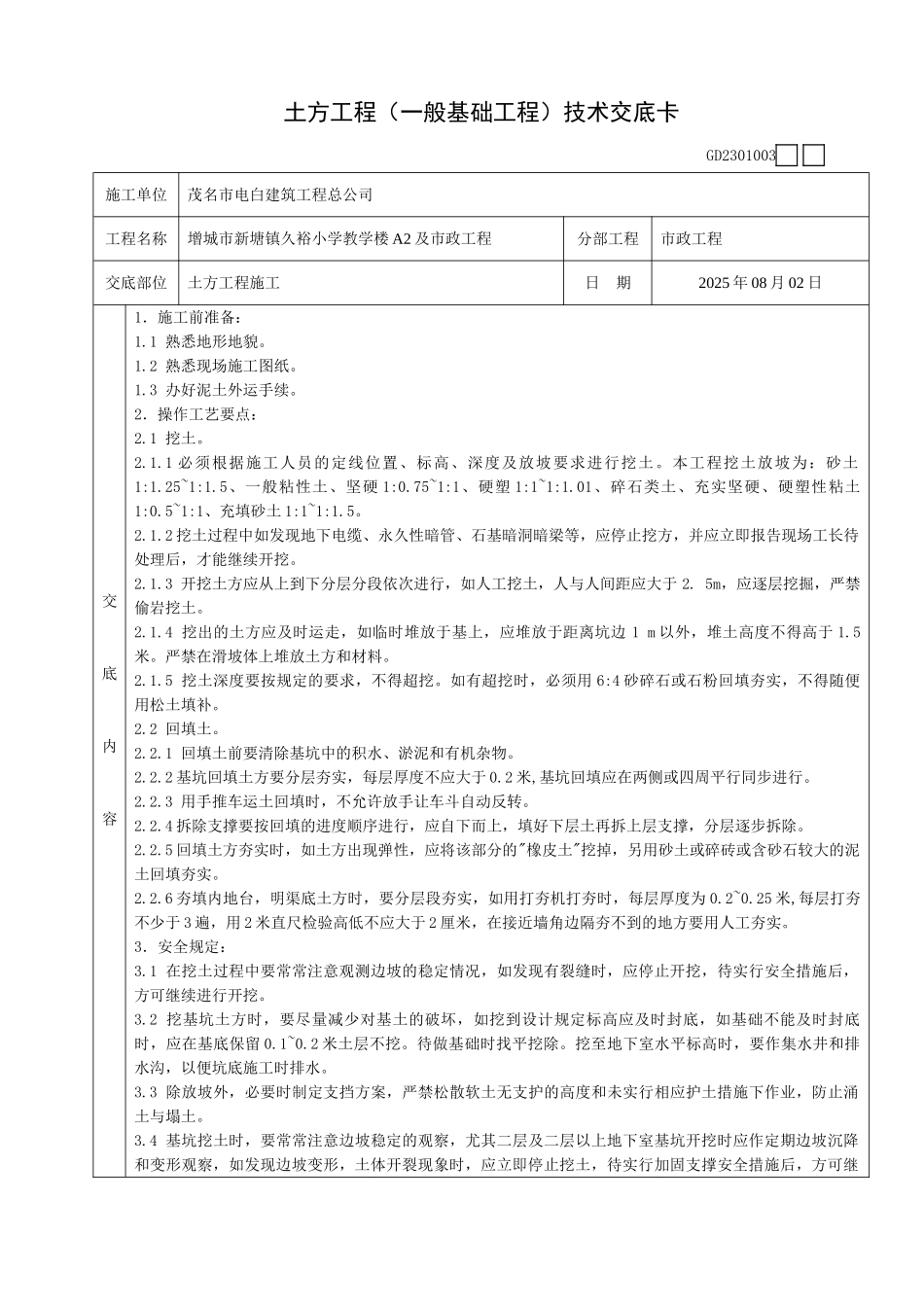

土方工程(一般基础工程)技术交底卡 GD2301003施工单位茂名市电白建筑工程总公司工程名称增城市新塘镇久裕小学教学楼 A2 及市政工程分部工程市政工程交底部位土方工程施工日 期2025 年 08 月 02 日交底内容1.施工前准备:1
1 熟悉地形地貌
2 熟悉现场施工图纸
3 办好泥土外运手续
2.操作工艺要点:2
1 必须根据施工人员的定线位置、标高、深度及放坡要求进行挖土
本工程挖土放坡为:砂土1:1
25~1:1
5、一般粘性土、坚硬 1:0
75~1:1、硬塑 1:1~1:1
01、碎石类土、充实坚硬、硬塑性粘土1:0
5~1:1、充填砂土 1:1~1:1
2 挖土过程中如发现地下电缆、永久性暗管、石基暗洞暗梁等,应停止挖方,并应立即报告现场工长待处理后,才能继续开挖
3 开挖土方应从上到下分层分段依次进行,如人工挖土,人与人间距应大于 2
5m,应逐层挖掘,严禁偷岩挖土
4 挖出的土方应及时运走,如临时堆放于基上,应堆放于距离坑边 1 m 以外,堆土高度不得高于 1
严禁在滑坡体上堆放土方和材料
5 挖土深度要按规定的要求,不得超挖
如有超挖时,必须用 6:4 砂碎石或石粉回填夯实,不得随便用松土填补
1 回填土前要清除基坑中的积水、淤泥和有机杂物
2 基坑回填土方要分层夯实,每层厚度不应大于 0
2 米,基坑回填应在两侧或四周平行同步进行
3 用手推车运土回填时,不允许放手让车斗自动反转
4 拆除支撑要按回填的进度顺序进行,应自下而上,填好下层土再拆上层支撑,分层逐步拆除
5 回填土方夯实时,如土方出现弹性,应将该部分的"橡皮土"挖掉,另用砂土或碎砖或含砂石较大的泥土回填夯实

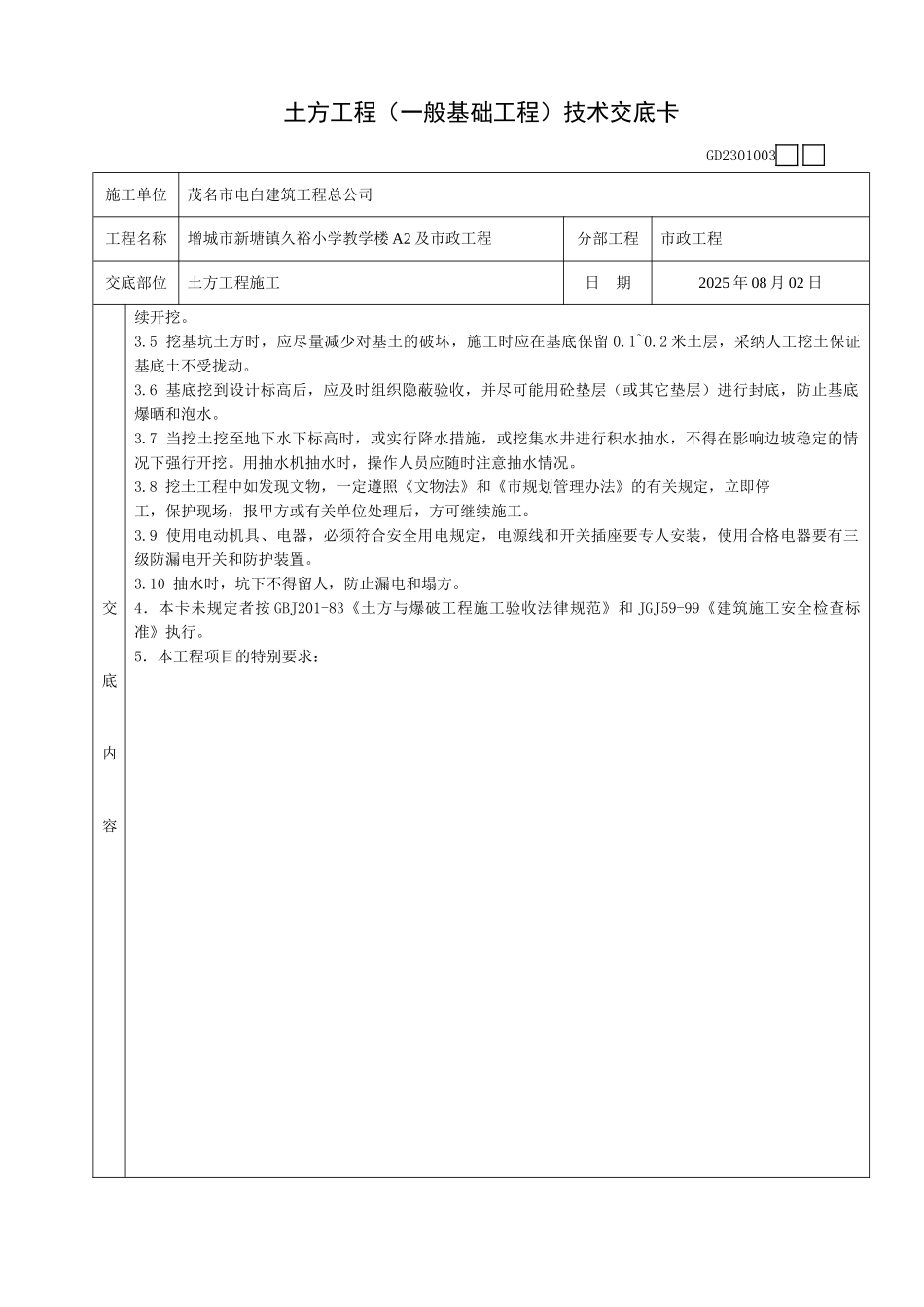

6 夯填内地台,明渠底土方时,要分层段夯实,如用
