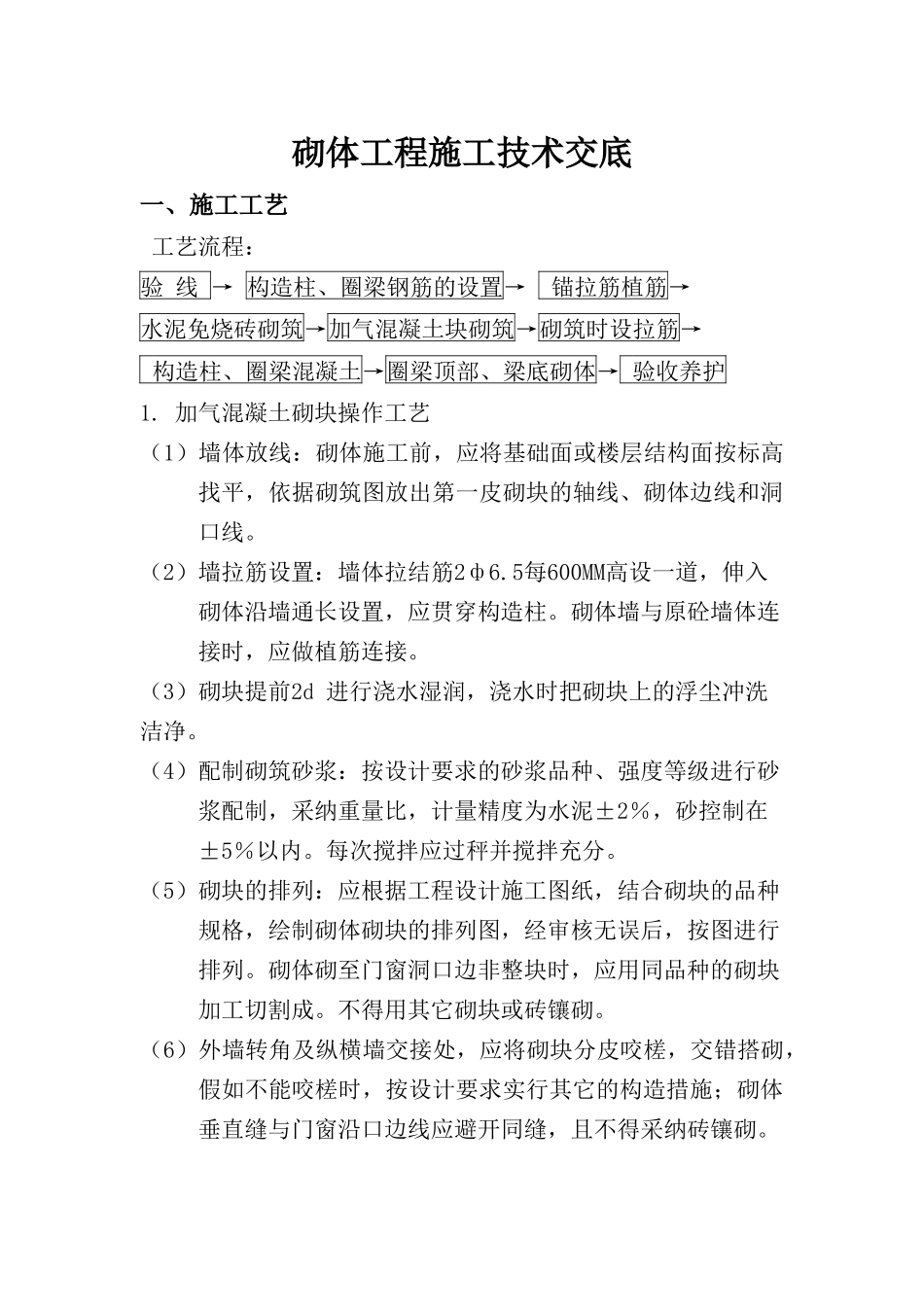

砌体工程施工技术交底一、施工工艺 工艺流程:验 线 → 构造柱、圈梁钢筋的设置→ 锚拉筋植筋→水泥免烧砖砌筑→加气混凝土块砌筑→砌筑时设拉筋→ 构造柱、圈梁混凝土→圈梁顶部、梁底砌体→ 验收养护1
加气混凝土砌块操作工艺(1)墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线
(2)墙拉筋设置:墙体拉结筋2ф6
5每600MM高设一道,伸入砌体沿墙通长设置,应贯穿构造柱
砌体墙与原砼墙体连接时,应做植筋连接
(3)砌块提前2d 进行浇水湿润,浇水时把砌块上的浮尘冲洗洁净
(4)配制砌筑砂浆:按设计要求的砂浆品种、强度等级进行砂浆配制,采纳重量比,计量精度为水泥±2%,砂控制在±5%以内
每次搅拌应过秤并搅拌充分
(5)砌块的排列:应根据工程设计施工图纸,结合砌块的品种规格,绘制砌体砌块的排列图,经审核无误后,按图进行排列
砌体砌至门窗洞口边非整块时,应用同品种的砌块加工切割成
不得用其它砌块或砖镶砌
(6)外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,假如不能咬槎时,按设计要求实行其它的构造措施;砌体垂直缝与门窗沿口边线应避开同缝,且不得采纳砖镶砌
(7)排列应从基础顶面或楼层面进行,排列时应尽量采纳主规格 的砌块,砌体中主规格砌块应占总量的80%以上

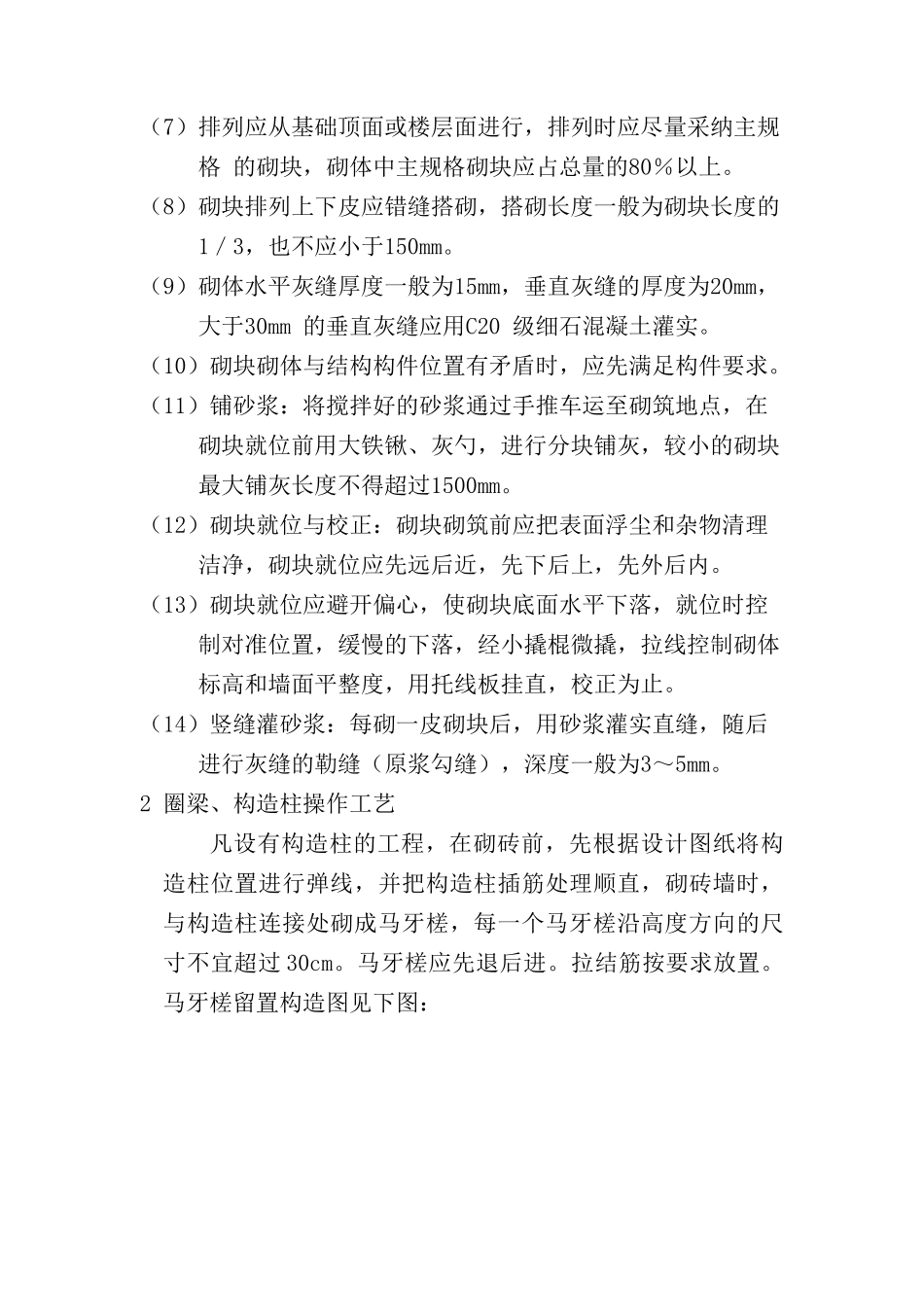

(8)砌块排列上下皮应错缝搭砌,搭砌长度一般为砌块长度的1/3,也不应小于150mm
(9)砌体水平灰缝厚度一般为15mm,垂直灰缝的厚度为20mm,大于30mm 的垂直灰缝应用C20 级细石混凝土灌实
(10)砌块砌体与结构构件位置有矛盾时,应先满足构件要求
(11)铺砂浆:将搅拌好的砂浆通过手推车运至砌筑地点,在砌块就位前用大铁锹、灰勺,进行分块铺灰,较小的砌块最大铺灰长度不得超过1500mm
(12)砌块就位与校正:砌块砌筑前应把表面浮尘和杂物清理洁净,砌块
