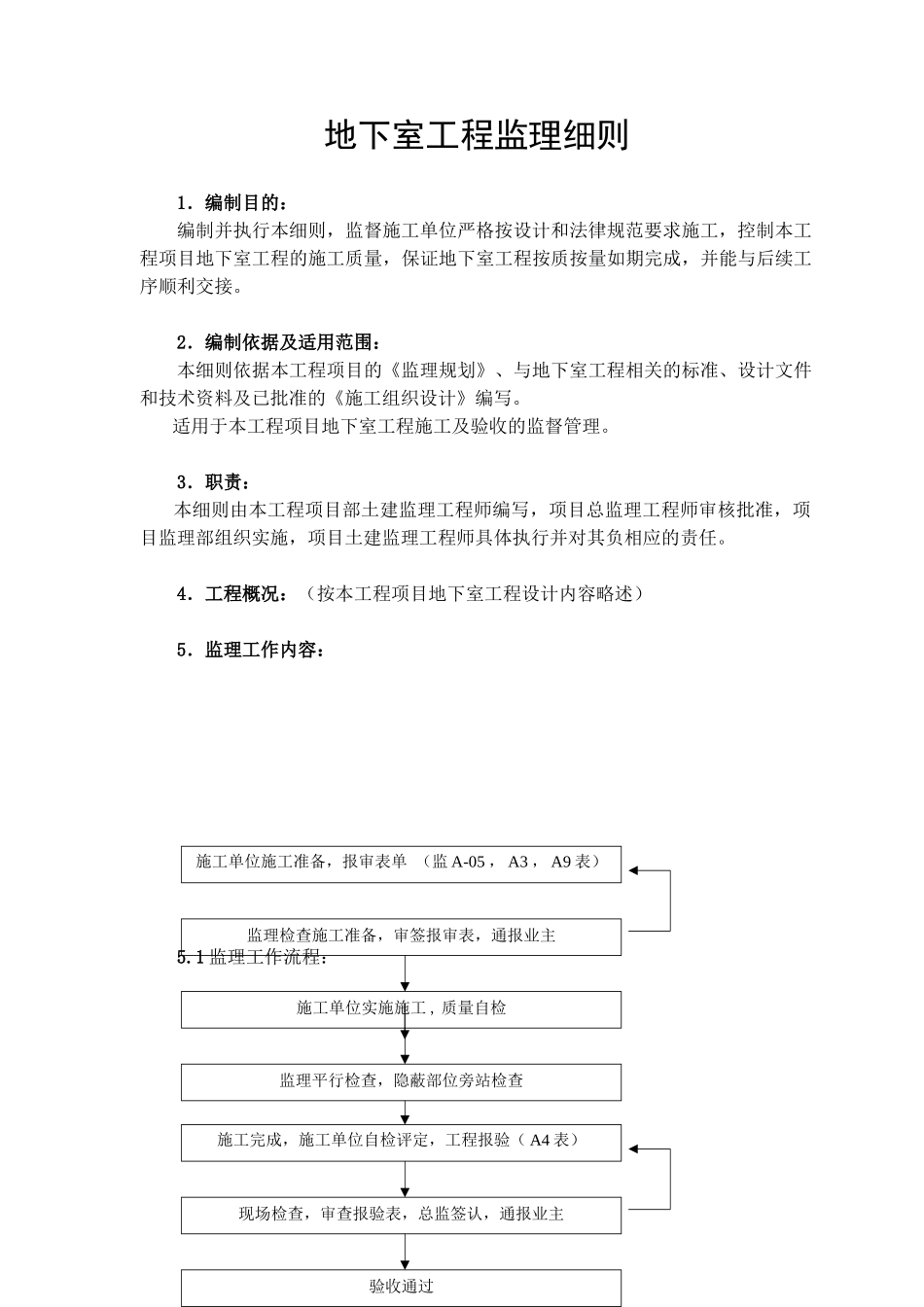

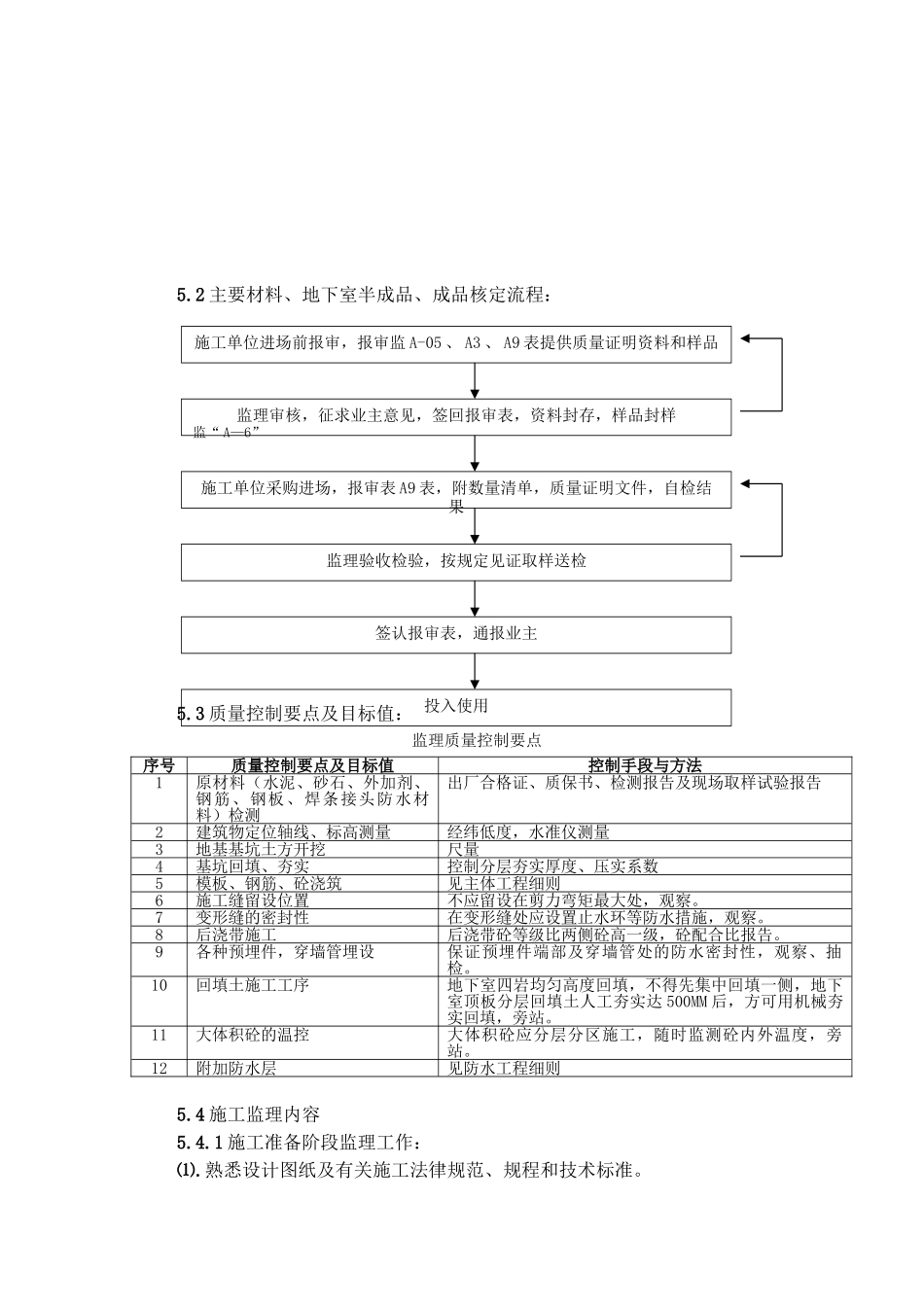

地下室工程监理细则 1.编制目的:编制并执行本细则,监督施工单位严格按设计和法律规范要求施工,控制本工程项目地下室工程的施工质量,保证地下室工程按质按量如期完成,并能与后续工序顺利交接。2.编制依据及适用范围:本细则依据本工程项目的《监理规划》、与地下室工程相关的标准、设计文件和技术资料及已批准的《施工组织设计》编写。适用于本工程项目地下室工程施工及验收的监督管理。3.职责:本细则由本工程项目部土建监理工程师编写,项目总监理工程师审核批准,项目监理部组织实施,项目土建监理工程师具体执行并对其负相应的责任。4.工程概况:(按本工程项目地下室工程设计内容略述)5.监理工作内容:5.1 监理工作流程: 施工单位施工准备,报审表单 (监 A-05 , A3 , A9 表)监理检查施工准备,审签报审表,通报业主施工单位实施施工 , 质量自检监理平行检查,隐蔽部位旁站检查施工完成,施工单位自检评定,工程报验( A4 表)现场检查,审查报验表,总监签认,通报业主验收通过 5.2 主要材料、地下室半成品、成品核定流程: 5.3 质量控制要点及目标值:监理质量控制要点序号质量控制要点及目标值控制手段与方法1原材料(水泥、砂石、外加剂、钢筋、钢板、焊条接头防水材料)检测出厂合格证、质保书、检测报告及现场取样试验报告2建筑物定位轴线、标高测量经纬低度,水准仪测量3地基基坑土方开挖尺量4基坑回填、夯实控制分层夯实厚度、压实系数5模板、钢筋、砼浇筑见主体工程细则6施工缝留设位置不应留设在剪力弯矩最大处,观察。7变形缝的密封性在变形缝处应设置止水环等防水措施,观察。8后浇带施工后浇带砼等级比两侧砼高一级,砼配合比报告。9各种预埋件,穿墙管埋设保证预埋件端部及穿墙管处的防水密封性,观察、抽检。10回填土施工工序地下室四岩均匀高度回填,不得先集中回填一侧,地下室顶板分层回填土人工夯实达 500MM 后,方可用机械夯实回填,旁站。11大体积砼的温控大体积砼应分层分区施工,随时监测砼内外温度,旁站。12附加防水层见防水工程细则5.4 施工监理内容5.4.1 施工准备阶段监理工作:⑴.熟悉设计图纸及有关施工法律规范、规程和技术标准。施工单位进场前报审,报审监 A-05 、 A3 、 A9 表提供质量证明资料和样品监理审核,征求业主意见,签回报审表,资料封存,样品封样监“ A—6”施工单位采购进场,报审表 A9 表,附数量清单,质量证明文件,自检结果监理验收检验,按...
