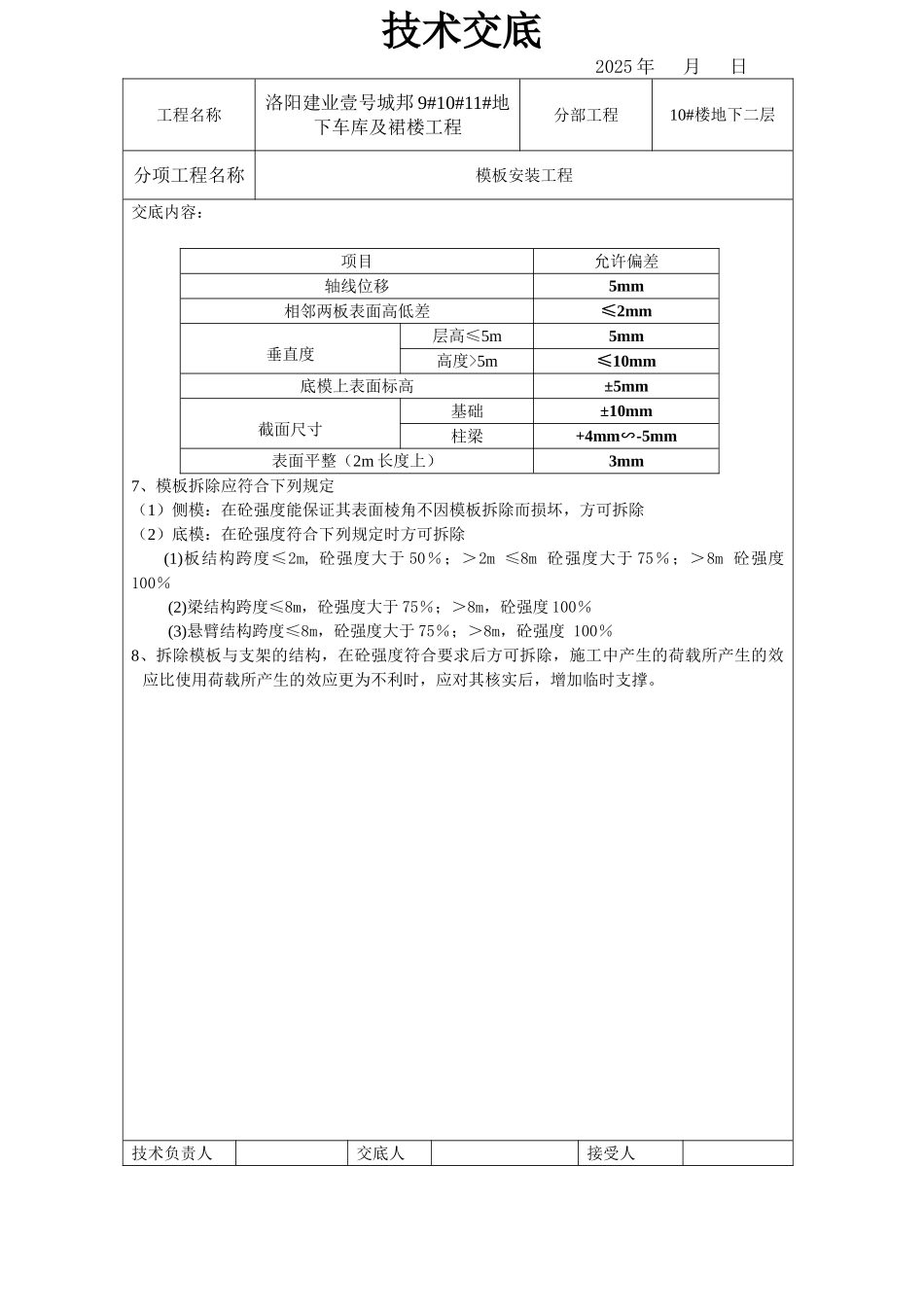

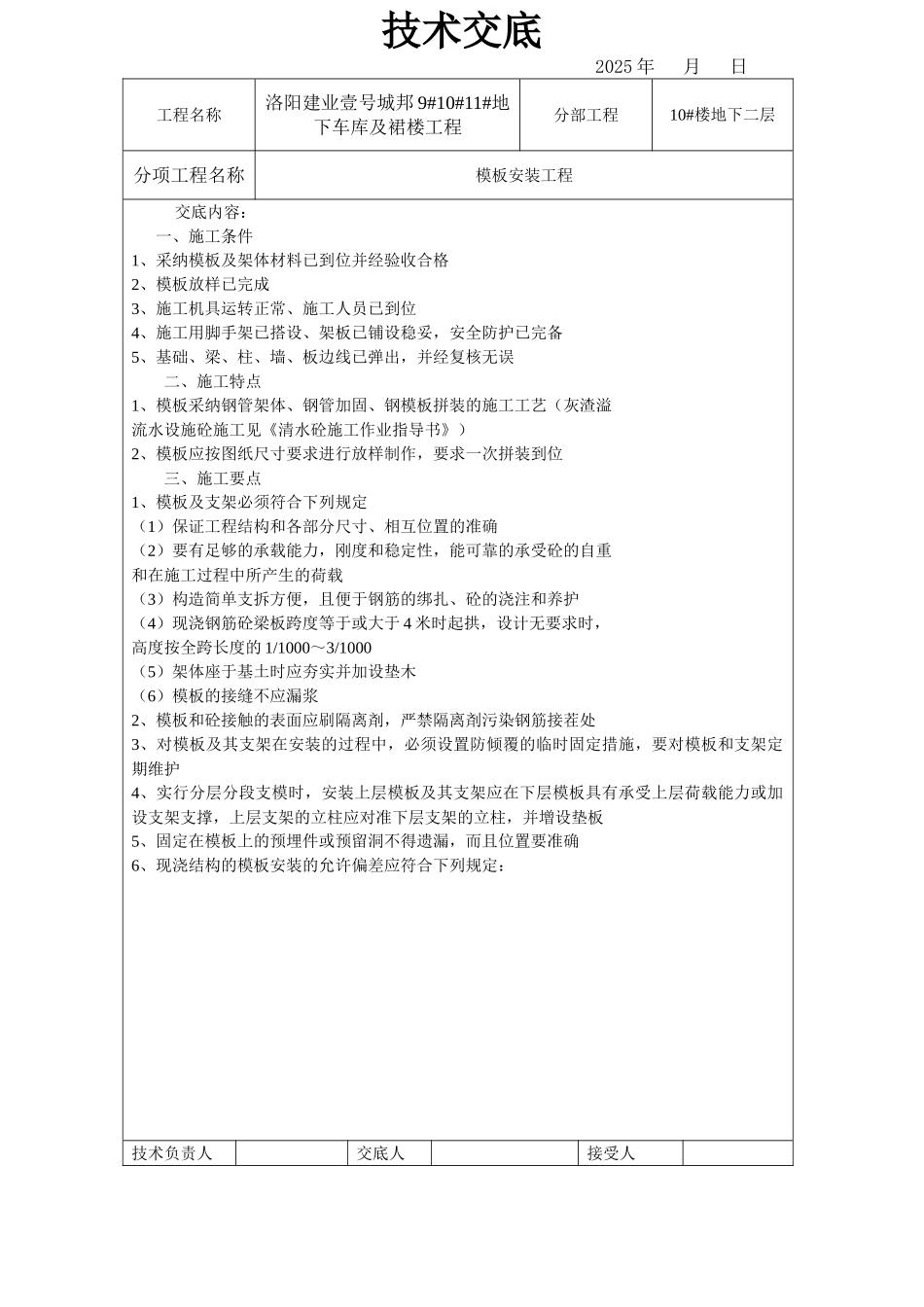

技术交底 2025 年 月 日工程名称洛阳建业壹号城邦 9#10#11#地下车库及裙楼工程分部工程10#楼地下二层分项工程名称模板安装工程交底内容:一、施工条件1、采纳模板及架体材料已到位并经验收合格2、模板放样已完成3、施工机具运转正常、施工人员已到位4、施工用脚手架已搭设、架板已铺设稳妥,安全防护已完备5、基础、梁、柱、墙、板边线已弹出,并经复核无误二、施工特点1、模板采纳钢管架体、钢管加固、钢模板拼装的施工工艺(灰渣溢流水设施砼施工见《清水砼施工作业指导书》)2、模板应按图纸尺寸要求进行放样制作,要求一次拼装到位三、施工要点1、模板及支架必须符合下列规定(1)保证工程结构和各部分尺寸、相互位置的准确(2)要有足够的承载能力,刚度和稳定性,能可靠的承受砼的自重和在施工过程中所产生的荷载(3)构造简单支拆方便,且便于钢筋的绑扎、砼的浇注和养护(4)现浇钢筋砼梁板跨度等于或大于 4 米时起拱,设计无要求时,高度按全跨长度的 1/1000~3/1000 (5)架体座于基土时应夯实并加设垫木(6)模板的接缝不应漏浆 2、模板和砼接触的表面应刷隔离剤,严禁隔离剤污染钢筋接茬处3、对模板及其支架在安装的过程中,必须设置防倾覆的临时固定措施,要对模板和支架定期维护4、实行分层分段支模时,安装上层模板及其支架应在下层模板具有承受上层荷载能力或加设支架支撑,上层支架的立柱应对准下层支架的立柱,并增设垫板5、固定在模板上的预埋件或预留洞不得遗漏,而且位置要准确6、现浇结构的模板安装的允许偏差应符合下列规定:技术负责人交底人接受人技术交底 2025 年 月 日工程名称洛阳建业壹号城邦 9#10#11#地下车库及裙楼工程分部工程10#楼地下二层分项工程名称模板安装工程交底内容:项目允许偏差轴线位移5mm相邻两板表面高低差≤2mm垂直度层高≤5m5mm高度>5m≤10mm底模上表面标高±5mm截
