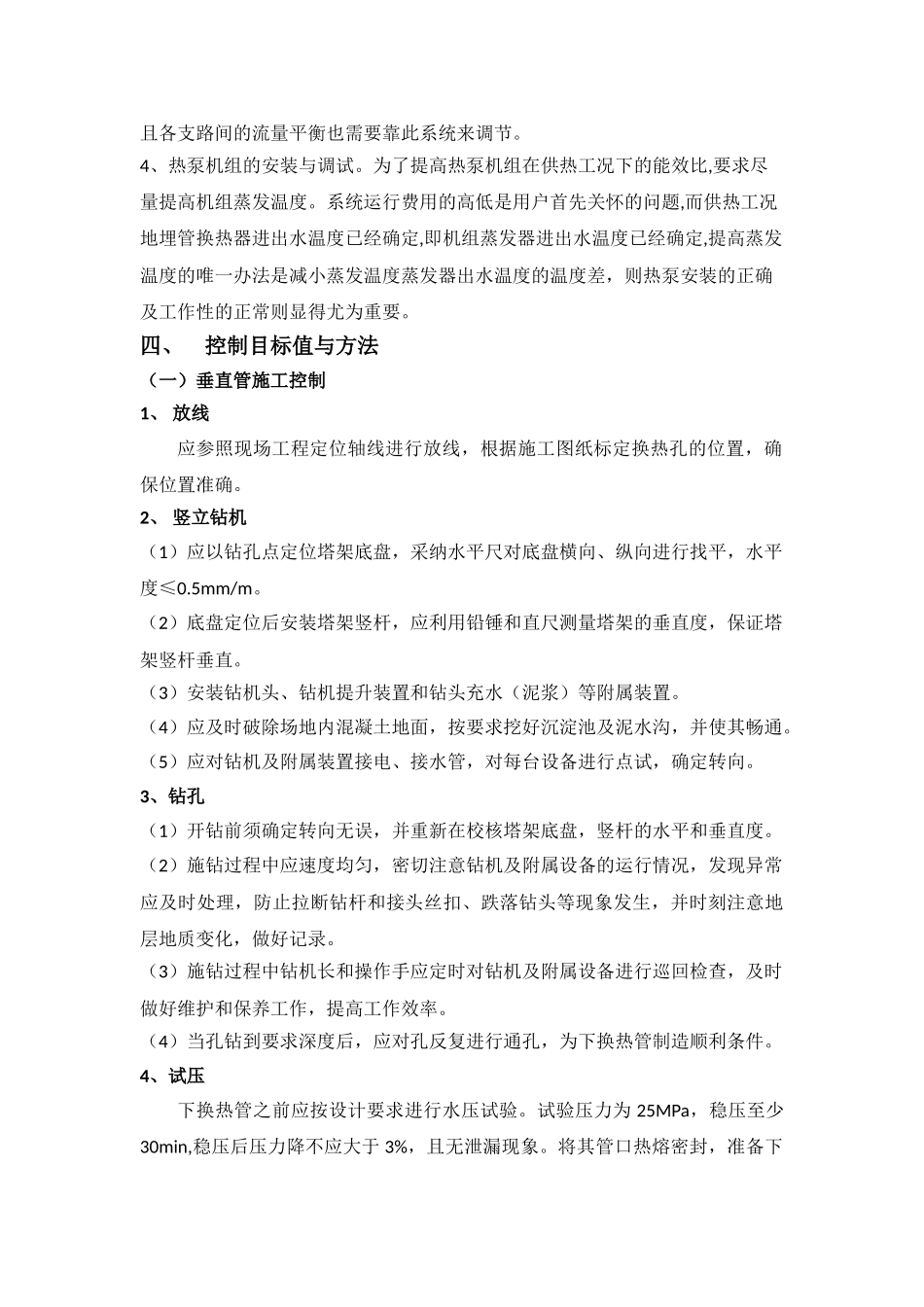

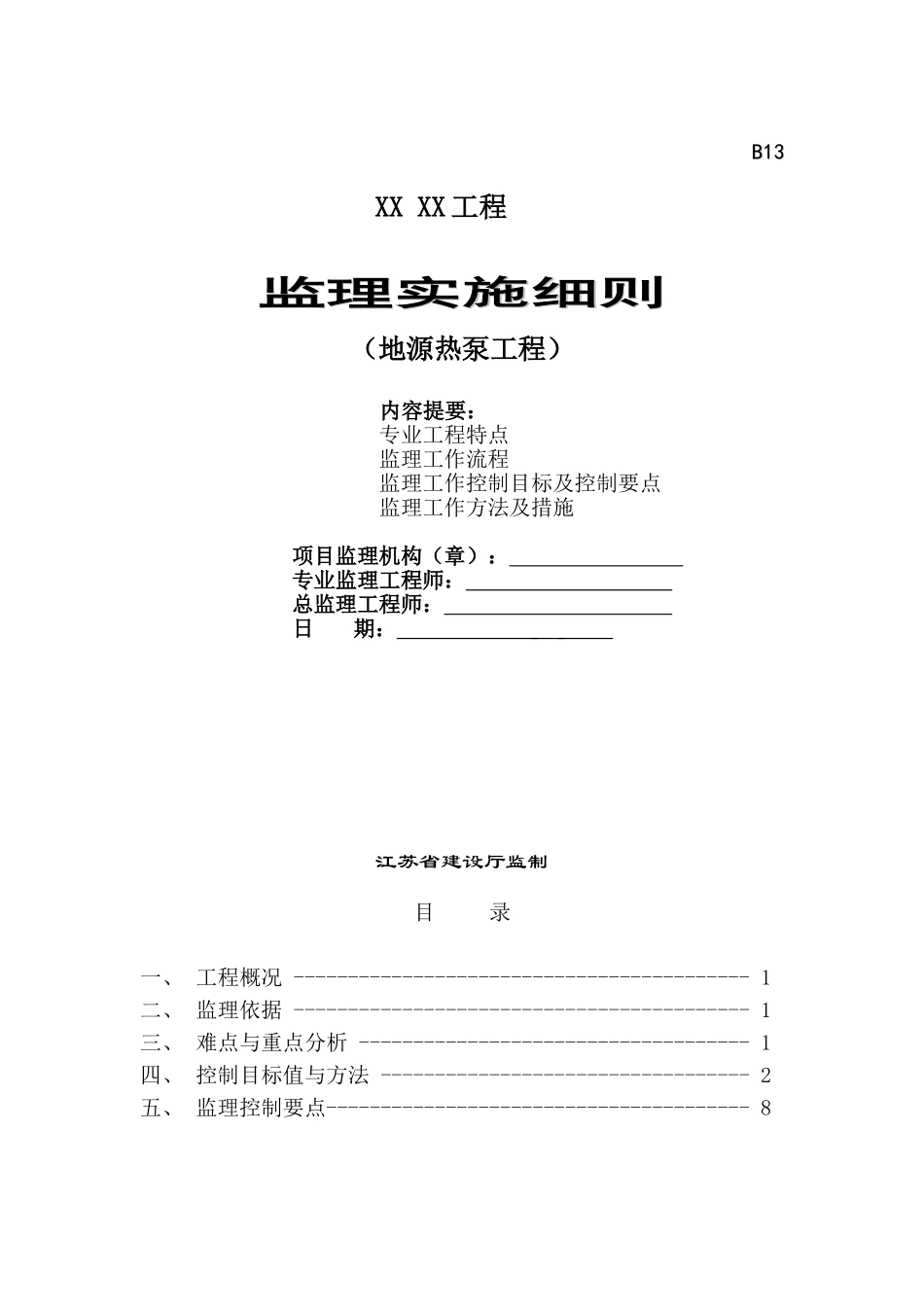

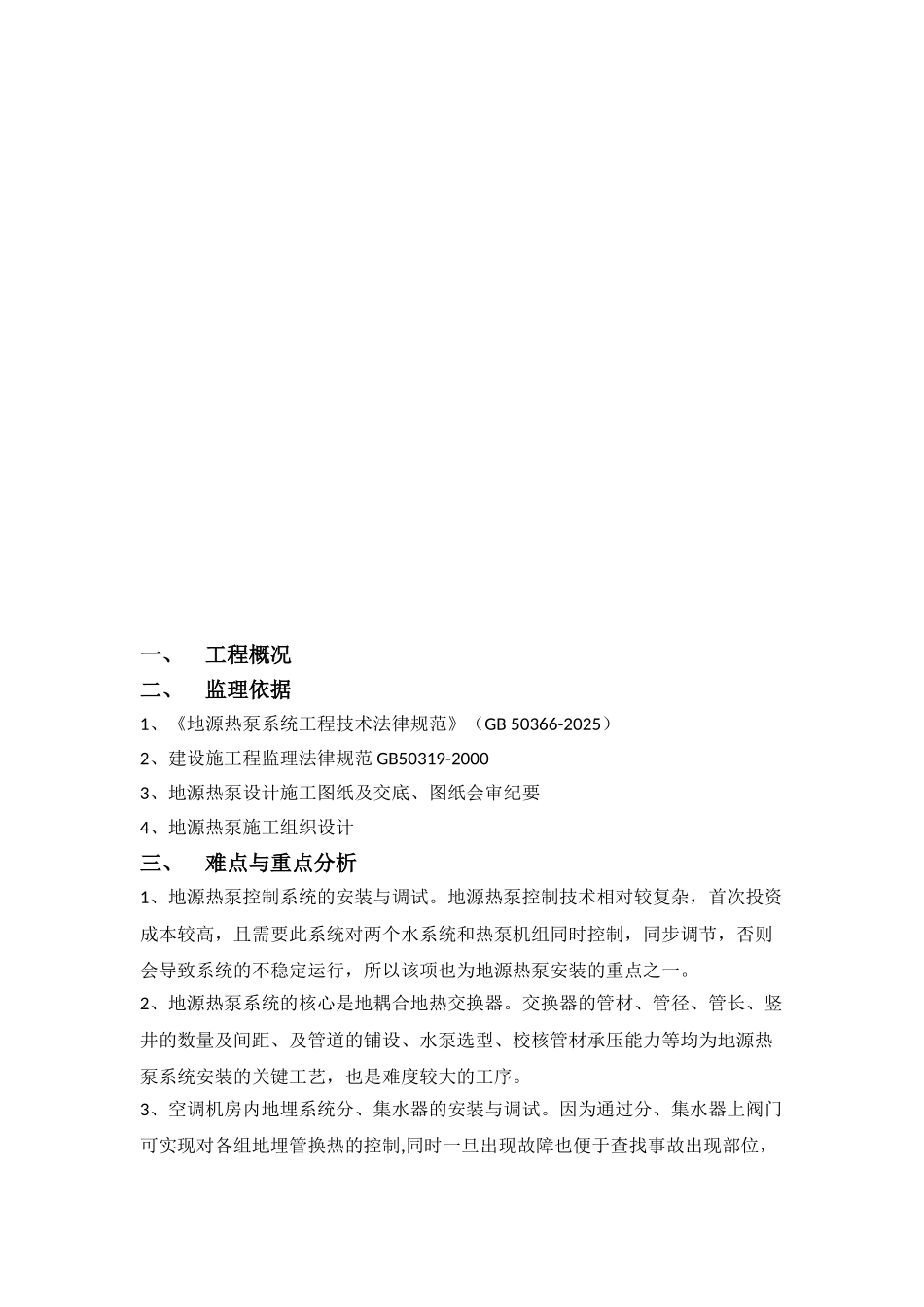

B13B13XX XX 工程监理实施细则监理实施细则(地源热泵工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日 期: 江苏省建设厅监制目 录一、 工程概况 ------------------------------------------ 1二、 监理依据 ------------------------------------------ 1三、 难点与重点分析 ------------------------------------ 1四、 控制目标值与方法 ---------------------------------- 2五、 监理控制要点--------------------------------------- 8一、工程概况二、监理依据1、《地源热泵系统工程技术法律规范》(GB 50366-2025)2、建设施工程监理法律规范 GB50319-20003、地源热泵设计施工图纸及交底、图纸会审纪要4、地源热泵施工组织设计三、难点与重点分析1、地源热泵控制系统的安装与调试。地源热泵控制技术相对较复杂,首次投资成本较高,且需要此系统对两个水系统和热泵机组同时控制,同步调节,否则会导致系统的不稳定运行,所以该项也为地源热泵安装的重点之一。2、地源热泵系统的核心是地耦合地热交换器。交换器的管材、管径、管长、竖井的数量及间距、及管道的铺设、水泵选型、校核管材承压能力等均为地源热泵系统安装的关键工艺,也是难度较大的工序。3、空调机房内地埋系统分、集水器的安装与调试。因为通过分、集水器上阀门可实现对各组地埋管换热的控制,同时一旦出现故障也便于查找事故出现部位,且各支路间的流量平衡也需要靠此系统来调节。4、热泵机组的安装与调试。为了提高热泵机组在供热工况下的能效比,要求尽量提高机组蒸发温度。系统运行费用的高低是用户首先关怀的问题,而供热工况地埋管换热器进出水温度已经确定,即机组蒸发器进出水温度已经确定,提高蒸发温度的唯一办法是减小蒸发温度蒸发器出水温度的温度差,则热泵安装的正确及工作性的正常则显得尤为重要。四、控制目标值与方法(一)垂直管施工控制1、 放线应参照现场工程定位轴线进行放线,根据施工图纸标定换热孔的位置,确保位置准确。2、 竖立钻机(1)应以钻孔点定位塔架底盘,采纳水平尺对底盘横向、纵向进行找平,水平度≤0.5mm/m。(2)底盘定位后安装塔架竖杆,应利用铅锤和直尺测量塔架的垂直度,保证塔架竖杆垂直。(3)安装钻机头、钻机提升装置和钻头充水(泥浆)等附属装置。(4)应及时破除场地内混凝土地面,按要求挖好沉...
