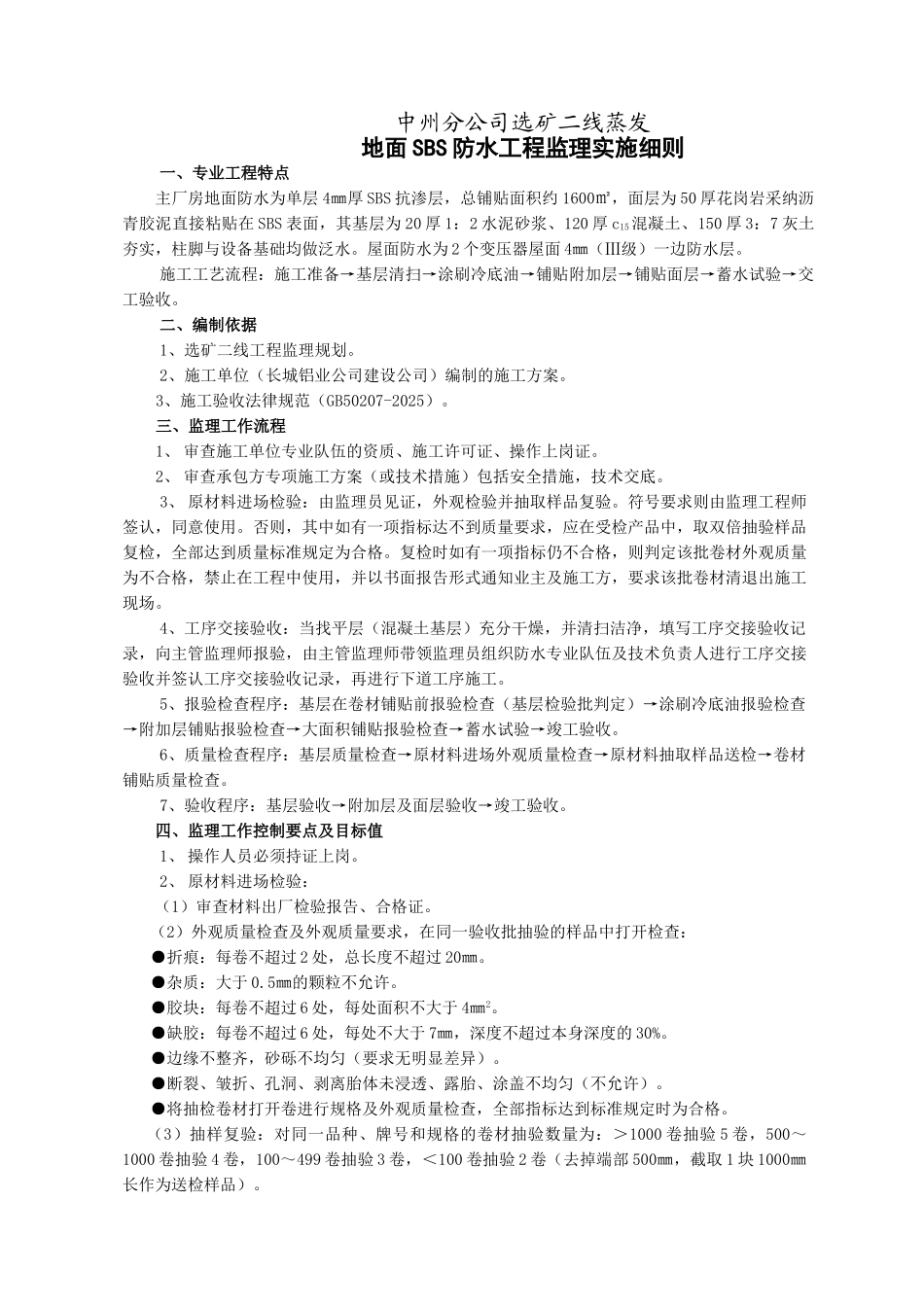

中州分公司选矿二线蒸发地面 SBS 防水工程监理实施细则一、专业工程特点主厂房地面防水为单层 4㎜厚 SBS 抗渗层,总铺贴面积约 1600㎡,面层为 50 厚花岗岩采纳沥青胶泥直接粘贴在 SBS 表面,其基层为 20 厚 1:2 水泥砂浆、120 厚 c15混凝土、150 厚 3:7 灰土夯实,柱脚与设备基础均做泛水
屋面防水为 2 个变压器屋面 4㎜(Ⅲ级)一边防水层
施工工艺流程:施工准备→基层清扫→涂刷冷底油→铺贴附加层→铺贴面层→蓄水试验→交工验收
二、编制依据1、选矿二线工程监理规划
2、施工单位(长城铝业公司建设公司)编制的施工方案
3、施工验收法律规范(GB50207-2025)
三、监理工作流程1、 审查施工单位专业队伍的资质、施工许可证、操作上岗证
2、 审查承包方专项施工方案(或技术措施)包括安全措施,技术交底

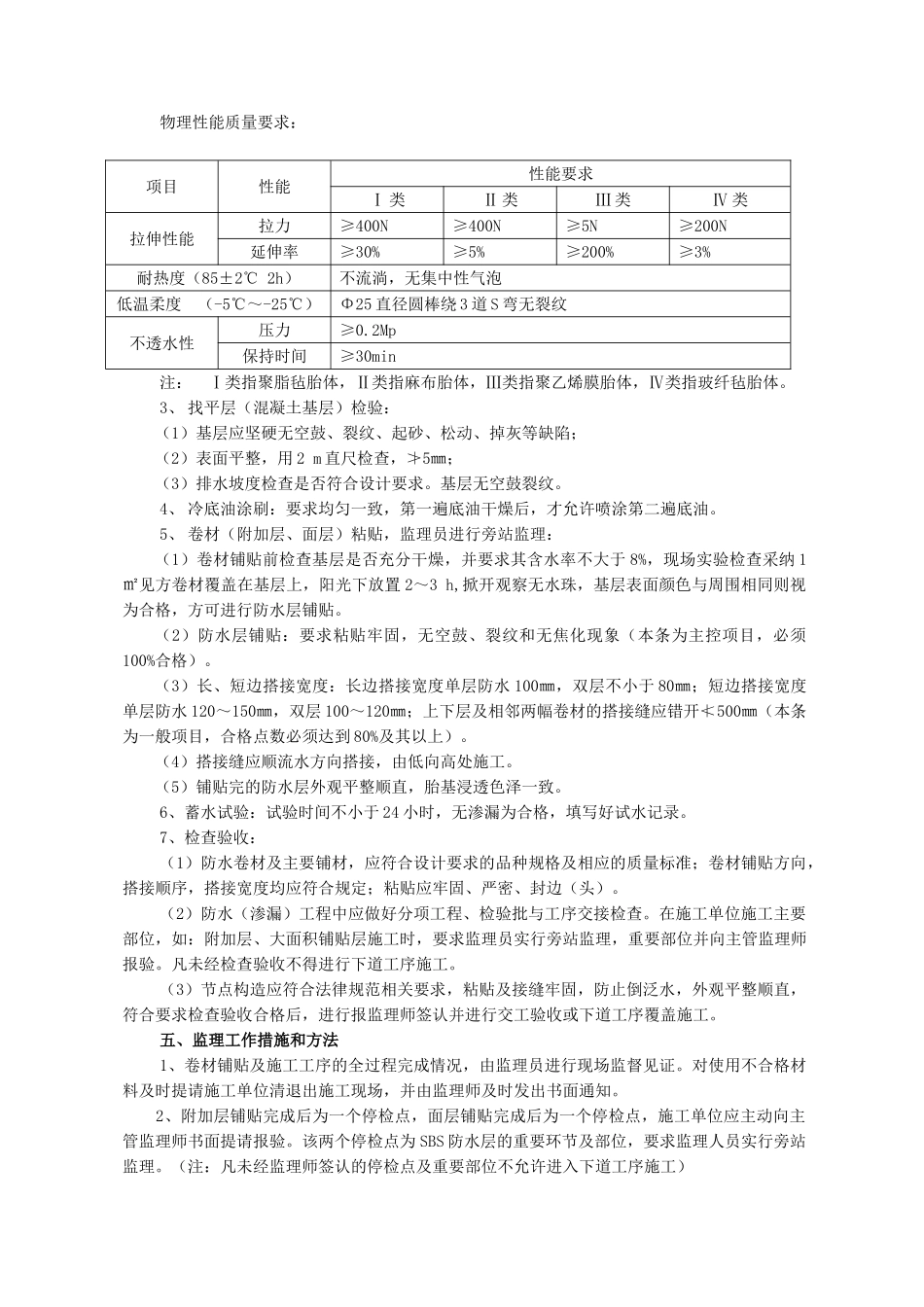

3、 原材料进场检验:由监理员见证,外观检验并抽取样品复验
符号要求则由监理工程师签认,同意使用
否则,其中如有一项指标达不到质量要求,应在受检产品中,取双倍抽验样品复检,全部达到质量标准规定为合格
复检时如有一项指标仍不合格,则判定该批卷材外观质量为不合格,禁止在工程中使用,并以书面报告形式通知业主及施工方,要求该批卷材清退出施工现场
4、工序交接验收:当找平层(混凝土基层)充分干燥,并清扫洁净,填写工序交接验收记录,向主管监理师报验,由主管监理师带领监理员组织防水专业队伍及技术负责人进行工序交接验收并签认工序交接验收记录,再进行下道工序施工
5、报验检查程序:基层在卷材铺贴前报验检查(基层检验批判定)→涂刷冷底油报验检查→附加层铺贴报验检查→大面积铺贴报验检查→蓄水试验→竣工验收
6、质量检查程序:基层质量检查→原材料进场外观质量检查→原材料抽取样品送检→卷材铺贴质量检查
7、验收程序:基层验收→附加层及面层验收→竣工验收

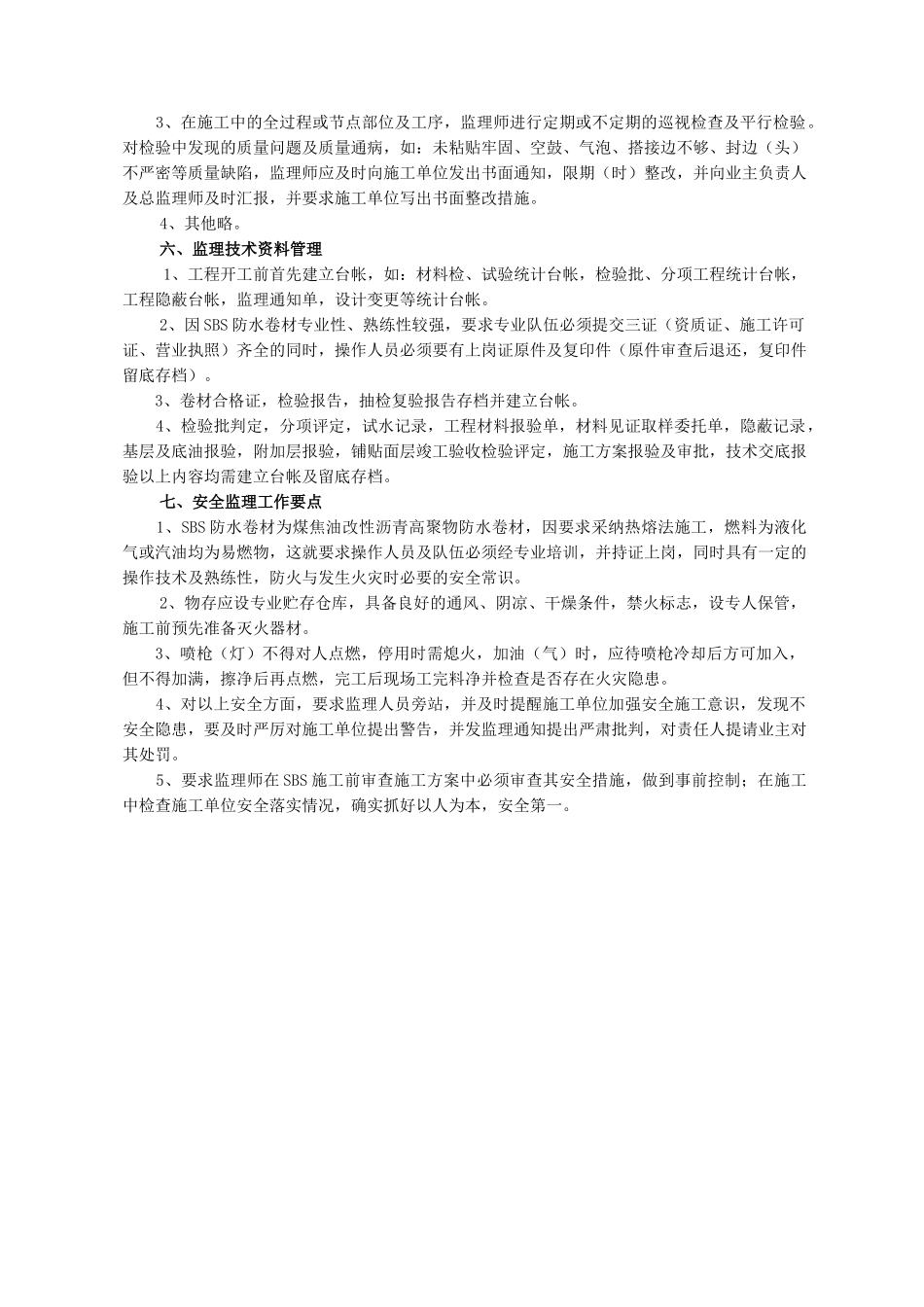

四、监理工作控制
