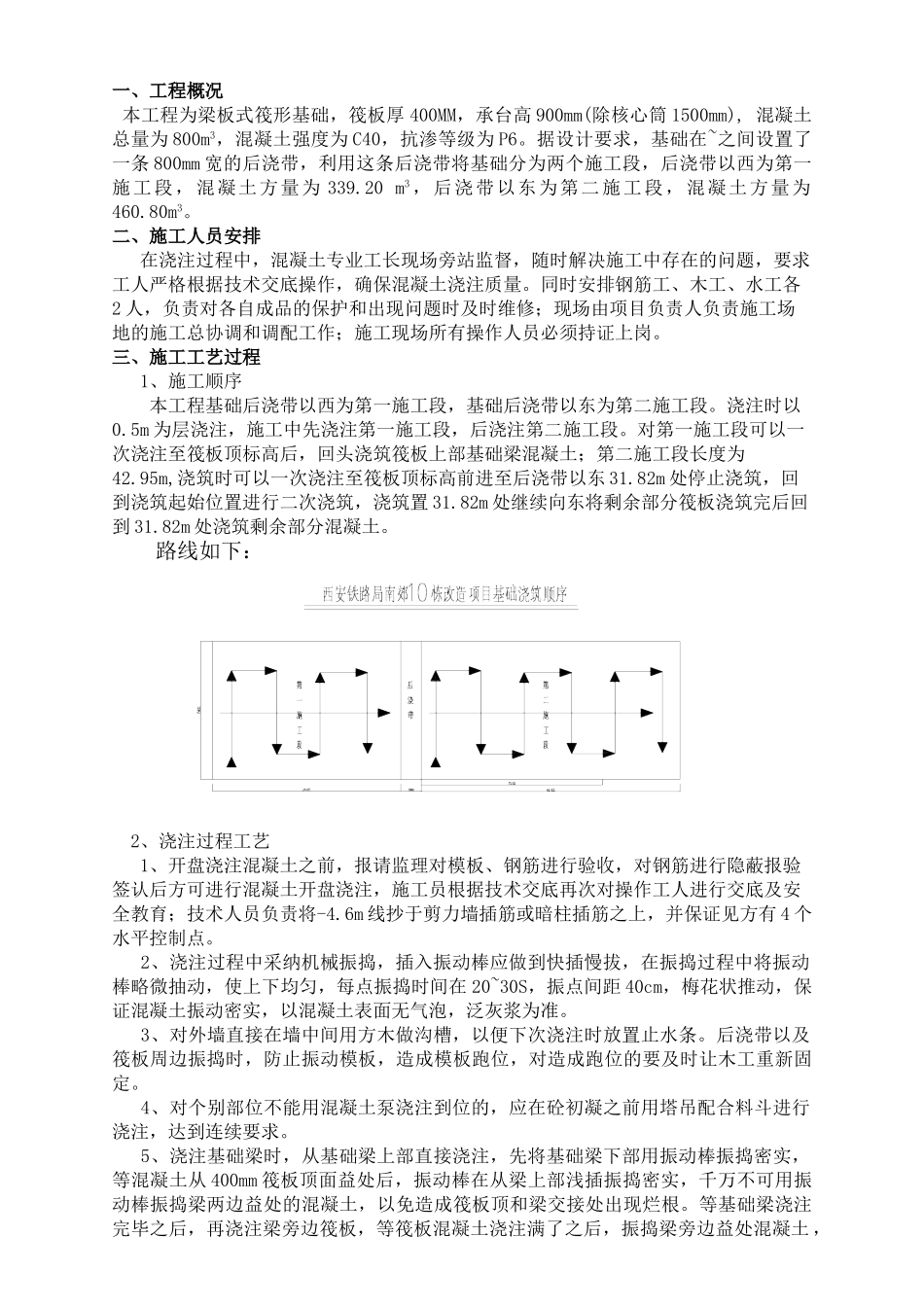

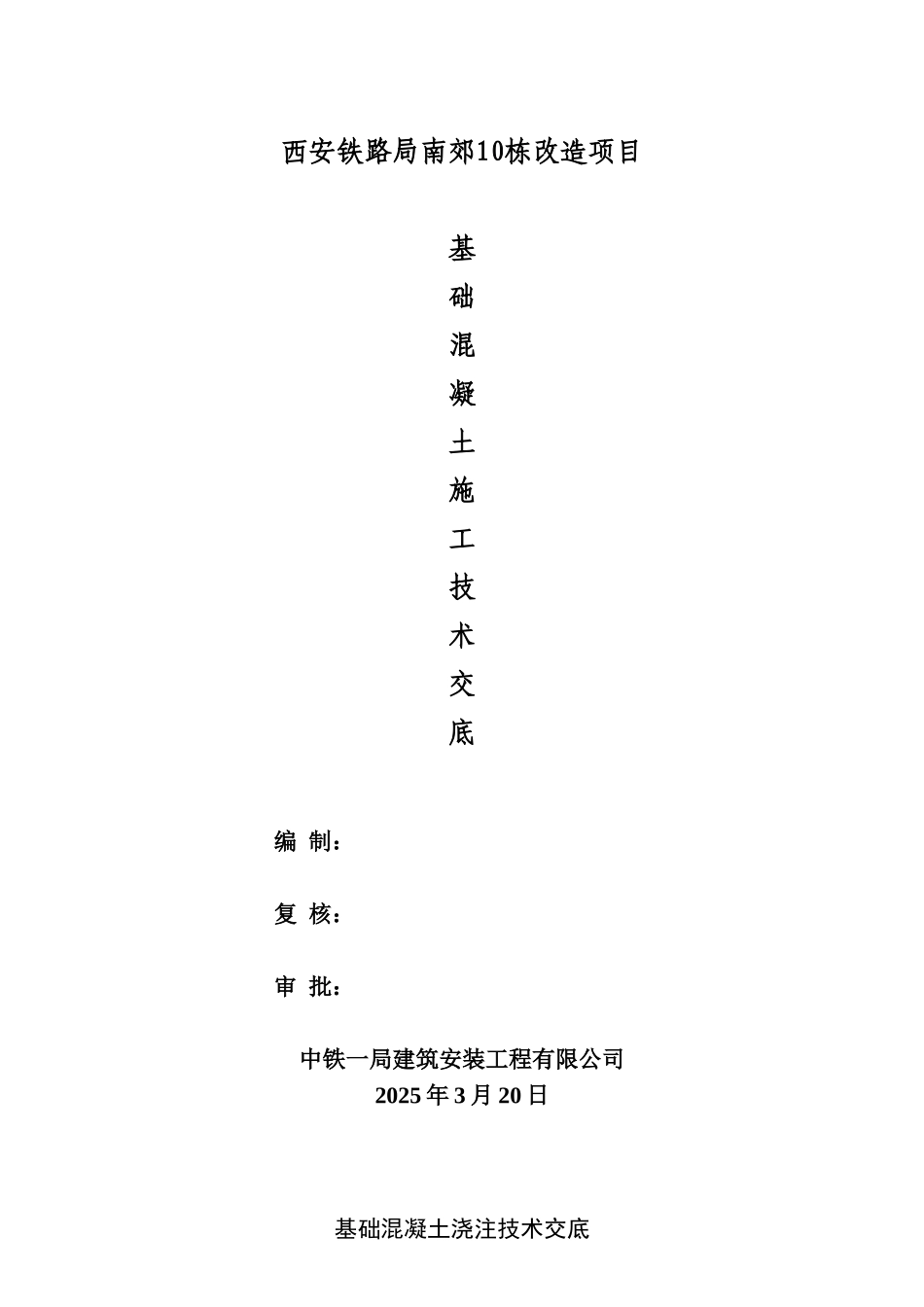

西安铁路局南郊10栋改造项目基础混凝土施工技术交底编 制:复 核:审 批:中铁一局建筑安装工程有限公司2025 年 3 月 20 日基础混凝土浇注技术交底一、工程概况 本工程为梁板式筏形基础,筏板厚 400MM,承台高 900mm(除核心筒 1500mm), 混凝土总量为 800m3,混凝土强度为 C40,抗渗等级为 P6
据设计要求,基础在~之间设置了一条 800mm 宽的后浇带,利用这条后浇带将基础分为两个施工段,后浇带以西为第一施工段,混凝土方量为 339
20 m3,后浇带以东为第二施工段,混凝土方量为460
二、施工人员安排 在浇注过程中,混凝土专业工长现场旁站监督,随时解决施工中存在的问题,要求工人严格根据技术交底操作,确保混凝土浇注质量
同时安排钢筋工、木工、水工各2 人,负责对各自成品的保护和出现问题时及时维修;现场由项目负责人负责施工场地的施工总协调和调配工作;施工现场所有操作人员必须持证上岗
三、施工工艺过程 1、施工顺序本工程基础后浇带以西为第一施工段,基础后浇带以东为第二施工段
5m 为层浇注,施工中先浇注第一施工段,后浇注第二施工段
对第一施工段可以一次浇注至筏板顶标高后,回头浇筑筏板上部基础梁混凝土;第二施工段长度为42
95m,浇筑时可以一次浇注至筏板顶标高前进至后浇带以东 31
82m 处停止浇筑,回到浇筑起始位置进行二次浇筑,浇筑置 31
82m 处继续向东将剩余部分筏板浇筑完后回到 31
82m 处浇筑剩余部分混凝土
路线如下:2、浇注过程工艺 1、开盘浇注混凝土之前,报请监理对模板、钢筋进行验收,对钢筋进行隐蔽报验签认后方可进行混凝土开盘浇注,施工员根据技术交底再次对操作工人进行交底及安全教育;技术人员负责将-4
6m 线抄于剪力墙插筋或暗柱插筋之上,并保证见方有 4 个水平控制点

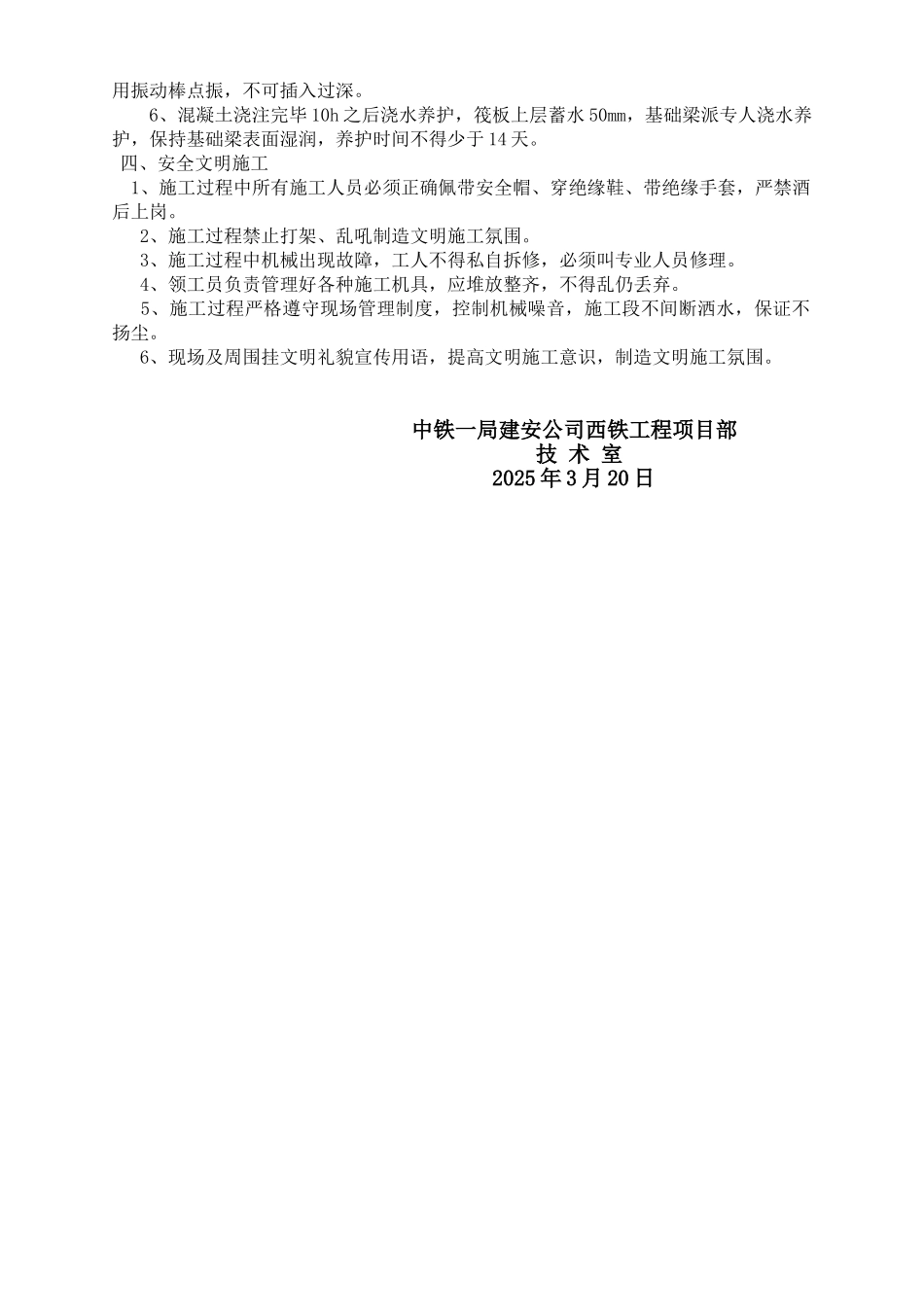

2、浇注过程中采纳机械振捣,插
