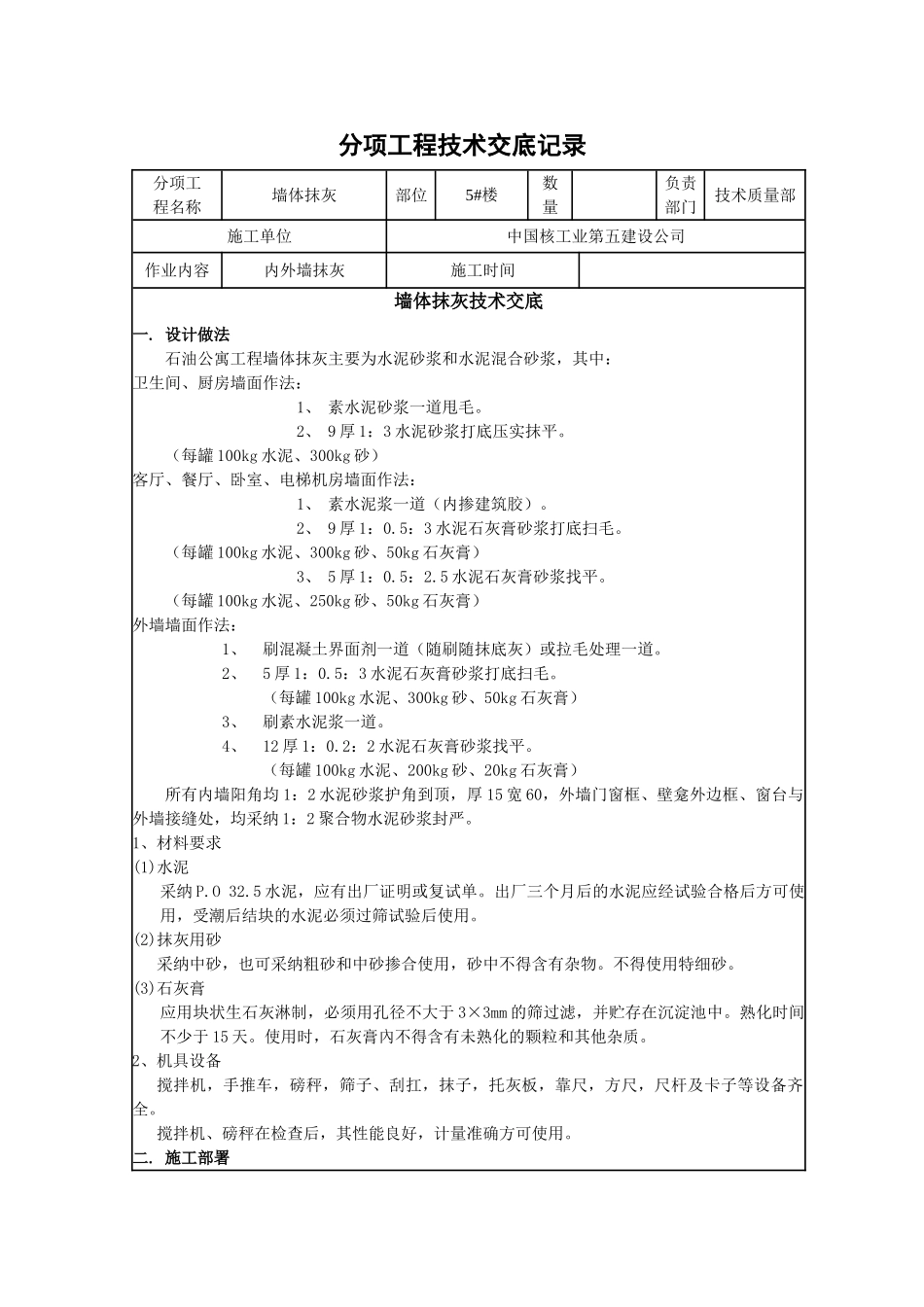

分项工程技术交底记录分项工程名称墙体抹灰部位5#楼数量负责部门技术质量部施工单位中国核工业第五建设公司作业内容内外墙抹灰施工时间墙体抹灰技术交底一
设计做法石油公寓工程墙体抹灰主要为水泥砂浆和水泥混合砂浆,其中:卫生间、厨房墙面作法:1、 素水泥砂浆一道甩毛
2、 9 厚 1:3 水泥砂浆打底压实抹平
(每罐 100kg 水泥、300kg 砂)客厅、餐厅、卧室、电梯机房墙面作法:1、 素水泥浆一道(内掺建筑胶)
2、 9 厚 1:0
5:3 水泥石灰膏砂浆打底扫毛
(每罐 100kg 水泥、300kg 砂、50kg 石灰膏)3、 5 厚 1:0
5 水泥石灰膏砂浆找平
(每罐 100kg 水泥、250kg 砂、50kg 石灰膏)外墙墙面作法: 1、 刷混凝土界面剂一道(随刷随抹底灰)或拉毛处理一道
2、 5 厚 1:0
5:3 水泥石灰膏砂浆打底扫毛
(每罐 100kg 水泥、300kg 砂、50kg 石灰膏) 3、 刷素水泥浆一道
4、 12 厚 1:0
2:2 水泥石灰膏砂浆找平
(每罐 100kg 水泥、200kg 砂、20kg 石灰膏)所有内墙阳角均 1:2 水泥砂浆护角到顶,厚 15 宽 60,外墙门窗框、壁龛外边框、窗台与外墙接缝处,均采纳 1:2 聚合物水泥砂浆封严
1、材料要求(1)水泥采纳 P
5 水泥,应有出厂证明或复试单
出厂三个月后的水泥应经试验合格后方可使用,受潮后结块的水泥必须过筛试验后使用
(2)抹灰用砂采纳中砂,也可采纳粗砂和中砂掺合使用,砂中不得含有杂物
不得使用特细砂
(3)石灰膏应用块状生石灰淋制,必须用孔径不大于 3×3mm 的筛过滤,并贮存在沉淀池中
熟化时间不少于 15 天
使用时,石灰膏內不得含有未熟化的颗粒和其他杂质
2、机具设备搅拌机,手推车,磅秤,筛子、刮扛,抹子,托灰板,靠尺,方尺,尺杆及卡子
