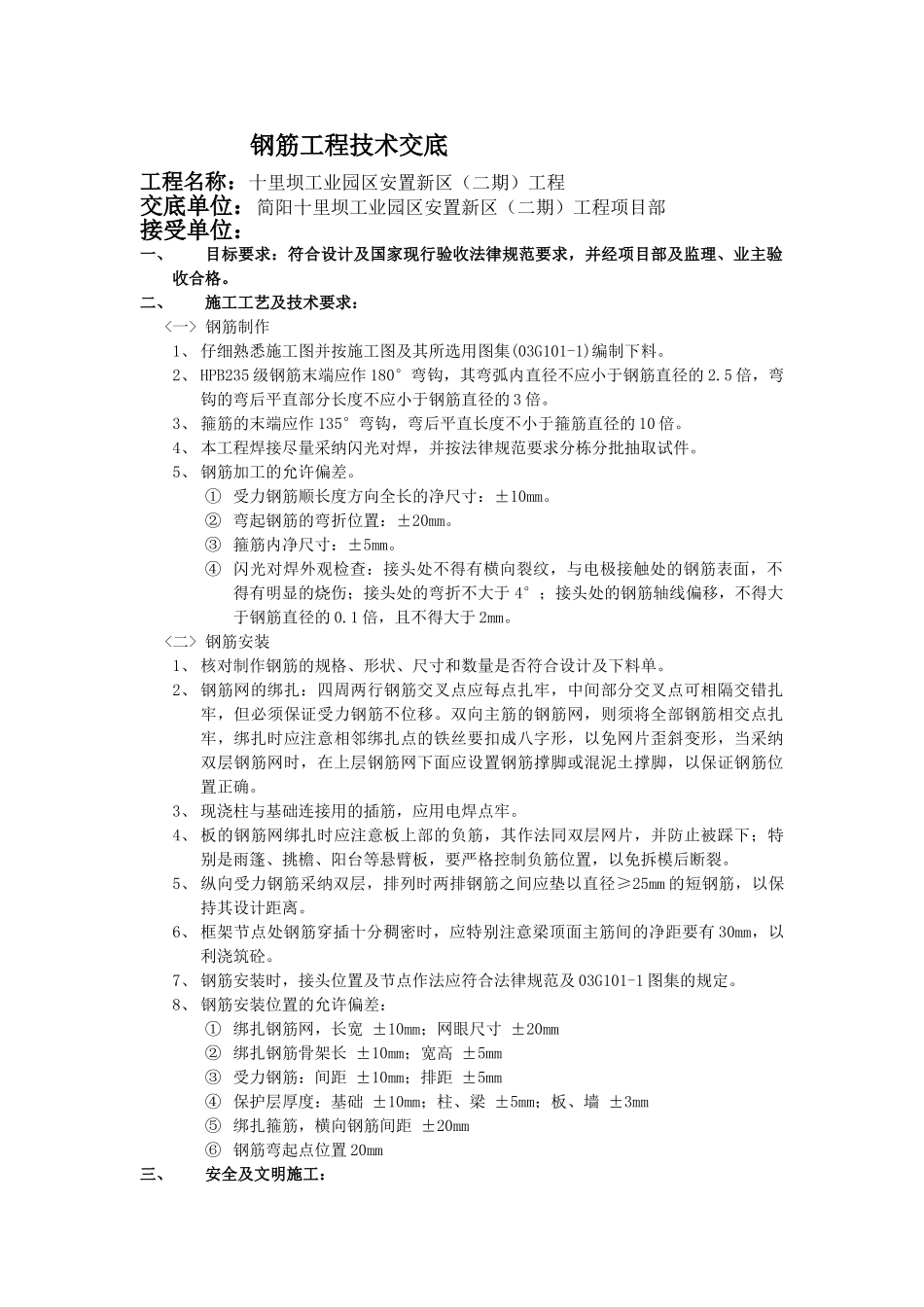

钢筋工程技术交底工程名称:十里坝工业园区安置新区(二期)工程交底单位:简阳十里坝工业园区安置新区(二期)工程项目部接受单位:一、目标要求:符合设计及国家现行验收法律规范要求,并经项目部及监理、业主验收合格
二、施工工艺及技术要求: 钢筋制作1、 仔细熟悉施工图并按施工图及其所选用图集(03G101-1)编制下料
2、 HPB235 级钢筋末端应作 180°弯钩,其弯弧内直径不应小于钢筋直径的 2
5 倍,弯钩的弯后平直部分长度不应小于钢筋直径的 3 倍
3、 箍筋的末端应作 135°弯钩,弯后平直长度不小于箍筋直径的 10 倍
4、 本工程焊接尽量采纳闪光对焊,并按法律规范要求分栋分批抽取试件
5、 钢筋加工的允许偏差
① 受力钢筋顺长度方向全长的净尺寸:±10mm
② 弯起钢筋的弯折位置:±20mm
③ 箍筋内净尺寸:±5mm
④ 闪光对焊外观检查:接头处不得有横向裂纹,与电极接触处的钢筋表面,不得有明显的烧伤;接头处的弯折不大于 4°;接头处的钢筋轴线偏移,不得大于钢筋直径的 0
1 倍,且不得大于 2mm
钢筋安装1、 核对制作钢筋的规格、形状、尺寸和数量是否符合设计及下料单
2、 钢筋网的绑扎:四周两行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移
双向主筋的钢筋网,则须将全部钢筋相交点扎牢,绑扎时应注意相邻绑扎点的铁丝要扣成八字形,以免网片歪斜变形,当采纳双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚或混泥土撑脚,以保证钢筋位置正确
3、 现浇柱与基础连接用的插筋,应用电焊点牢
4、 板的钢筋网绑扎时应注意板上部的负筋,其作法同双层网片,并防止被踩下;特别是雨篷、挑檐、阳台等悬臂板,要严格控制负筋位置,以免拆模后断裂
5、 纵向受力钢筋采纳双层,排列时两排钢筋之间应垫以直径≥25mm 的短钢筋,以保持其设计距离
6、 框架节点处钢筋穿
