电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

屋面工程施工技术交底

屋面工程施工技术交底_第1页
1/2
屋面工程施工技术交底_第2页
2/2

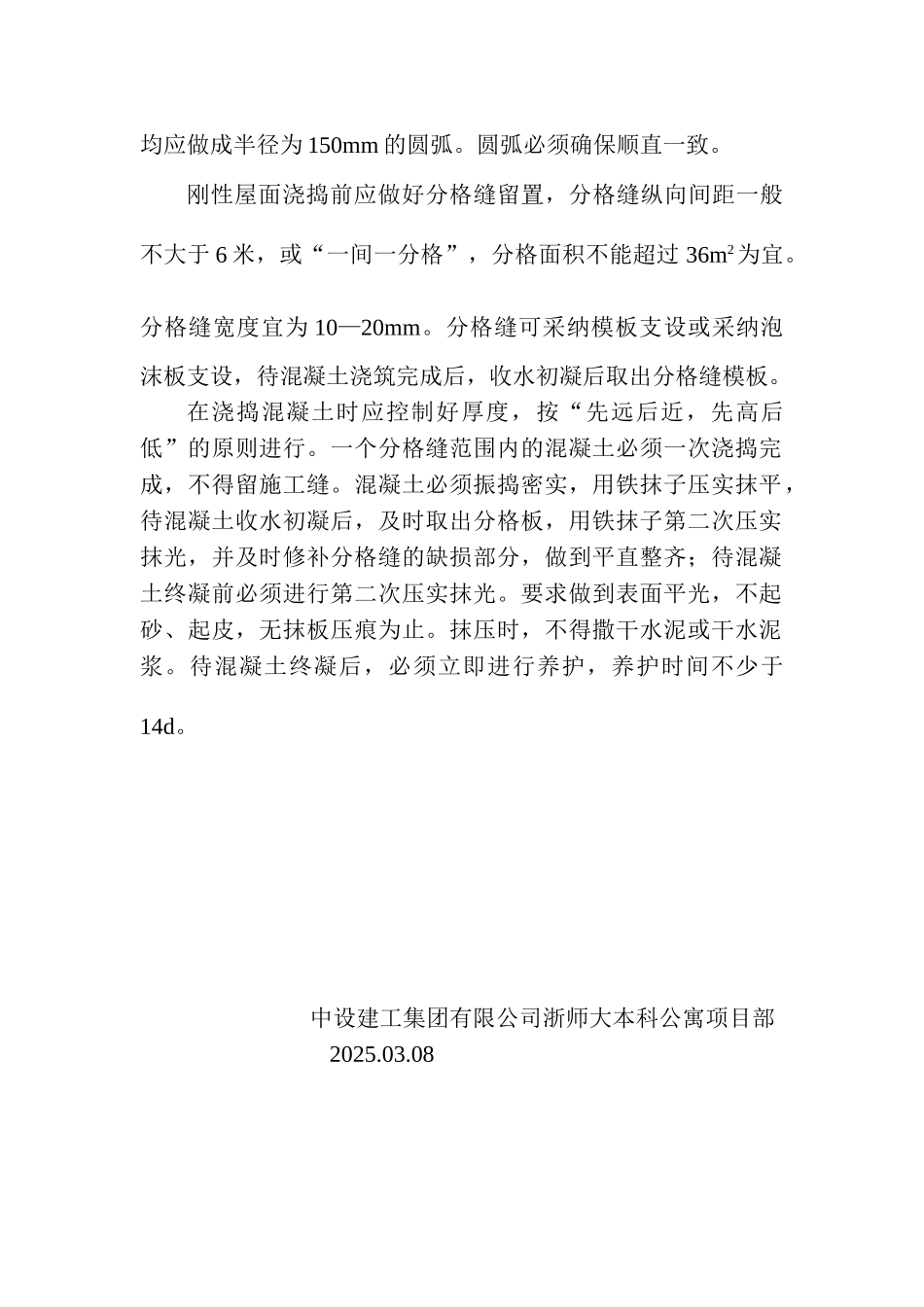

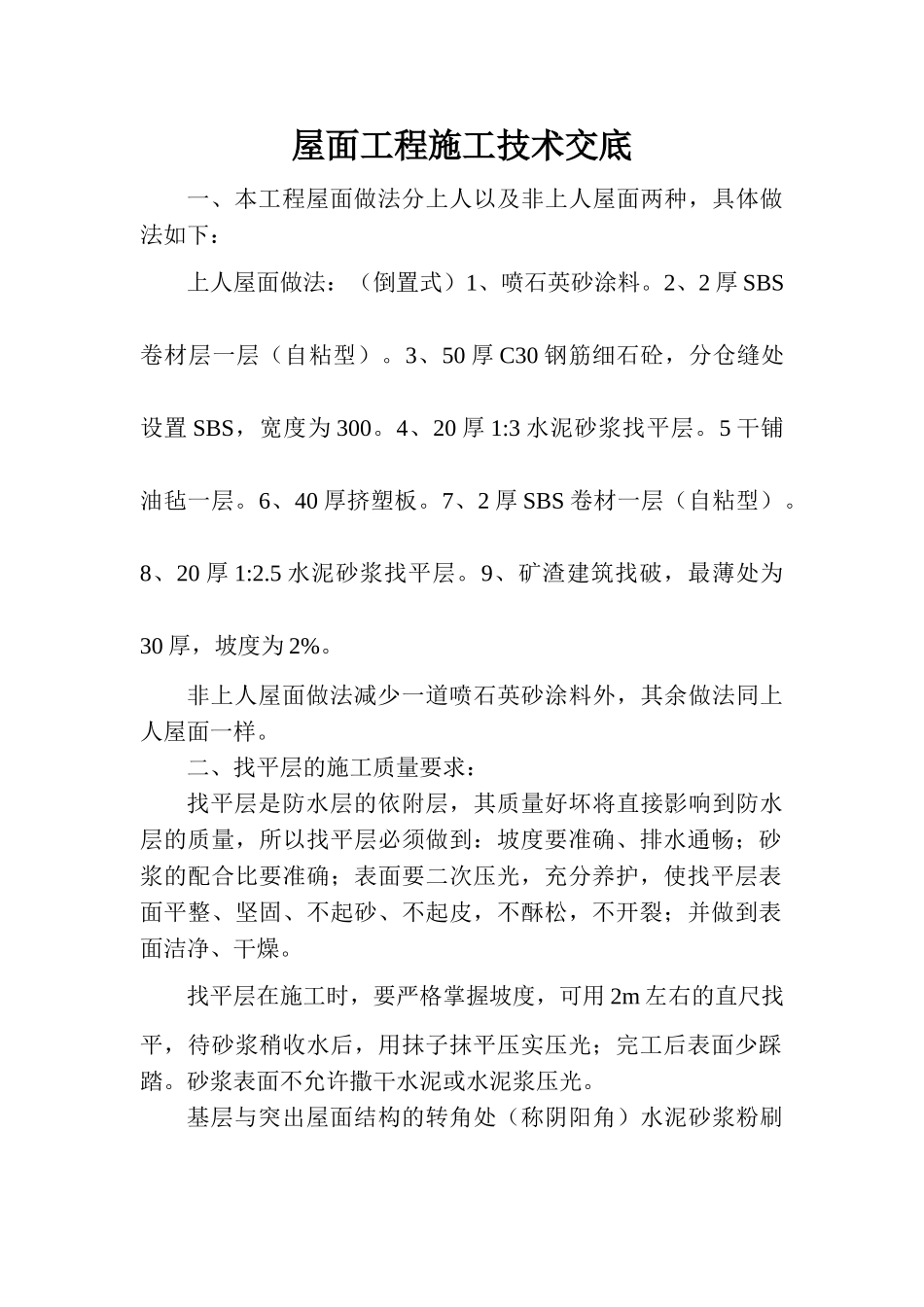

屋面工程施工技术交底一、本工程屋面做法分上人以及非上人屋面两种,具体做法如下:上人屋面做法:(倒置式)1、喷石英砂涂料。2、2 厚 SBS卷材层一层(自粘型)。3、50 厚 C30 钢筋细石砼,分仓缝处设置 SBS,宽度为 300。4、20 厚 1:3 水泥砂浆找平层。5 干铺油毡一层。6、40 厚挤塑板。7、2 厚 SBS 卷材一层(自粘型)。8、20 厚 1:2.5 水泥砂浆找平层。9、矿渣建筑找破,最薄处为30 厚,坡度为 2%。非上人屋面做法减少一道喷石英砂涂料外,其余做法同上人屋面一样。二、找平层的施工质量要求:找平层是防水层的依附层,其质量好坏将直接影响到防水层的质量,所以找平层必须做到:坡度要准确、排水通畅;砂浆的配合比要准确;表面要二次压光,充分养护,使找平层表面平整、坚固、不起砂、不起皮,不酥松,不开裂;并做到表面洁净、干燥。找平层在施工时,要严格掌握坡度,可用 2m 左右的直尺找平,待砂浆稍收水后,用抹子抹平压实压光;完工后表面少踩踏。砂浆表面不允许撒干水泥或水泥浆压光。基层与突出屋面结构的转角处(称阴阳角)水泥砂浆粉刷均应做成半径为 150mm 的圆弧。圆弧必须确保顺直一致。刚性屋面浇捣前应做好分格缝留置,分格缝纵向间距一般不大于 6 米,或“一间一分格”,分格面积不能超过 36m2为宜。分格缝宽度宜为 10—20mm。分格缝可采纳模板支设或采纳泡沫板支设,待混凝土浇筑完成后,收水初凝后取出分格缝模板。在浇捣混凝土时应控制好厚度,按“先远后近,先高后低”的原则进行。一个分格缝范围内的混凝土必须一次浇捣完成,不得留施工缝。混凝土必须振捣密实,用铁抹子压实抹平,待混凝土收水初凝后,及时取出分格板,用铁抹子第二次压实抹光,并及时修补分格缝的缺损部分,做到平直整齐;待混凝土终凝前必须进行第二次压实抹光。要求做到表面平光,不起砂、起皮,无抹板压痕为止。抹压时,不得撒干水泥或干水泥浆。待混凝土终凝后,必须立即进行养护,养护时间不少于14d。 中设建工集团有限公司浙师大本科公寓项目部 2025.03.08

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

屋面工程施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
