二、 屋面工程施工监理细则 1、保温层施工阶段监理:a、操作工艺工艺流程:基层找平清理→管根堵孔、固定→保温层铺设→检查验收→做找坡层
在施工阶段监理过程中,根据工艺流程的特点,对原料投入、工序质量进行严格控制
1) 基层处理的检查:检查现浇混凝土结构层表面是否清理洁净、修补平整
2) 检查穿结构的管根在保温层施工前,应用结构同标号细石混凝土分两次塞堵密实,进行养水试验,确保管根不渗漏
3) 检查保温层铺设(采纳干铺法)是否正确:先铺找平层,按要求设置分格缝
然后铺设保温板,在保温板的四角用水泥砂浆作为贴胶剂,将保温板与找平层粘结牢固,铺垫稳、板间缝隙用水泥浆嵌填密实
4) 保温板不应破裂、缺角,铺设时遇有缺角破裂不齐的,是否锯平拼接使用
5) 为保证保温层的平整,在铺设保温层之前,检查是否将板底垫实找平
不易填塞的立缝、边角破损处,易用同类保温板块的碎末填实、填平,严禁用砂浆填平
6) 为了防止气温升高时,保温层及找坡层内的气排不出来而破坏防水层,检查是否在屋面设置排气管和排气道
b、质量验收如下质量标准1) 保温材料的强度、表观密实、导热系数和含水率以及配合比,必须符合设计要求及施工法律规范的规定
2) 保温层厚度允许偏差为不大于 4mm
2、水泥砂浆找平层施工阶段监理:a、检查是否清除屋面保温层上面的松散杂物,并用水冲洗洁净
b、检查是否根据设计厚度要求拉线设灰饼,顺排水方向冲筋,冲筋间距 1
5 米左右为宜
c、检查是否将保温层洒水湿润,刷水灰比为 0
5 纯水泥浆一遍,随刷随铺 1:2水泥砂浆,并用 2 米长刮尺拍实,再用木抹子磨平
d、待砂浆开始收水时,检查是否用铁抹子收浆
(最后一次压光,应在砂浆初凝后终凝前完成)
e、检查沟边、女儿墙脚、柱脚、烟囱脚、水池脚等是否抹成圆弧
f、找平层铺设凝固后,检查是否浇水养护,时间不小于 7d

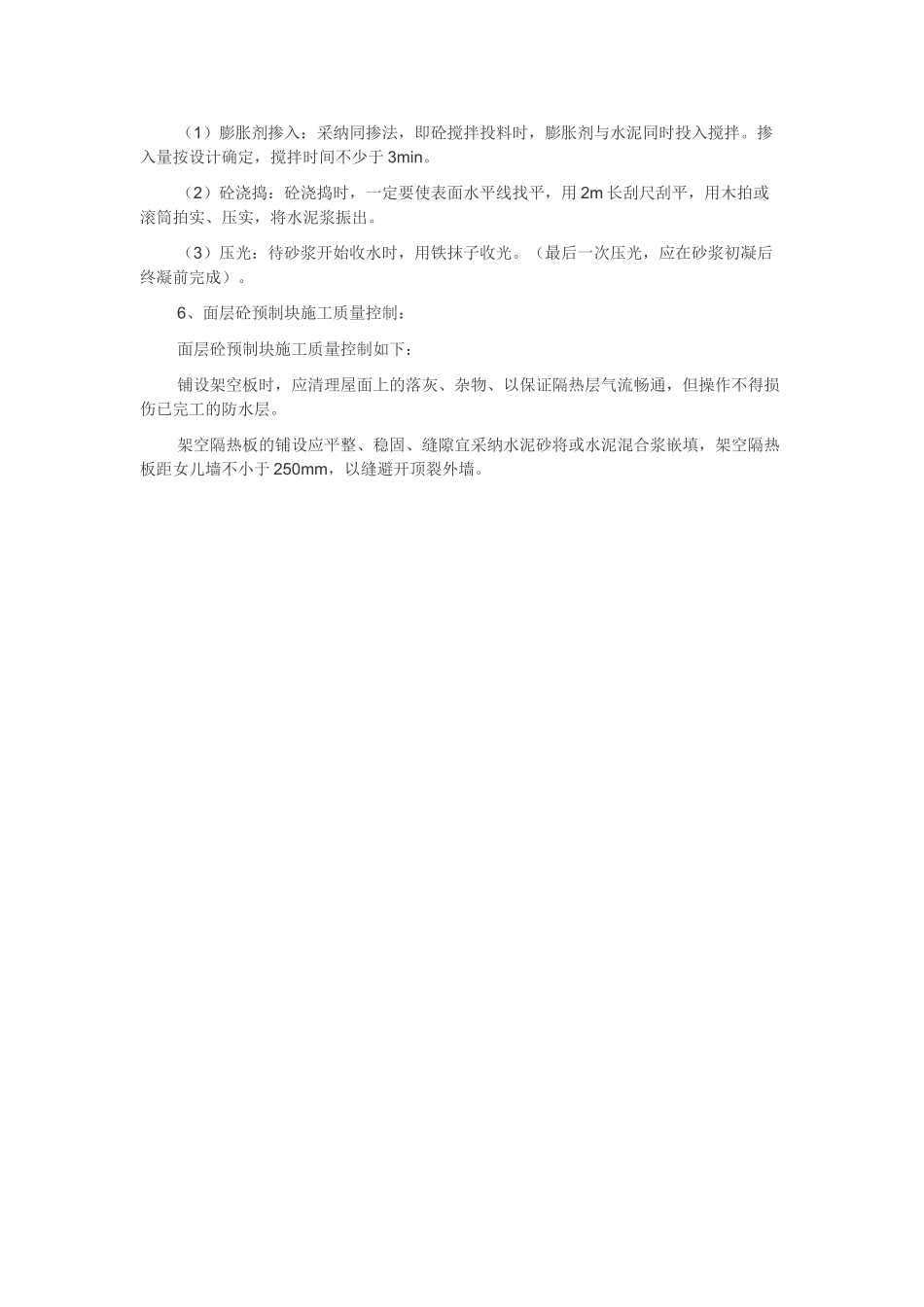

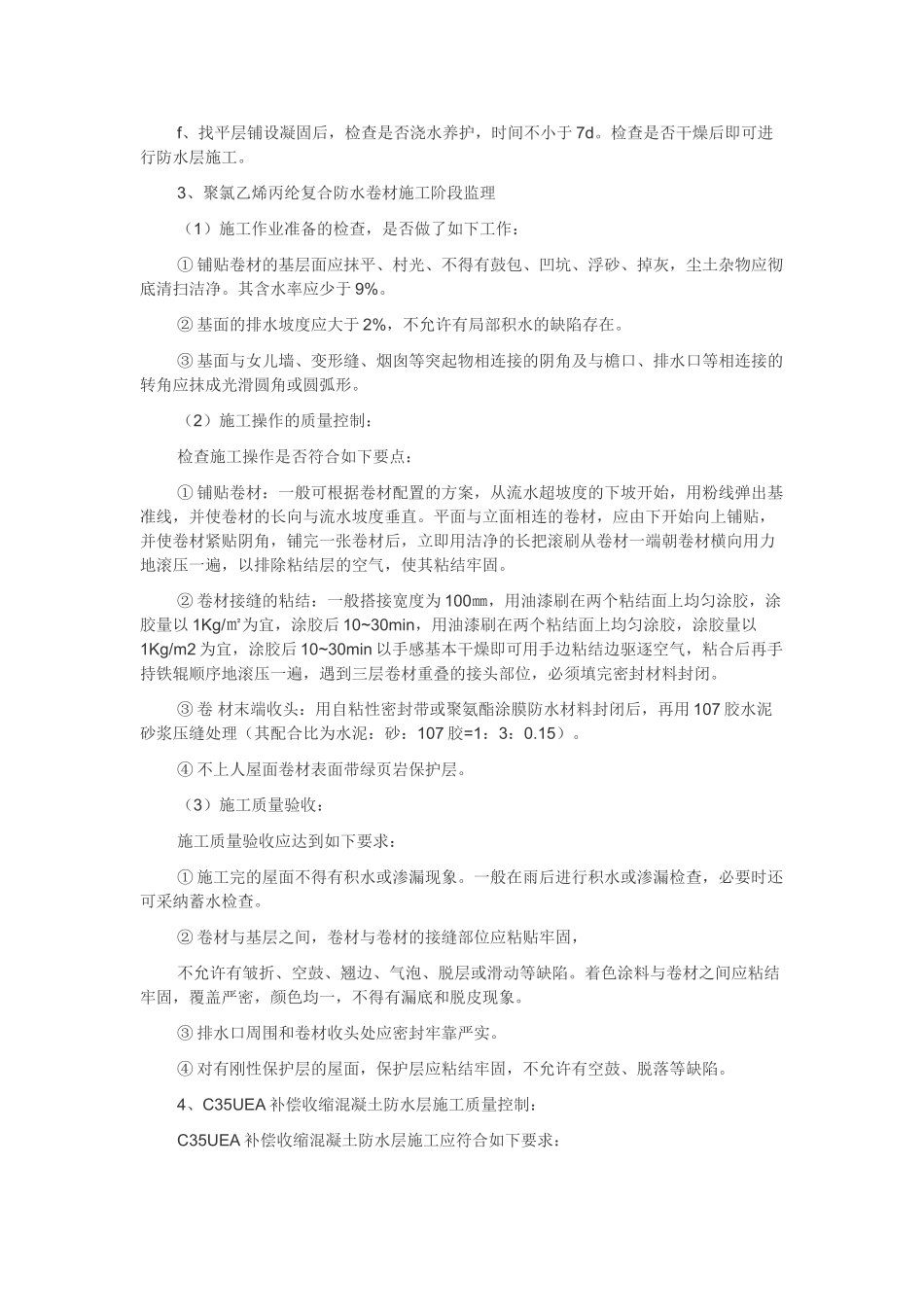

检查是否干燥后即可进
