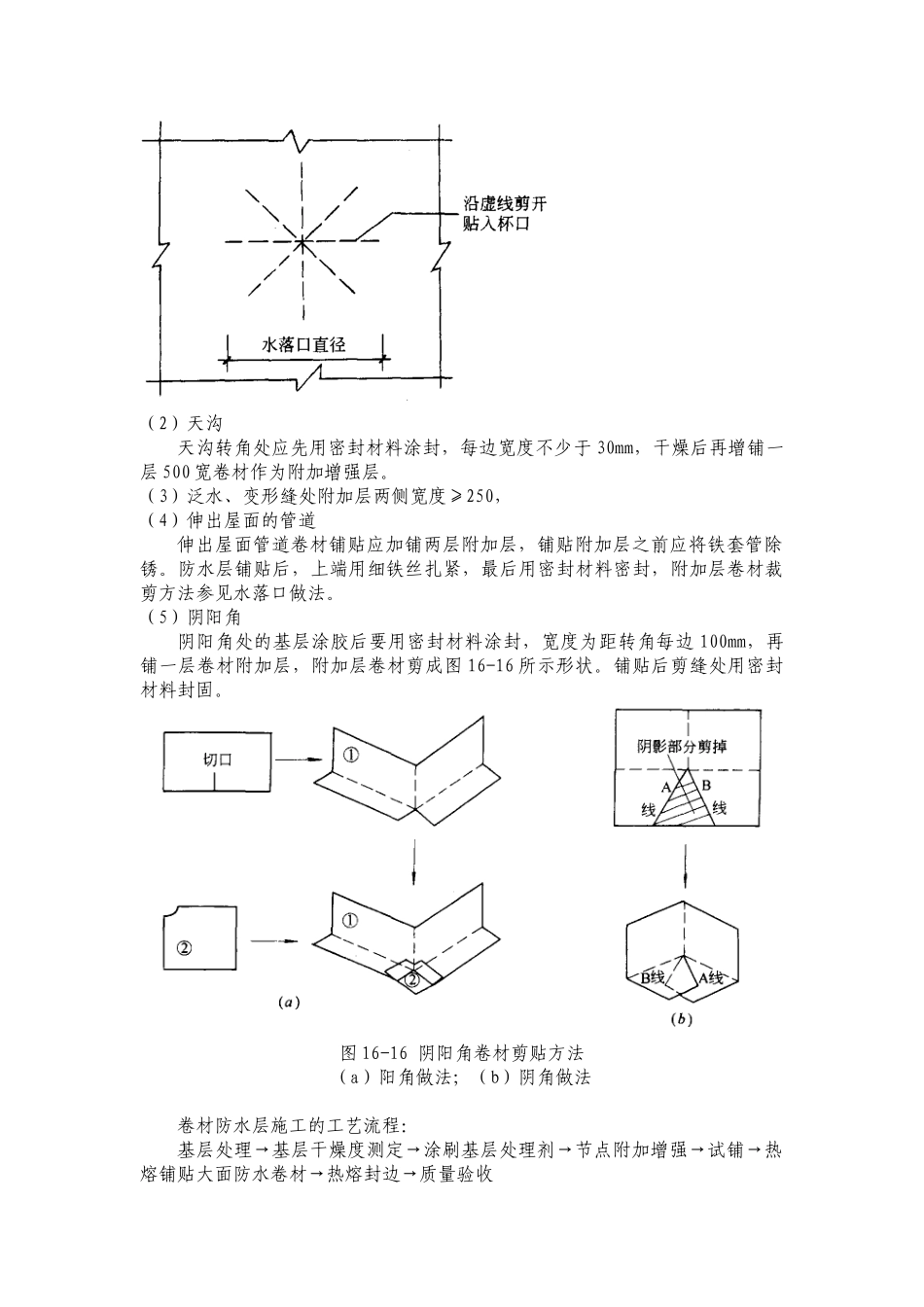

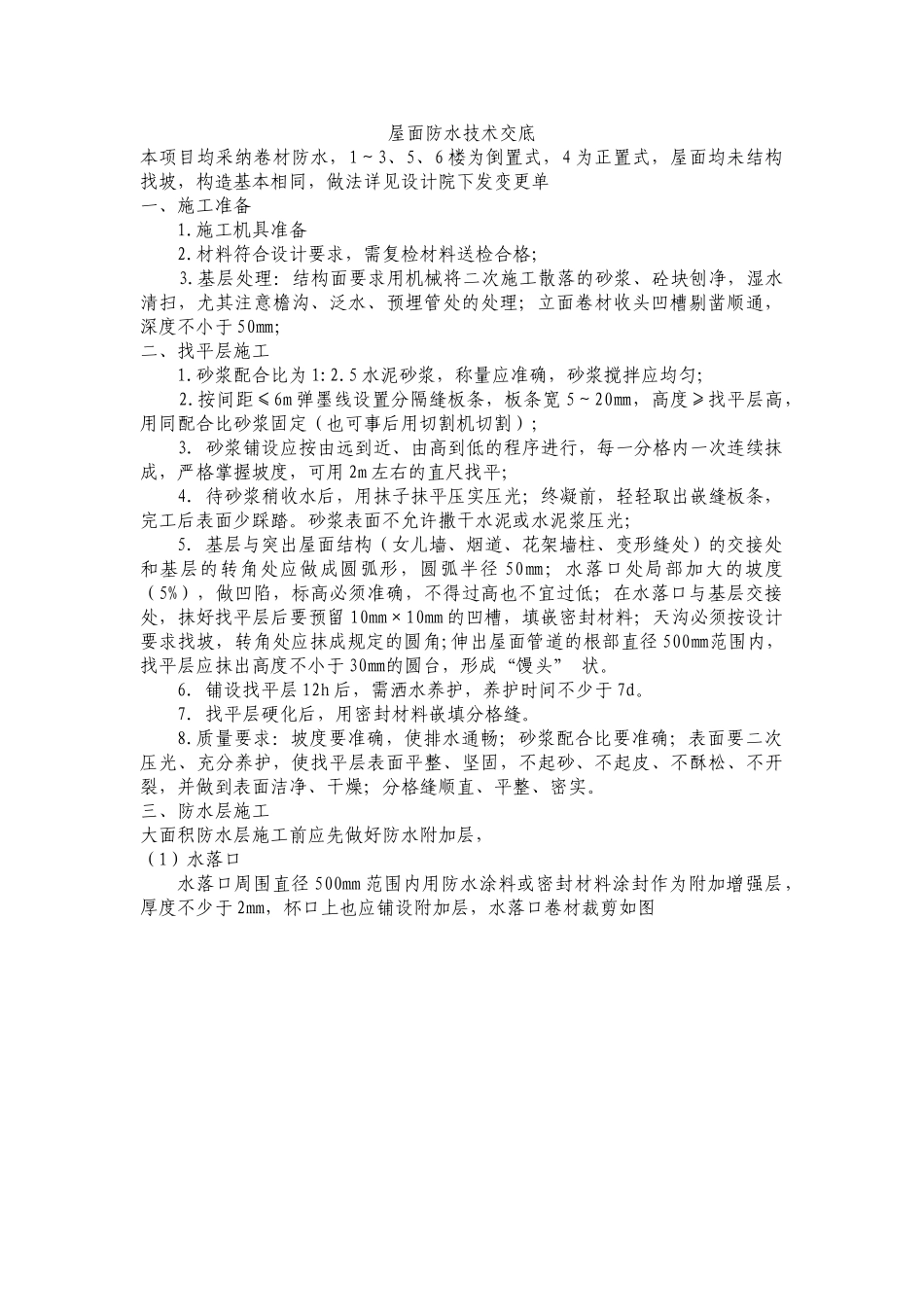

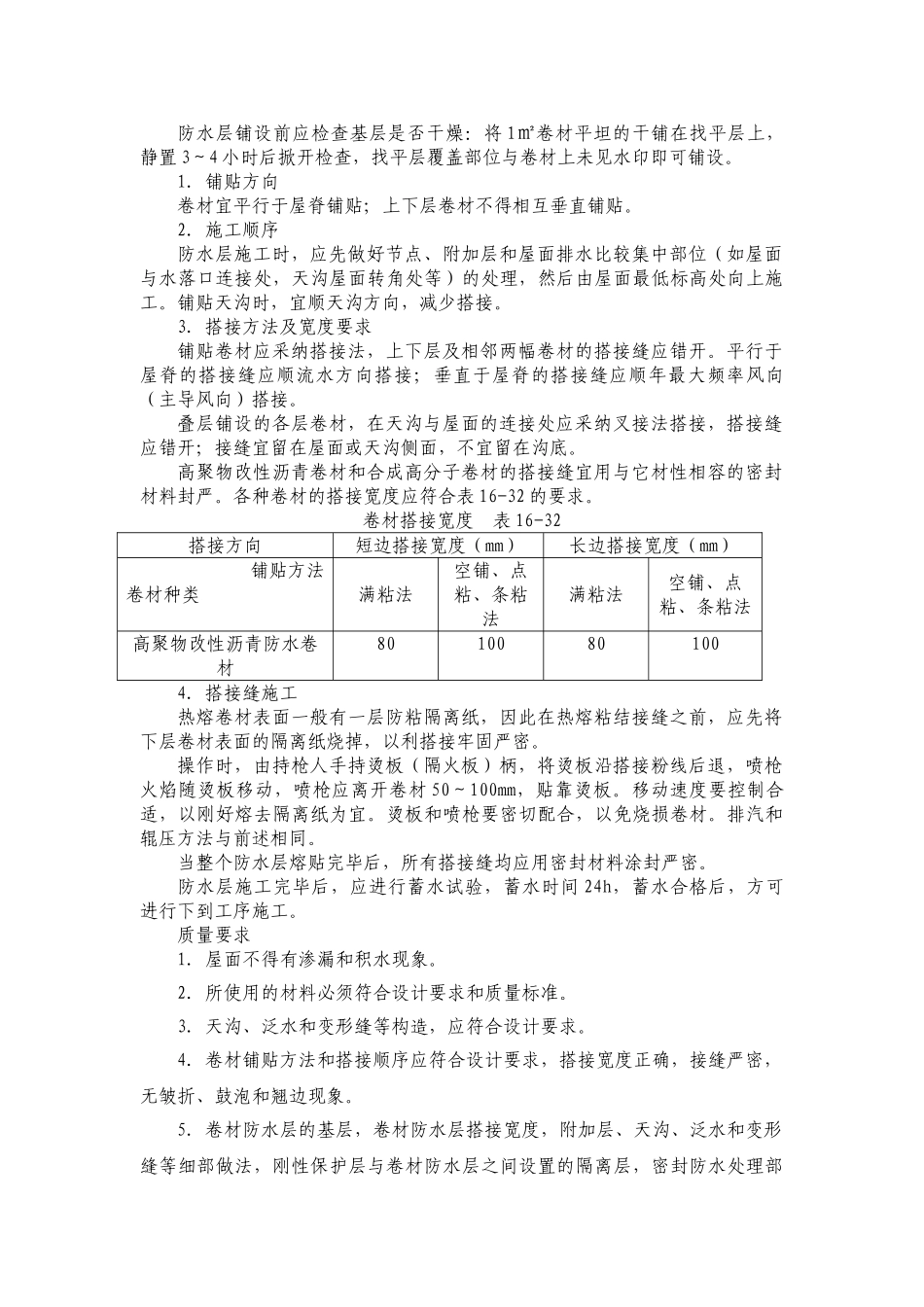

屋面防水技术交底本项目均采纳卷材防水,1~3、5、6 楼为倒置式,4 为正置式,屋面均未结构找坡,构造基本相同,做法详见设计院下发变更单一、施工准备 1.施工机具准备 2.材料符合设计要求,需复检材料送检合格; 3.基层处理:结构面要求用机械将二次施工散落的砂浆、砼块刨净,湿水清扫,尤其注意檐沟、泛水、预埋管处的处理;立面卷材收头凹槽剔凿顺通,深度不小于 50㎜;二、找平层施工 1.砂浆配合比为 1:2.5 水泥砂浆,称量应准确,砂浆搅拌应均匀; 2.按间距≤6m 弹墨线设置分隔缝板条,板条宽 5~20㎜,高度≥找平层高,用同配合比砂浆固定(也可事后用切割机切割); 3. 砂浆铺设应按由远到近、由高到低的程序进行,每一分格内一次连续抹成,严格掌握坡度,可用 2m 左右的直尺找平; 4. 待砂浆稍收水后,用抹子抹平压实压光;终凝前,轻轻取出嵌缝板条,完工后表面少踩踏。砂浆表面不允许撒干水泥或水泥浆压光;5. 基层与突出屋面结构(女儿墙、烟道、花架墙柱、变形缝处)的交接处和基层的转角处应做成圆弧形,圆弧半径 50㎜;水落口处局部加大的坡度(5%),做凹陷,标高必须准确,不得过高也不宜过低;在水落口与基层交接处,抹好找平层后要预留 10mm×10mm 的凹槽,填嵌密封材料;天沟必须按设计要求找坡,转角处应抹成规定的圆角;伸出屋面管道的根部直径 500㎜范围内,找平层应抹出高度不小于 30㎜的圆台,形成“馒头” 状。6. 铺设找平层 12h 后,需洒水养护,养护时间不少于 7d。7.找平层硬化后,用密封材料嵌填分格缝。8.质量要求:坡度要准确,使排水通畅;砂浆配合比要准确;表面要二次压光、充分养护,使找平层表面平整、坚固,不起砂、不起皮、不酥松、不开裂,并做到表面洁净、干燥;分格缝顺直、平整、密实。三、防水层施工大面积防水层施工前应先做好防水附加层,(1)水落口水落口周围直径 500mm 范围内用防水涂料或密封材料涂封作为附加增强层,厚度不少于 2mm,杯口上也应铺设附加层,水落口卷材裁剪如图(2)天沟天沟转角处应先用密封材料涂封,每边宽度不少于 30mm,干燥后再增铺一层 500 宽卷材作为附加增强层。(3)泛水、变形缝处附加层两侧宽度≥250,(4)伸出屋面的管道伸出屋面管道卷材铺贴应加铺两层附加层,铺贴附加层之前应将铁套管除锈。防水层铺贴后,上端用细铁丝扎紧,最后用密封材料密封,附加层卷材裁剪方法参见水落口做法。(5)阴阳角阴阳角处的基层涂胶后要用...
