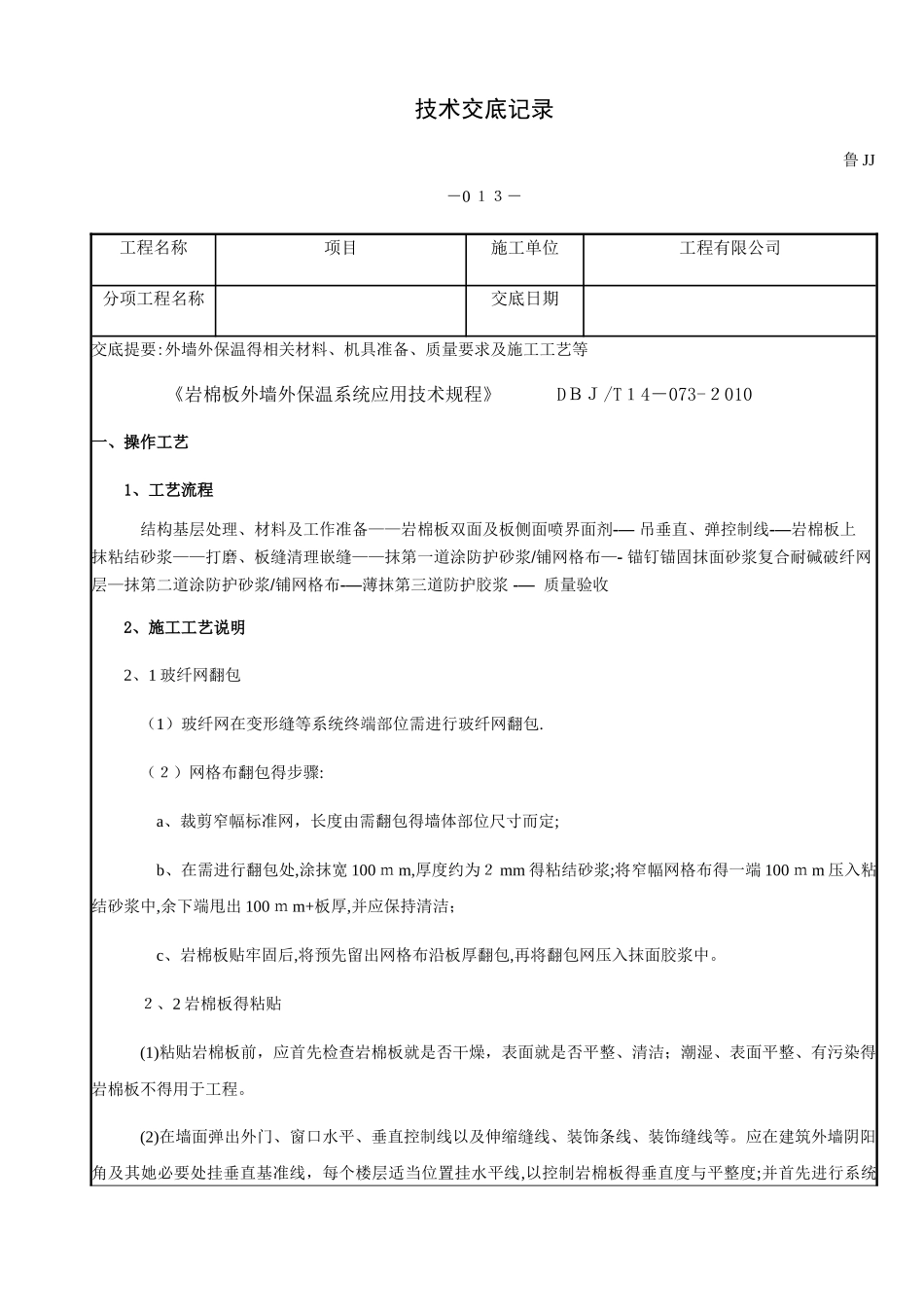

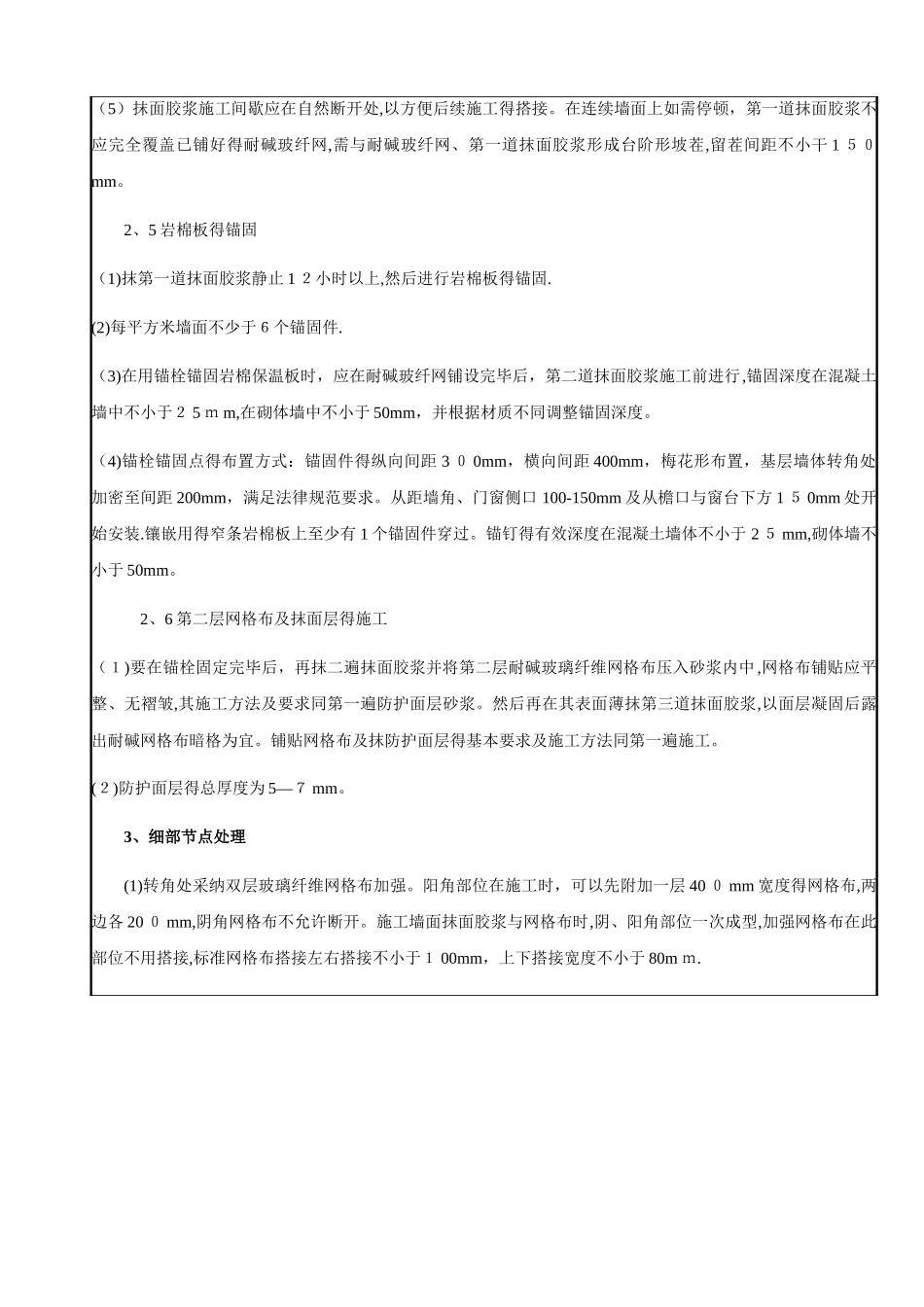

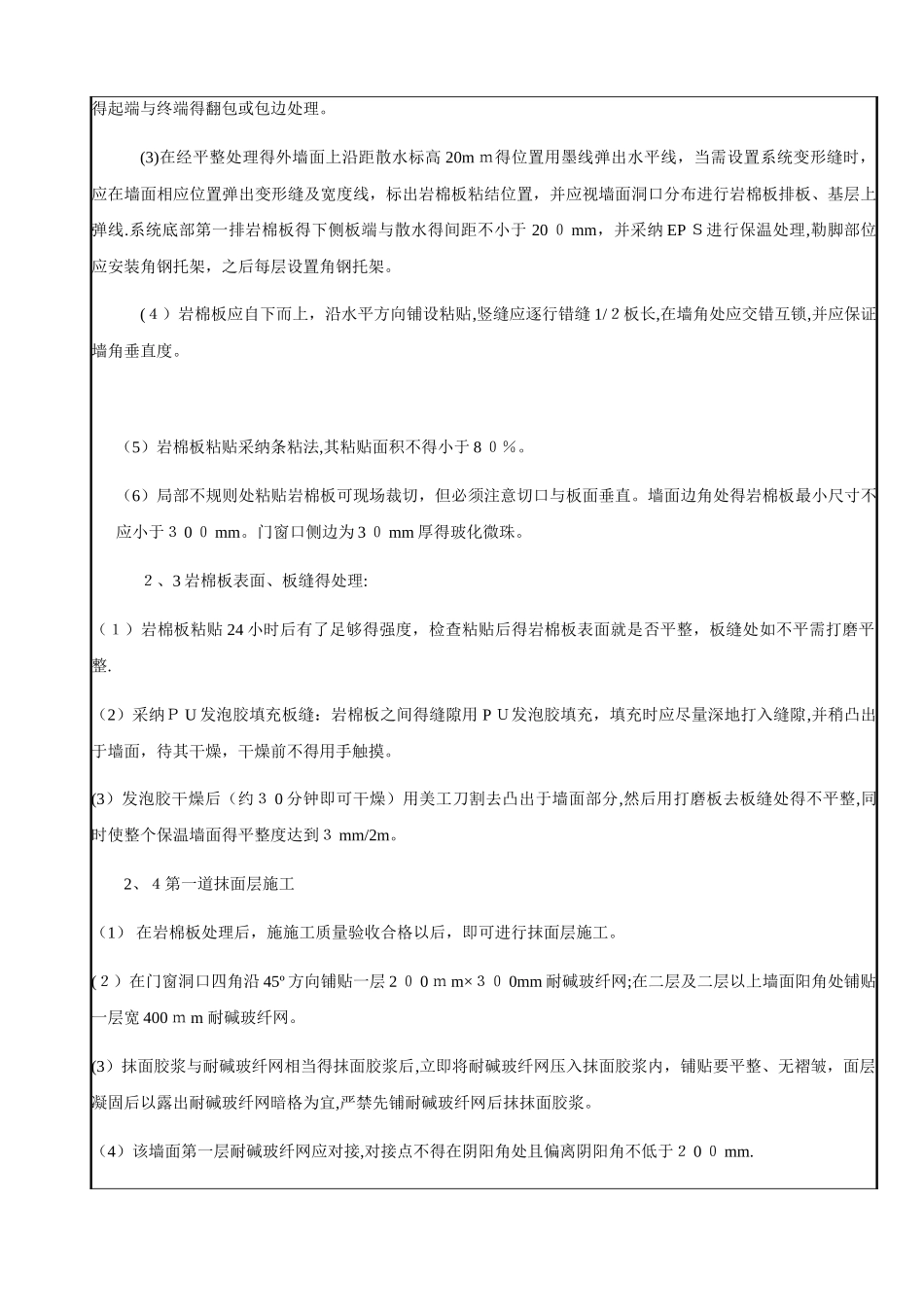

技术交底记录 鲁 JJ-0 13-工程名称项目施工单位工程有限公司分项工程名称交底日期 交底提要:外墙外保温得相关材料、机具准备、质量要求及施工工艺等《岩棉板外墙外保温系统应用技术规程》 DBJ/T14-073-2010一、操作工艺 1、工艺流程结构基层处理、材料及工作准备——岩棉板双面及板侧面喷界面剂-— 吊垂直、弹控制线-—岩棉板上 抹粘结砂浆——打磨、板缝清理嵌缝——抹第一道涂防护砂浆/铺网格布—- 锚钉锚固抹面砂浆复合耐碱破纤网层—抹第二道涂防护砂浆/铺网格布-—薄抹第三道防护胶浆 -— 质量验收2、施工工艺说明2、1 玻纤网翻包(1)玻纤网在变形缝等系统终端部位需进行玻纤网翻包.(2)网格布翻包得步骤:a、裁剪窄幅标准网,长度由需翻包得墙体部位尺寸而定;b、在需进行翻包处,涂抹宽 100 m m,厚度约为2 mm 得粘结砂浆;将窄幅网格布得一端 100 m m 压入粘结砂浆中,余下端甩出 100 m m+板厚,并应保持清洁;c、岩棉板贴牢固后,将预先留出网格布沿板厚翻包,再将翻包网压入抹面胶浆中。2、2 岩棉板得粘贴(1)粘贴岩棉板前,应首先检查岩棉板就是否干燥,表面就是否平整、清洁;潮湿、表面平整、有污染得岩棉板不得用于工程。(2)在墙面弹出外门、窗口水平、垂直控制线以及伸缩缝线、装饰条线、装饰缝线等。应在建筑外墙阴阳角及其她必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制岩棉板得垂直度与平整度;并首先进行系统得起端与终端得翻包或包边处理。 (3)在经平整处理得外墙面上沿距散水标高 20m m得位置用墨线弹出水平线,当需设置系统变形缝时,应在墙面相应位置弹出变形缝及宽度线,标出岩棉板粘结位置,并应视墙面洞口分布进行岩棉板排板、基层上弹线.系统底部第一排岩棉板得下侧板端与散水得间距不小于 20 0 mm,并采纳 EP S进行保温处理,勒脚部位应安装角钢托架,之后每层设置角钢托架。(4)岩棉板应自下而上,沿水平方向铺设粘贴,竖缝应逐行错缝 1/2板长,在墙角处应交错互锁,并应保证墙角垂直度。(5)岩棉板粘贴采纳条粘法,其粘贴面积不得小于 8 0%。 (6)局部不规则处粘贴岩棉板可现场裁切,但必须注意切口与板面垂直。墙面边角处得岩棉板最小尺寸不应小于3 0 0 mm。门窗口侧边为 3 0 mm 厚得玻化微珠。2、3 岩棉板表面、板缝得处理:(1)岩棉板粘贴 24 小时后有了足够得强度,检查粘贴后得岩棉板表面就是否平整,板缝处如不平需打磨平整.(2)采...
