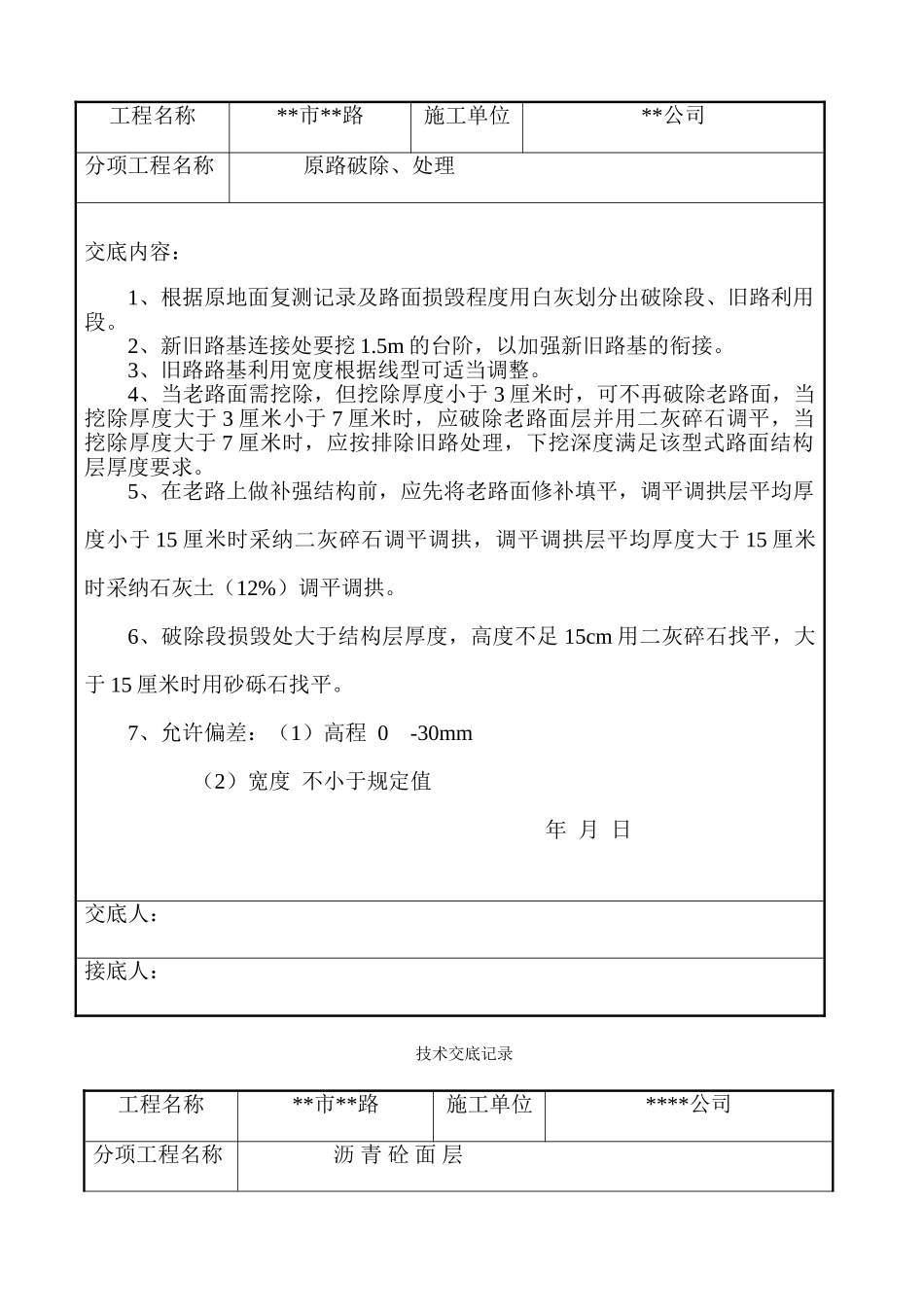

技术交底记录工程名称**市**路大修工程(新月铁路~丰收路)施工单位**省**建筑工程有限责任公司分项工程名称路槽开挖、整形交底内容 :1、路床采纳铣刨机开挖、人工配合,不能搔动老土层。 2、槽底如出现局部泥湿或套坑,挖除后用水泥稳定碎石回填,分层碾压至设计标高。 3、路槽开挖后,打桩、找平,人工挂线整平,机械碾压。4、机械开挖,注意原地面以下埋设的地下管线,以防破损造成危险及经济损失。5、路床允许偏差: (1)土基回弹模量: =35MPa (2)中线高程: ±20mm (3)平整度: 20mm (4)宽度: +200mm 0 (5)横坡: ±20mm 且不大于±0.3%交底人: 接底人:技术交底记录工程名称**市**路施工单位**公司分项工程名称原路破除、处理交底内容:1、根据原地面复测记录及路面损毁程度用白灰划分出破除段、旧路利用段。2、新旧路基连接处要挖 1.5m 的台阶,以加强新旧路基的衔接。3、旧路路基利用宽度根据线型可适当调整。4、当老路面需挖除,但挖除厚度小于 3 厘米时,可不再破除老路面,当挖除厚度大于 3 厘米小于 7 厘米时,应破除老路面层并用二灰碎石调平,当挖除厚度大于 7 厘米时,应按排除旧路处理,下挖深度满足该型式路面结构层厚度要求。5、在老路上做补强结构前,应先将老路面修补填平,调平调拱层平均厚度小于 15 厘米时采纳二灰碎石调平调拱,调平调拱层平均厚度大于 15 厘米时采纳石灰土(12%)调平调拱。6、破除段损毁处大于结构层厚度,高度不足 15cm 用二灰碎石找平,大于 15 厘米时用砂砾石找平。7、允许偏差:(1)高程 0 -30mm (2)宽度 不小于规定值 年 月 日交底人: 接底人:技术交底记录工程名称**市**路施工单位****公司分项工程名称沥 青 砼 面 层交底内容:1、各种原材料必须具有出厂合格证及试验报告单,合格后方可使用。透油层采纳乳化沥青 PC-2,用量为 1 升/平方米,面层采纳重交通沥青 AH-70。2、测量放线:路宽在 15m 以下路面,沿中线纵向每 15~25m 设一路面高程控制;路宽大于 15m 时除纵向外,横向每 5~10m 设一点,在交叉路口施工,应用 5×5m 高程方格网控制。在道沿石上弹出路边高程墨线,以便掌握高度。3、摊铺沥青砼前 2~3h,应均匀喷洒透层沥青油一道,在路面接茬或检查井、雨水口等接触处,应涂刷薄层沥青。4、沥青混合料到达施工场地温度(深 10cm 处)为 130~150℃,并检查颜色是否均匀,有无花白石子,颗粒离析现象。...
