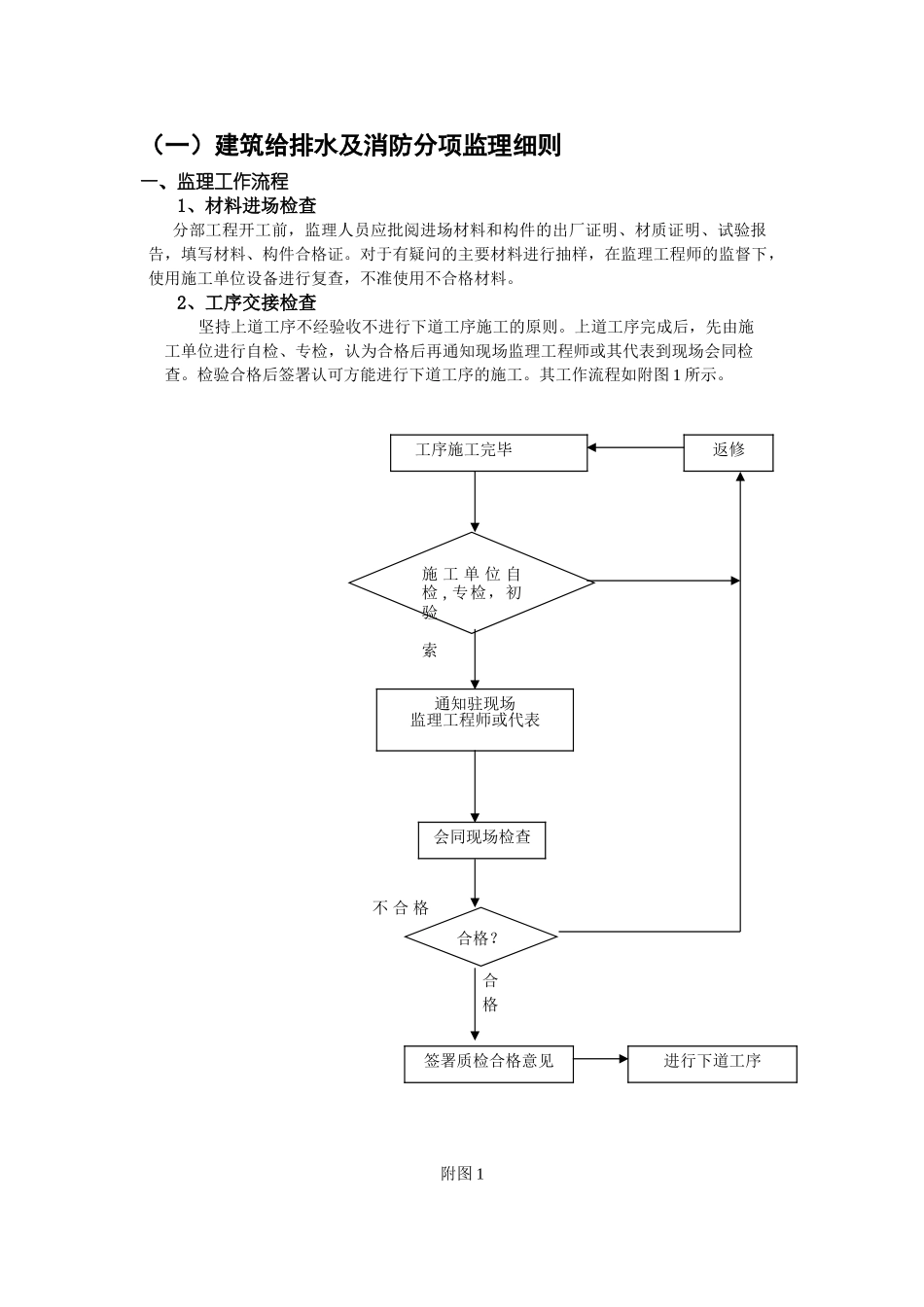

(一)建筑给排水及消防分项监理细则一、监理工作流程1、材料进场检查分部工程开工前,监理人员应批阅进场材料和构件的出厂证明、材质证明、试验报告,填写材料、构件合格证
对于有疑问的主要材料进行抽样,在监理工程师的监督下,使用施工单位设备进行复查,不准使用不合格材料
2、工序交接检查坚持上道工序不经验收不进行下道工序施工的原则
上道工序完成后,先由施工单位进行自检、专检,认为合格后再通知现场监理工程师或其代表到现场会同检查
检验合格后签署认可方能进行下道工序的施工
其工作流程如附图 1 所示
不 合 格合格附图 1 工序施工完毕返修施 工 单 位 自检 , 专检,初验索通知驻现场监理工程师或代表会同现场检查合格
签署质检合格意见进行下道工序二、专业工程特点本工程为四层卫生院行政楼,框架结构

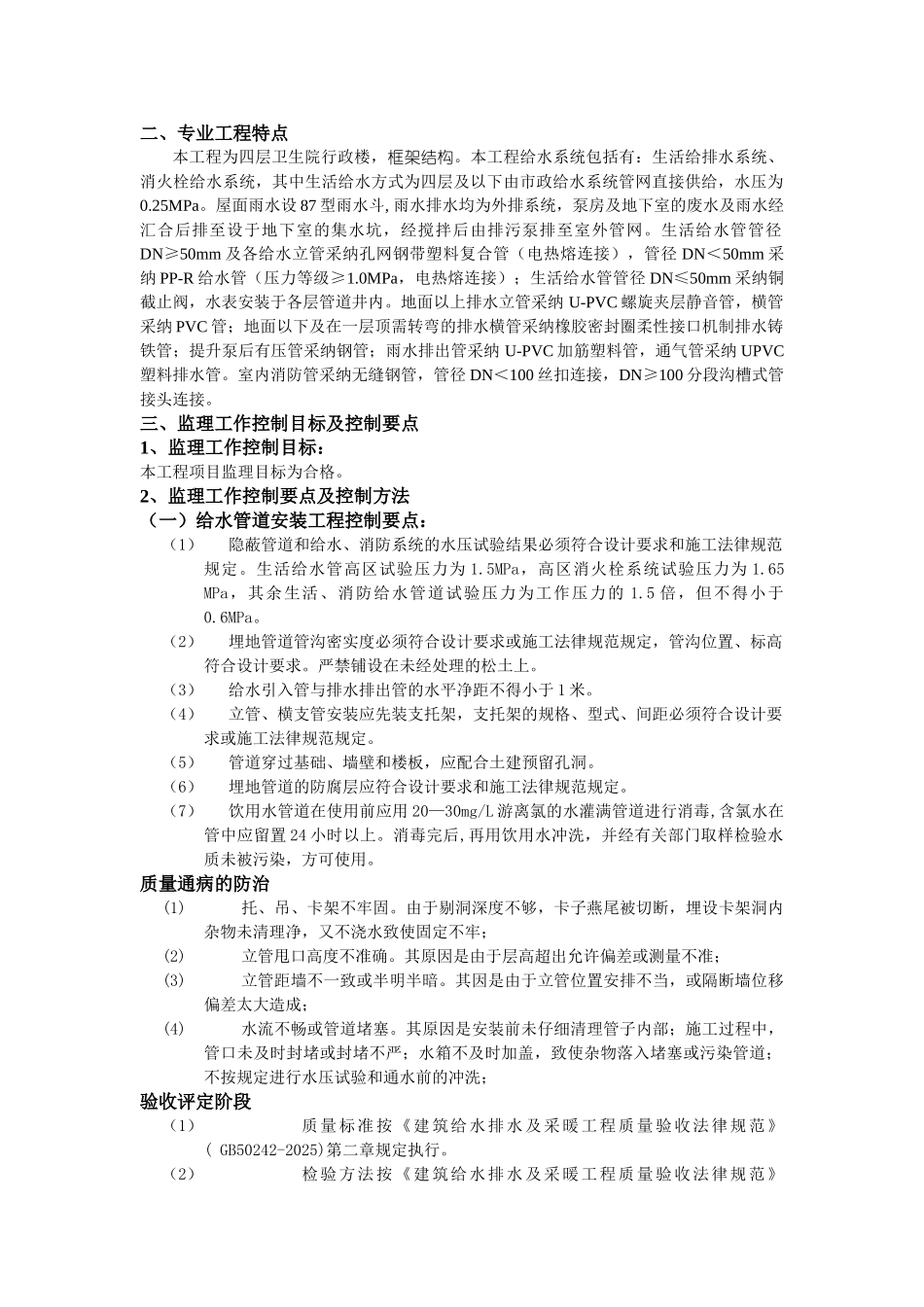

本工程给水系统包括有:生活给排水系统、消火栓给水系统,其中生活给水方式为四层及以下由市政给水系统管网直接供给,水压为0
屋面雨水设 87 型雨水斗, 雨水排水均为外排系统,泵房及地下室的废水及雨水经汇合后排至设于地下室的集水坑,经搅拌后由排污泵排至室外管网
生活给水管管径DN≥50mm 及各给水立管采纳孔网钢带塑料复合管(电热熔连接),管径 DN<50mm 采纳 PP-R 给水管(压力等级≥1
0MPa,电热熔连接);生活给水管管径 DN≤50mm 采纳铜截止阀,水表安装于各层管道井内
地面以上排水立管采纳 U-PVC 螺旋夹层静音管,横管采纳 PVC 管;地面以下及在一层顶需转弯的排水横管采纳橡胶密封圈柔性接口机制排水铸铁管;提升泵后有压管采纳钢管;雨水排出管采纳 U-PVC 加筋塑料管,通气管采纳 UPVC塑料排水管
室内消防管采纳无缝钢管,管径 DN<100 丝扣连接,DN≥100 分段沟槽式管接头连接
三、监理工作控制目标及控制要点1、监理工作控制目标:本工程项目监理目标
