电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

张家港东方新天地二期住宅楼工程监理实施细则(临时用电)

张家港东方新天地二期住宅楼工程监理实施细则(临时用电)_第1页
1/10
张家港东方新天地二期住宅楼工程监理实施细则(临时用电)_第2页
2/10
张家港东方新天地二期住宅楼工程监理实施细则(临时用电)_第3页
3/10

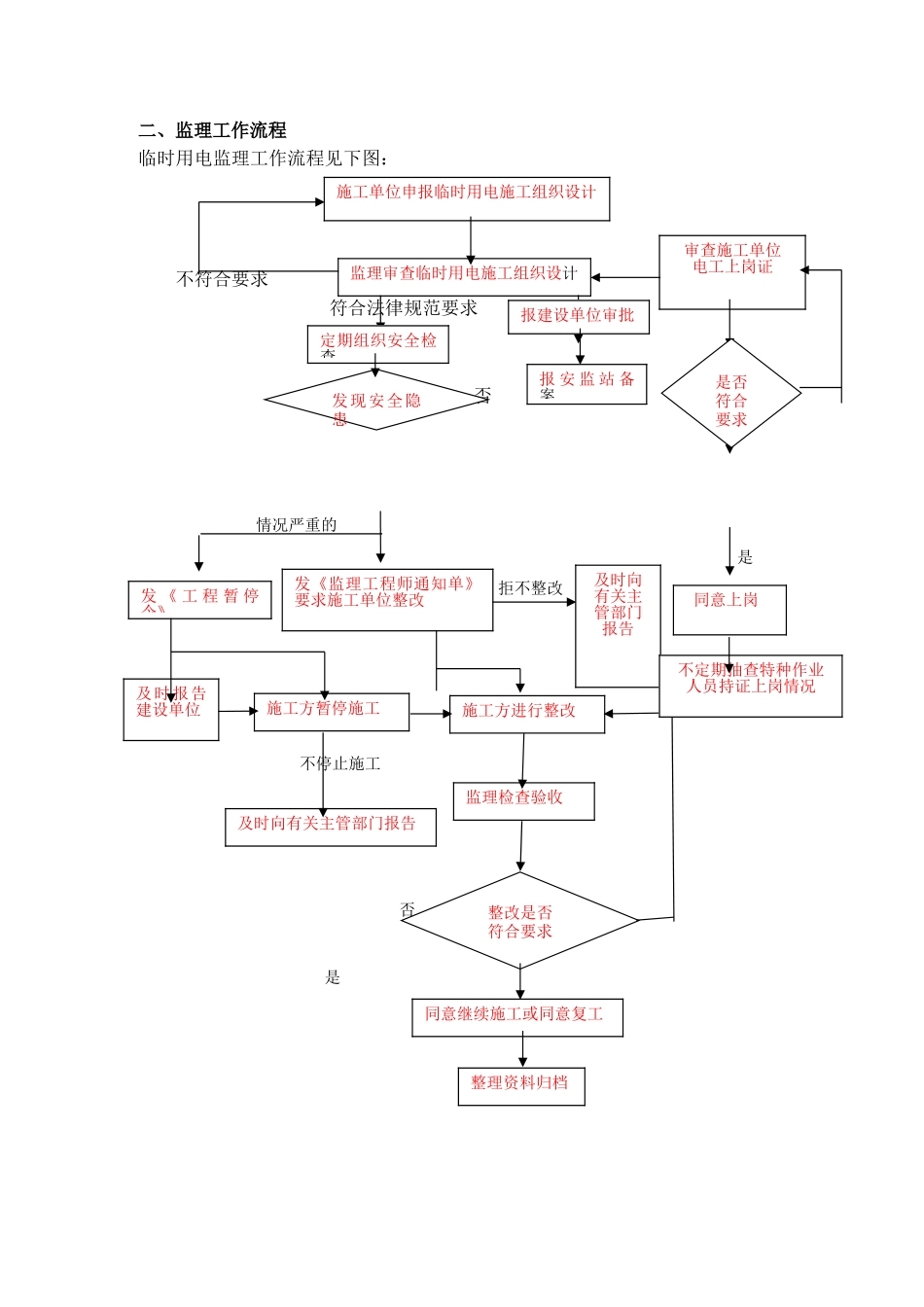

B13B13 张家港东方新天地二期 6~10# 楼 工程监理实施细则监理实施细则 ( 临时用电 )内容提要:专业工程特点监理工作流程 监理工作控制目标及控制要点监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日 期: 江苏省建设厅监制一、专业工程特点1、施工现场临时用电临时性强、现场情况复杂多变。施工现场临时用电线路和负荷常常根据不同时期工程进度和机械设备用电量的变化而改移线路和撤消线路。现场施工作业工序繁多、不同工种轮番作业,工人流动性大;不同的分部工程所用的设备、机具各有不同,临时用电根据施工总平面图和施工场地的不同布局,有不同的布线方式。2、临时用电负荷量大,动力机械设备多。本工程施工主要机械有成槽机、吊装机械、三轴搅拌机、打桩机、对焊机等大功率机械,用电负荷总量大,对临时用电线路要求高。3、临时用电专业性强,对管理人员素养要求高。由于各类用电人员缺乏安全用电知识,触电事故时有发生,因此,对电工人员要求高,临时用电需要专业人员进行操作,需要专业人员对现场进行管理。4、临时用电施工组织设计无针对性。由于施工场地复杂多变,容易形成施工场地临时用电的随意性 ,施工前编制不专业、无针对性的施工组织设计,不能切实指导施工,造成现场操作不法律规范、管理混乱,从而导致触电事故。5、监理工作依据1)、工程监理合同2)、安全监理方案、临时用电施工方案3)、《建设现场临时用电安全技术法律规范》(JGJ80-91)4)、《施工现场安全生产保证体系》(DBJ08-903-2025)5)、《建筑工程施工现场供用电安全法律规范》(GB 50194—93)6)、《特种作业人员安全技术考核管理规则》(GB 5306—85)7)、《施工现场临时用电安全技术法律规范》(JGJ46—2025)8)、《建筑工程现场供用电安全规程》(GB 50194—93)二、监理工作流程临时用电监理工作流程见下图: 不符合要求 符合法律规范要求 否情况严重的 是 拒不整改 不停止施工 否 是 施工单位申报临时用电施工组织设计监理审查临时用电施工组织设计报建设单位审批审查施工单位电工上岗证定期组织安全检查发现安全隐患发《监理工程师通知单》要求施工单位整改监理检查验收发 《 工 程 暂 停令》及时向有关主管部门报告施工方暂停施工及时向有关主管部门报告施工方进行整改及时报告建设单位整改是否符合要求同意继续施工或同意复工整理资料归档报 安 监 站 备案同意上岗不定期抽查特种作业人...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

张家港东方新天地二期住宅楼工程监理实施细则(临时用电)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
