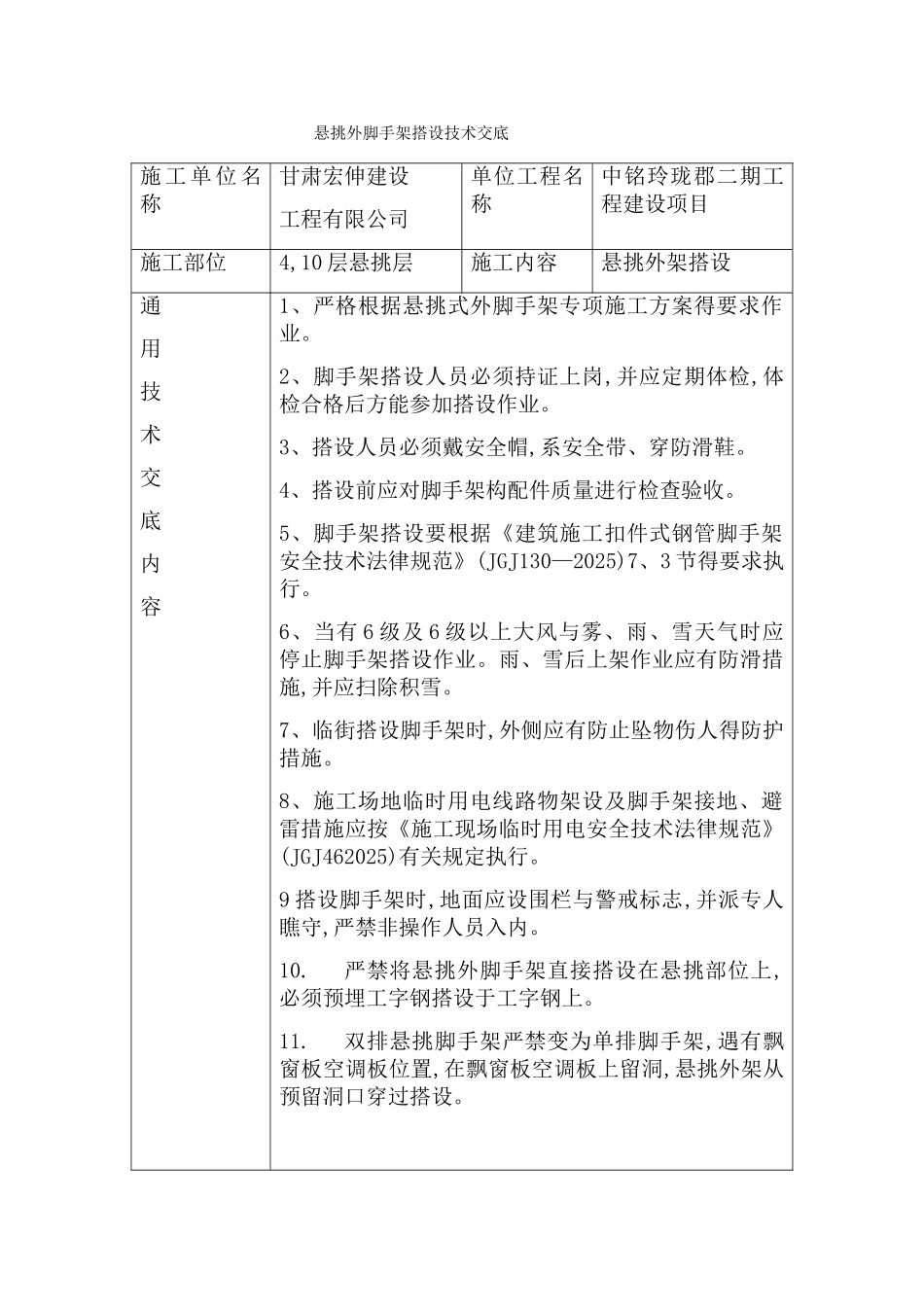

悬挑外脚手架搭设技术交底施 工 单 位 名称甘肃宏伸建设工程有限公司单位工程名称中铭玲珑郡二期工程建设项目施工部位4,10 层悬挑层施工内容悬挑外架搭设通用技术交底内容1、严格根据悬挑式外脚手架专项施工方案得要求作业
2、脚手架搭设人员必须持证上岗,并应定期体检,体检合格后方能参加搭设作业
3、搭设人员必须戴安全帽,系安全带、穿防滑鞋
4、搭设前应对脚手架构配件质量进行检查验收
5、脚手架搭设要根据《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130—2025)7、3 节得要求执行
6、当有 6 级及 6 级以上大风与雾、雨、雪天气时应停止脚手架搭设作业
雨、雪后上架作业应有防滑措施,并应扫除积雪
7、临街搭设脚手架时,外侧应有防止坠物伤人得防护措施
8、施工场地临时用电线路物架设及脚手架接地、避雷措施应按《施工现场临时用电安全技术法律规范》(JGJ462025)有关规定执行
9 搭设脚手架时,地面应设围栏与警戒标志,并派专人瞧守,严禁非操作人员入内
严禁将悬挑外脚手架直接搭设在悬挑部位上,必须预埋工字钢搭设于工字钢上
双排悬挑脚手架严禁变为单排脚手架,遇有飘窗板空调板位置,在飘窗板空调板上留洞,悬挑外架从预留洞口穿过搭设

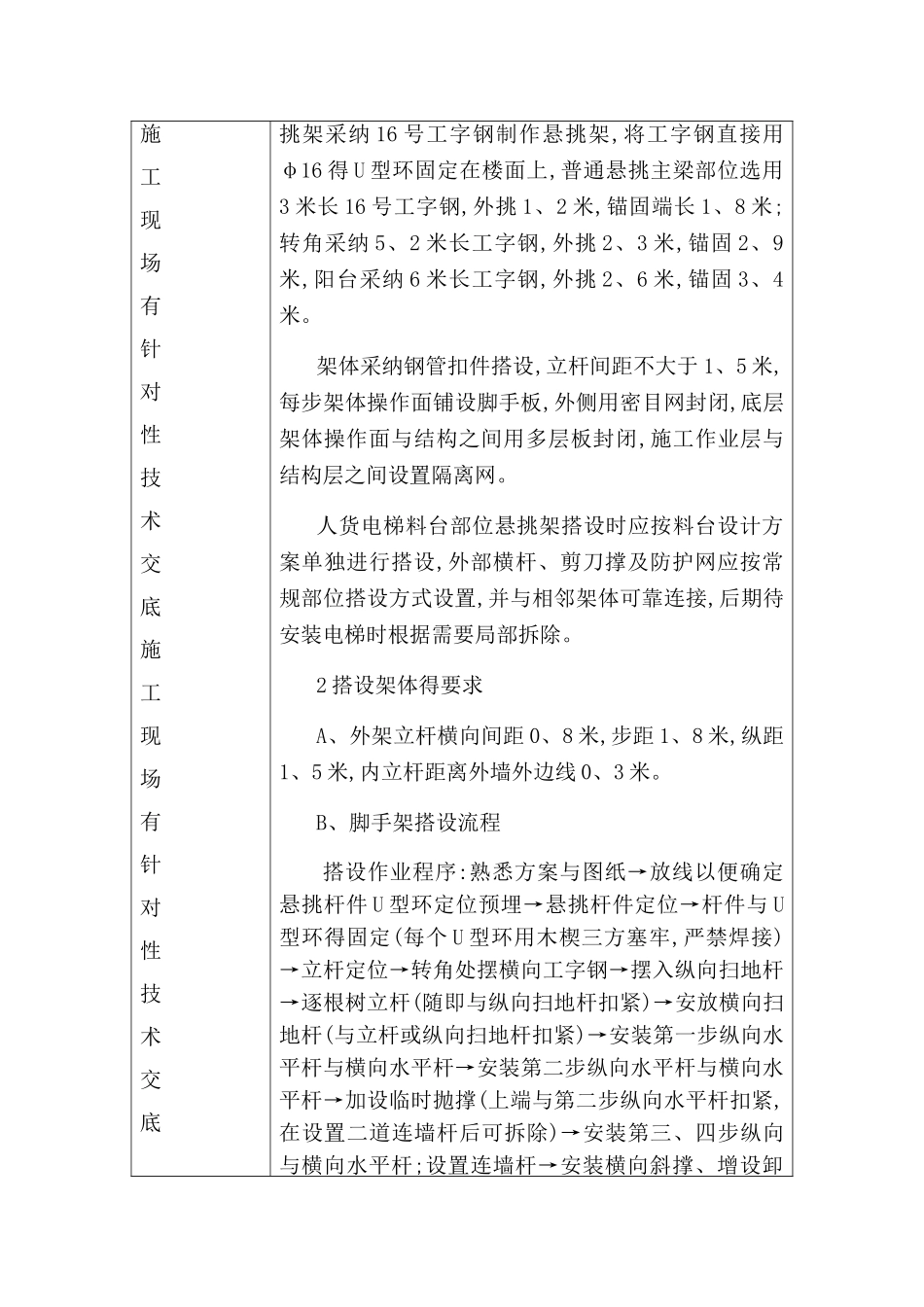

施工现场有针对性技术交底施工现场有针对性技术交底一、脚手架搭设方式根据施工现场实际情况,经项目部讨论决定,本工程外脚手架搭设使用一次落地架与二次型钢悬挑脚手架,搭设高度分别如下:1,2,3,5,8,9,10#楼 落地架:从车库顶板搭设至三层顶,搭设高度为:2、95*3+0、11 =8、96m悬挑架:第一次:从四层搭设至九层,搭设高度为:2、95×6=17、7m第二次:从十层搭设至屋面,搭设高度为:2、95×6+4、4(1#楼最大高度,其它楼栋为2、95米)=22、1m,10#楼东单元只有八层从四层悬挑一次
6、7#楼 落地架:从车库顶
