青龙河大桥 0 号台东侧打入式钢筋混凝土预制桩工程技术交底书 本文只适用于曹妃甸青龙河大桥 0 号台东侧过渡段中的打入式钢筋混凝土预制桩工程
一、 材料构件要求1、 钢筋混凝土预制桩:规格质量必须符合设计要求和施工法律规范的规定,并有出厂合格证
砂、石、水泥及钢材等桩体材料均应符合相关标准并具有合格证、检测报告
2 、 焊条(接桩用):型号、性能必须符合设计要求和有关标准的规定,一般用 E4303
3 、 钢板(接桩用):材质、规格符合设计要求,宜用低碳钢
4、管桩型号:400/95/AB/C800 预应力钢筋混凝土管桩
二、 主要机具 1、柴油打桩机或液压打桩机;2、电焊机;3、桩帽;4、缓冲垫;4、运桩小车;5、索具;6、钢丝绳;7、钢垫板或槽钢,以及钢尺等
三、 作业条件1、桩基的轴线和标高均已测定完毕,并经过检查办理预检手续
桩基的轴线和高程的控制桩,应设置在施工区附近不受打桩影响的地点,并应妥善加以保护
2、处理完高空和地下的障碍物
如影响邻近建筑物或构筑物的使用和安全时,应会同有关单位实行有效措施予以处理
3、场地应辗压平整,排水畅通,保证桩机的移动和稳定垂直
必要时填铺砂石、钢道板、枕木等施工措施,进行地面加固
4、根据轴线放出桩位线,用木撅或钢筋头钉好桩位,并用白灰做上标志,便于施打
5、打试验桩
施工前必须打试验桩,其数量不少于 2 根,确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜
6、要选择和确定打桩机进出路线和打桩顺序,制定施工方案,做好技术交底
四、操作工艺1、 工艺流程:2、就位桩机
打桩机就位时,应对准桩位,保证垂直、稳定,确保在施工中不发生倾斜、移动
在打桩前,用 2 台经纬仪对打桩机进行垂直度调整,使导杆垂直,或达到符合设计要求的角度
就起吊稳打接送中 间 检移3、起吊预制桩

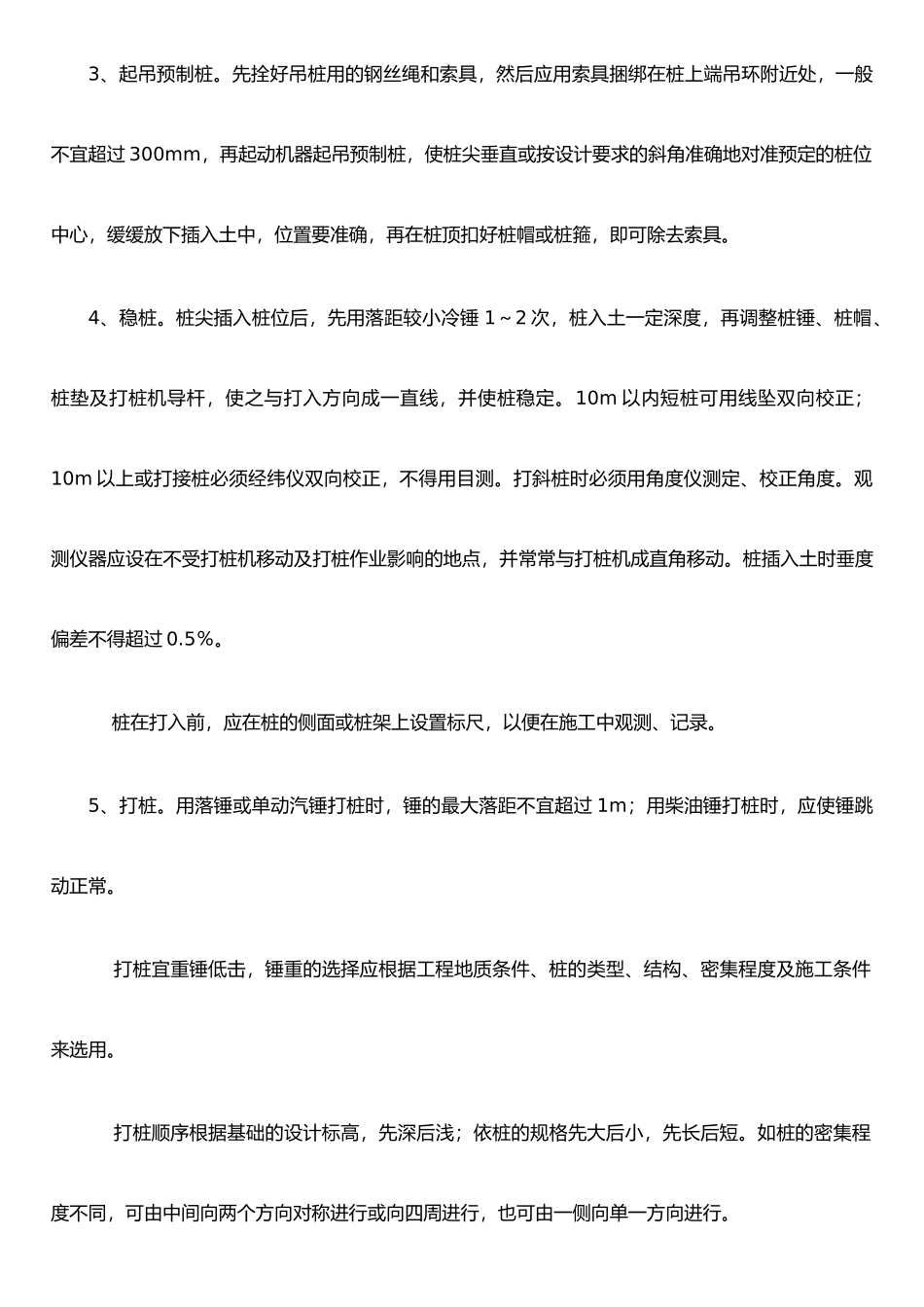

先拴好吊桩用的钢丝绳和索具,然后应用索具捆绑在桩上端吊
