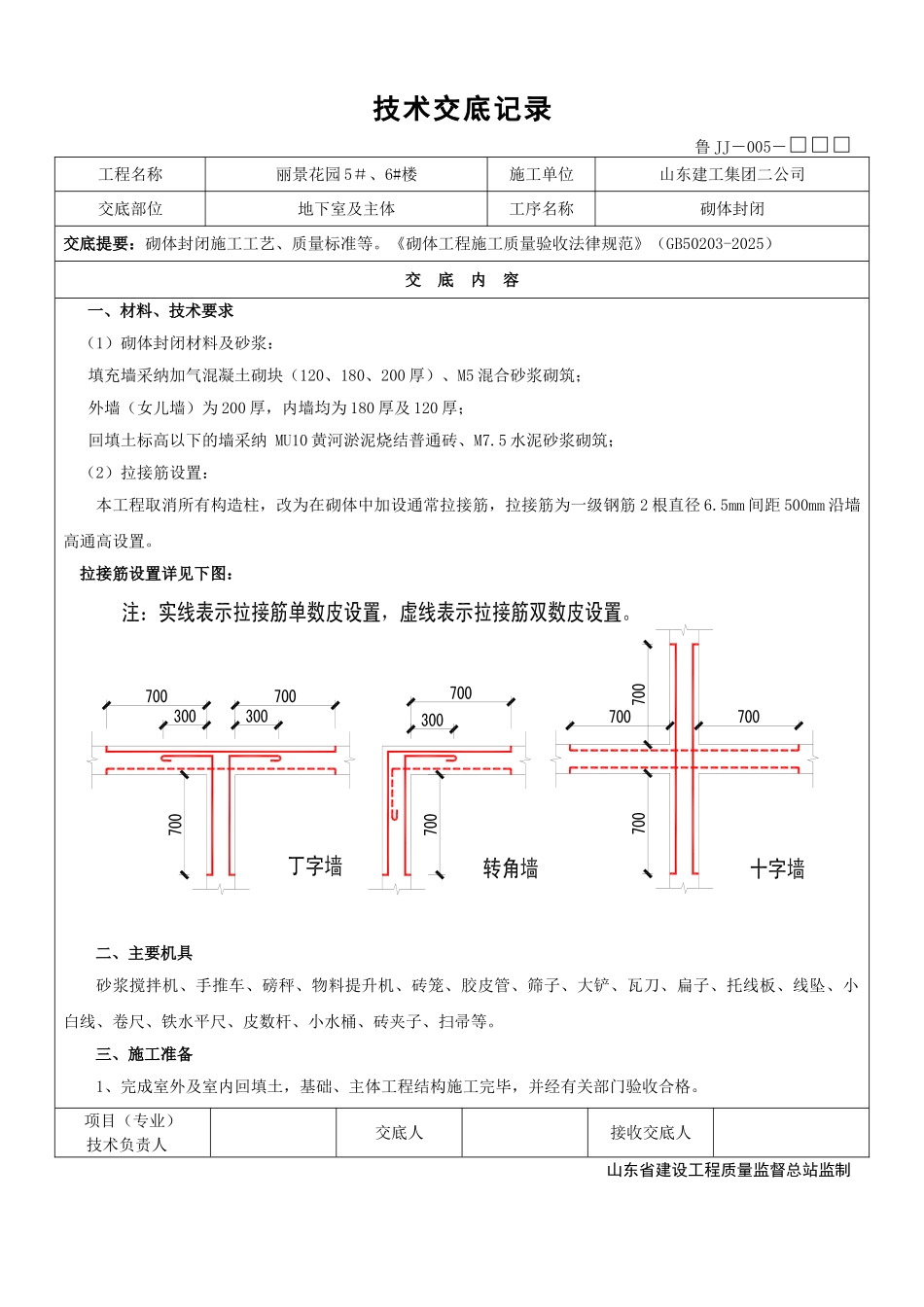

技术交底记录 鲁 JJ-005-□□□工程名称丽景花园 5#、6#楼施工单位山东建工集团二公司交底部位地下室及主体工序名称砌体封闭交底提要:砌体封闭施工工艺、质量标准等
《砌体工程施工质量验收法律规范》(GB50203-2025)交 底 内 容一、材料、技术要求(1)砌体封闭材料及砂浆:填充墙采纳加气混凝土砌块(120、180、200 厚)、M5 混合砂浆砌筑;外墙(女儿墙)为 200 厚,内墙均为 180 厚及 120 厚;回填土标高以下的墙采纳 MU10 黄河淤泥烧结普通砖、M7
5 水泥砂浆砌筑;(2)拉接筋设置:本工程取消所有构造柱,改为在砌体中加设通常拉接筋,拉接筋为一级钢筋 2 根直径 6
5mm 间距 500mm 沿墙高通高设置
拉接筋设置详见下图:二、主要机具砂浆搅拌机、手推车、磅秤、物料提升机、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等
三、施工准备1、完成室外及室内回填土,基础、主体工程结构施工完毕,并经有关部门验收合格

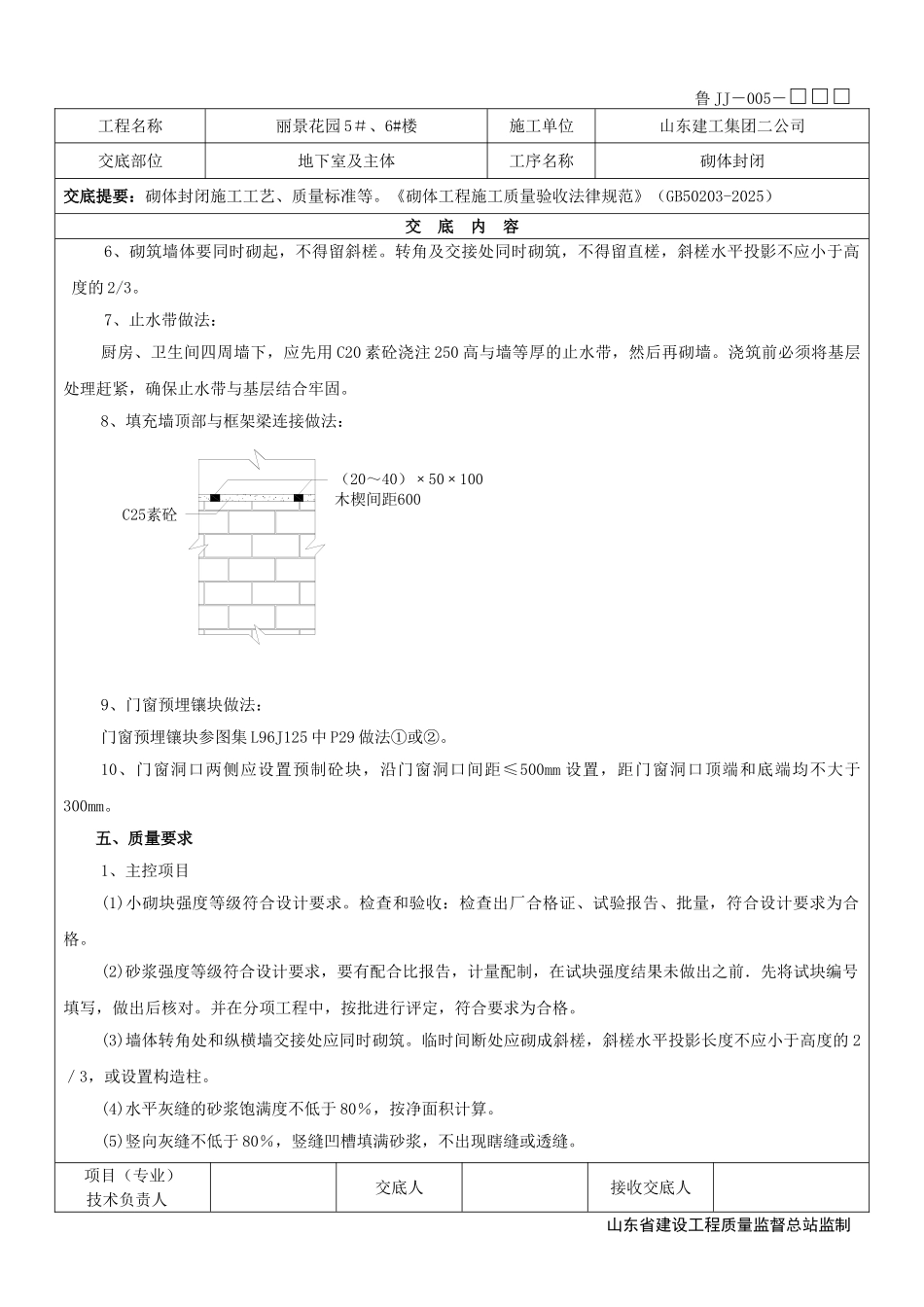

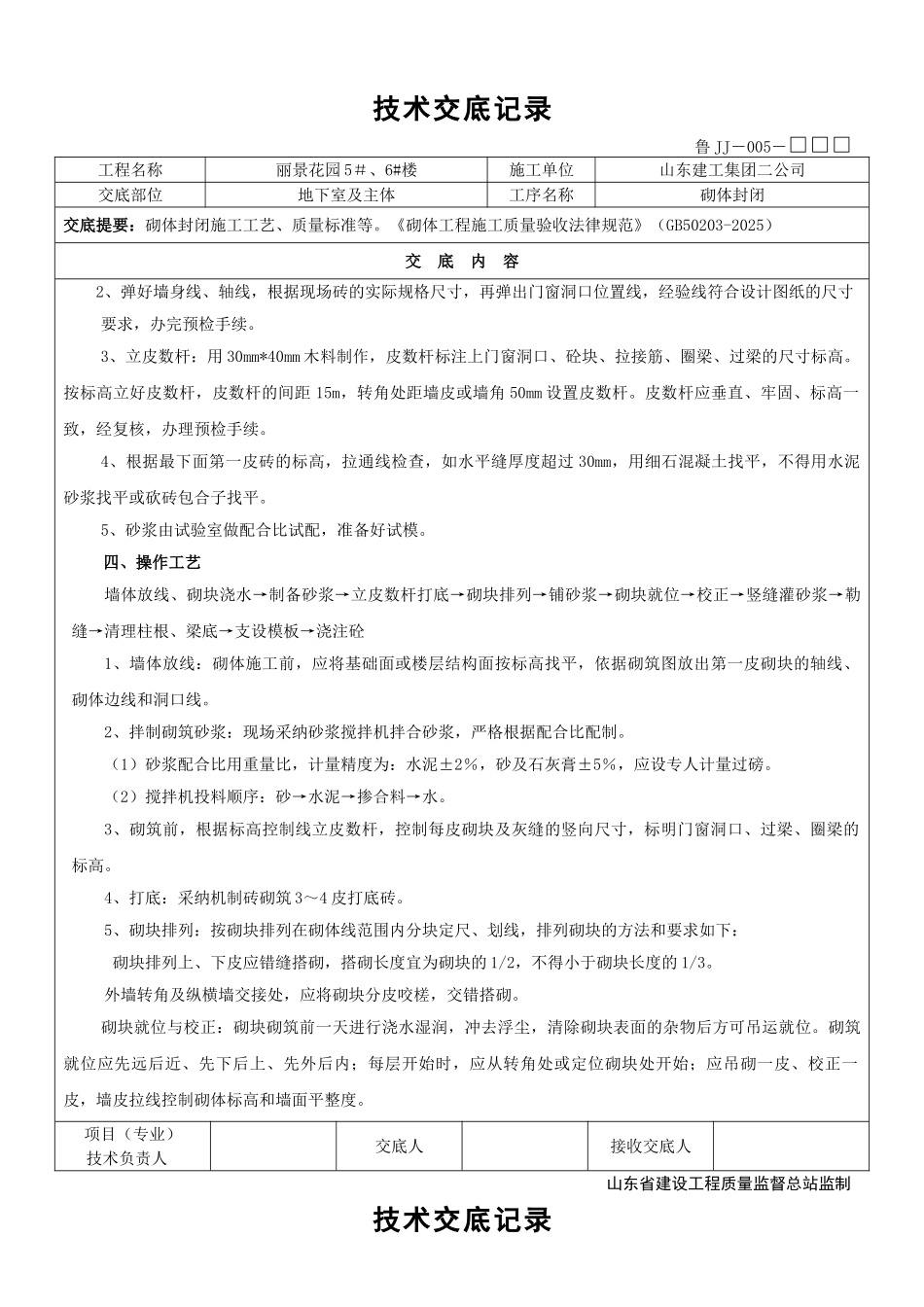

项目(专业)技术负责人交底人接收交底人 山东省建设工程质量监督总站监制技术交底记录 鲁 JJ-005-□□□工程名称丽景花园 5#、6#楼施工单位山东建工集团二公司交底部位地下室及主体工序名称砌体封闭交底提要:砌体封闭施工工艺、质量标准等
《砌体工程施工质量验收法律规范》(GB50203-2025)交 底 内 容2、弹好墙身线、轴线,根据现场砖的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续
3、立皮数杆:用 30mm*40mm 木料制作,皮数杆标注上门窗洞口、砼块、拉接筋、圈梁、过梁的尺寸标高
按标高立好皮数杆,皮数杆的间距 15m,转角处距墙皮或墙角 50mm 设置皮数杆
皮数杆应垂直、牢固、标高一致,经复核,办理预检手续
4、根据最下面
