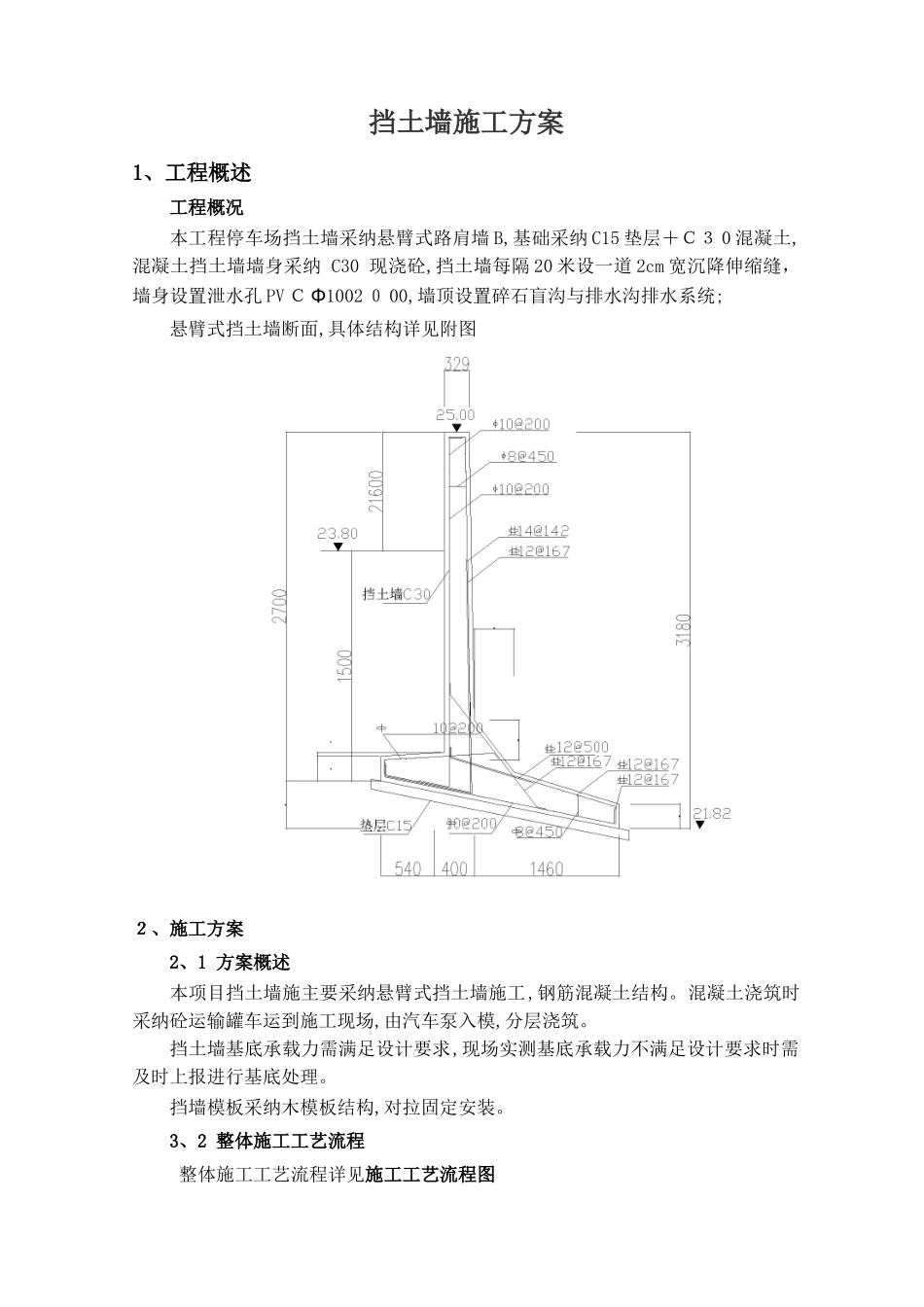

挡土墙施工方案1、工程概述工程概况本工程停车场挡土墙采纳悬臂式路肩墙 B,基础采纳 C15 垫层+C3 0 混凝土,混凝土挡土墙墙身采纳 C30 现浇砼,挡土墙每隔 20 米设一道 2cm 宽沉降伸缩缝,墙身设置泄水孔 PV C Φ1002 0 00,墙顶设置碎石盲沟与排水沟排水系统;悬臂式挡土墙断面,具体结构详见附图2、施工方案2、1 方案概述本项目挡土墙施主要采纳悬臂式挡土墙施工,钢筋混凝土结构
混凝土浇筑时采纳砼运输罐车运到施工现场,由汽车泵入模,分层浇筑
挡土墙基底承载力需满足设计要求,现场实测基底承载力不满足设计要求时需及时上报进行基底处理
挡墙模板采纳木模板结构,对拉固定安装

3、2 整体施工工艺流程 整体施工工艺流程详见施工工艺流程图 挡土墙施工工艺流程图3、3 施工准备(1)所有进场材料经试验室检测均满足设计、法律规范要求,施工设备完好
(2)在开工前组织技术人员仔细学习了挡土墙施工方案,阅读、审核施工图纸,澄清有关技术问题,熟悉法律规范与技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
(3)现场施工机械、人员配置满足施工需要及工期要求
(4)施工前清除表面浮土与障碍物,开挖至设计标高,平整施工场地,并对现场地形地质进行核验
(5)施工场地设置临时排水沟,做好防排水系统
(6)合理堆放材料与机具
(7)根据施工坐标及设计提供得导线点,挡土墙基坑进行定位放线
3、4施工过程根据设计要求及现场实际情况,挡墙施工流程如下:测量放样——基坑开挖——碎石垫层——模板安装——基础混凝土——墙身混凝土——养护——墙背回填1、测量放样 施工前,根据施工图纸,放出边线桩及挡墙基槽开挖范围,在开挖边界外 0、5m处设保护桩,便于施工中随时检查

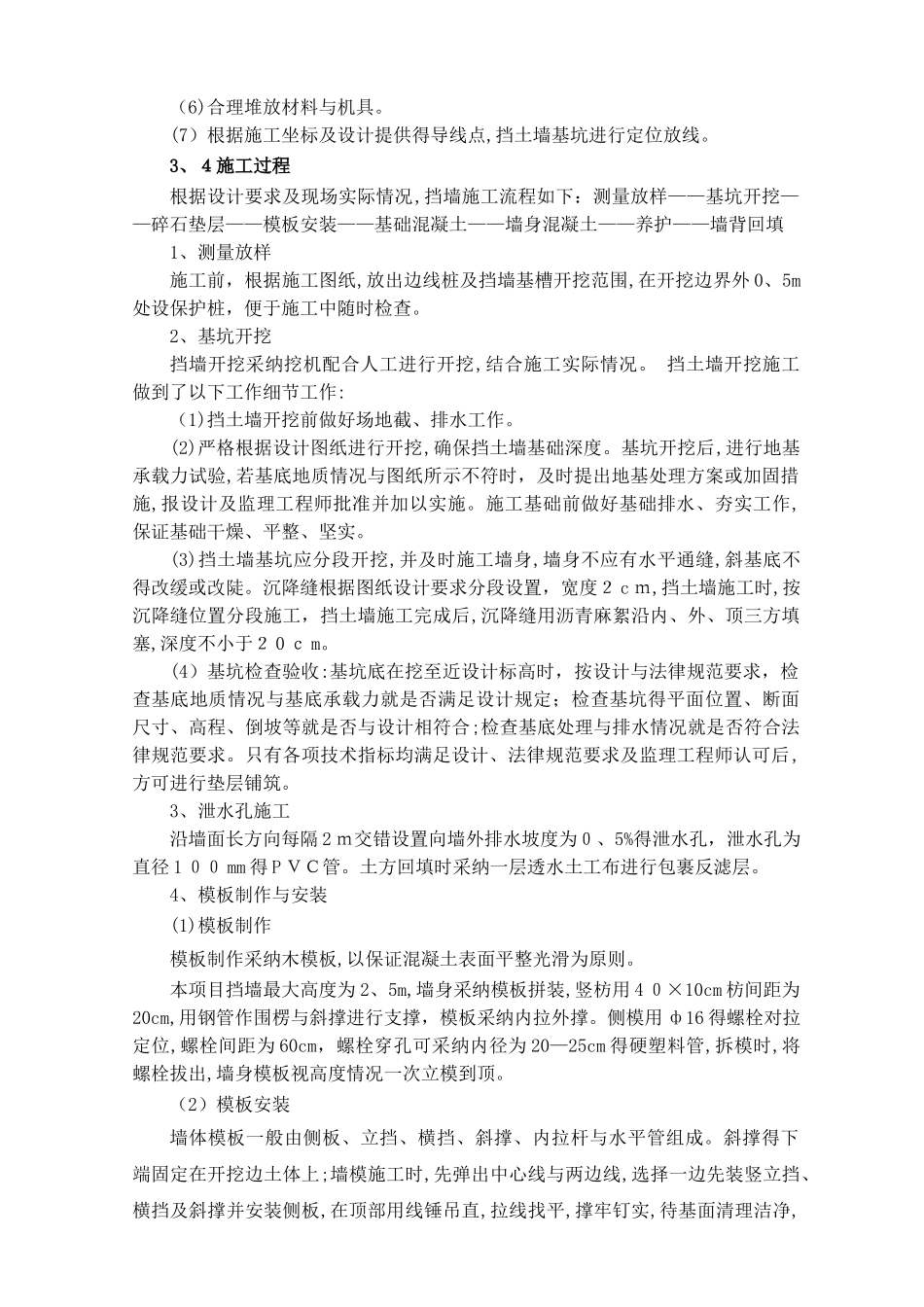

2、基坑开挖 挡墙开挖采纳挖机配合人工进行开挖,
