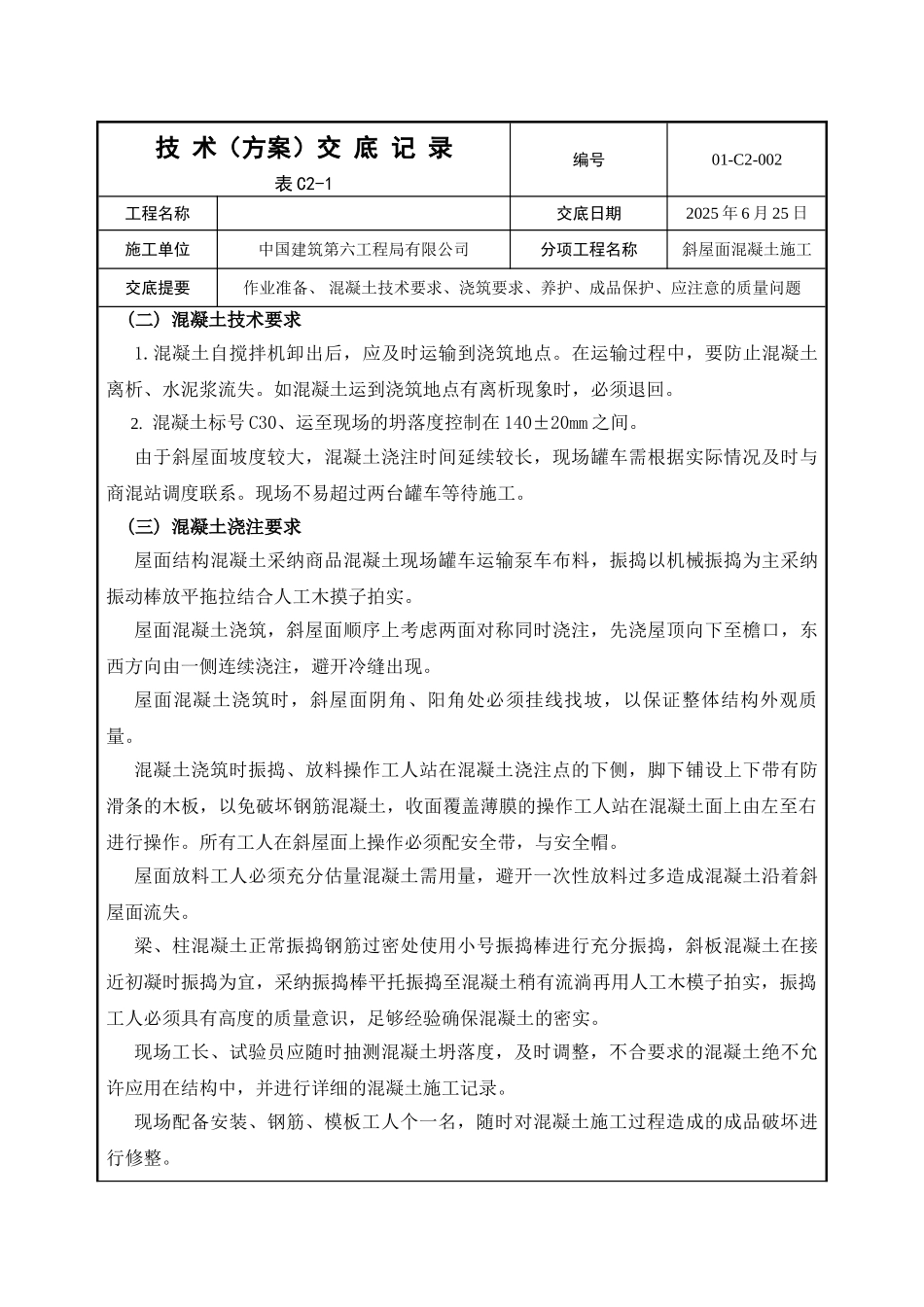

技 术(方案)交 底 记 录表 C2-1编号01-C2-002工程名称交底日期2025 年 6 月 25 日施工单位中国建筑第六工程局有限公司分项工程名称斜屋面混凝土施工交底提要作业准备、 混凝土技术要求、浇筑要求、养护、成品保护、应注意的质量问题交底内容:斜屋面混凝土工程专项技术交底(一) 作业准备1.技术准备委托商品混凝土供应单位进行混凝土的试配和优化设计,重点解决混凝土坍落度问题。浇筑混凝土前,准备好试验、检验、计量等器具,如混凝土强度试模、坍落度测试仪、等随时抽查混凝土的施工性能。2.人员准备对斜面混凝土浇筑期间管理人员配置及分工:现场总协调一名,负责混凝土浇注期间人员、物资、材料动力等全方位协调管理;试验员一名,负责现场混凝土坍落度等施工性能的控制及混凝土的现场取样;材料员、机电员各一名,负责现场混凝土供应,动力的正常运行;要求配有经验丰富混凝土振捣工,对混凝土浇注期间质量及时发现施工不利因素通知相关专业进行调整、整改。斜屋面混凝土施工速度较慢,现场准备两个混凝土班组轮流进行浇注,以免形成施工冷缝。3.现场准备浇筑前应将模板内的垃圾、锯末等杂物及钢筋上的油污清除洁净,并检查钢筋的保护层垫块是否垫好且与底板钢筋绑扎牢固(砂浆垫块)。模板应浇水使模板湿润。梁、板钢筋、模板、水电安装等安装完毕,并通过验收办完隐蔽、申请签字手续。满堂架经过验收合格,外脚手架与操作面之间的跳板铺设、硬质封闭,安全防护措施经过严格检查、验收。现场照明走线到位,确保夜间施工的需要。动力用电接至施工部位并留有接线箱;用电安全检查完毕,隐患全部整改。技 术(方案)交 底 记 录表 C2-1编号01-C2-002工程名称交底日期2025 年 6 月 25 日施工单位中国建筑第六工程局有限公司分项工程名称斜屋面混凝土施工交底提要作业准备、 混凝土技术要求、浇筑要求、养护、成品保护、应注意的质量问题(二) 混凝土技术要求1.混凝土自搅拌机卸出后,应及时运输到浇筑地点。在运输过程中,要防止混凝土离析、水泥浆流失。如混凝土运到浇筑地点有离析现象时,必须退回。2. 混凝土标号 C30、运至现场的坍落度控制在 140±20mm 之间。由于斜屋面坡度较大,混凝土浇注时间延续较长,现场罐车需根据实际情况及时与商混站调度联系。现场不易超过两台罐车等待施工。(三) 混凝土浇注要求屋面结构混凝土采纳商品混凝土现场罐车运输泵车布料,振捣以机械振捣为主采纳振动棒放平拖拉结合人工...
