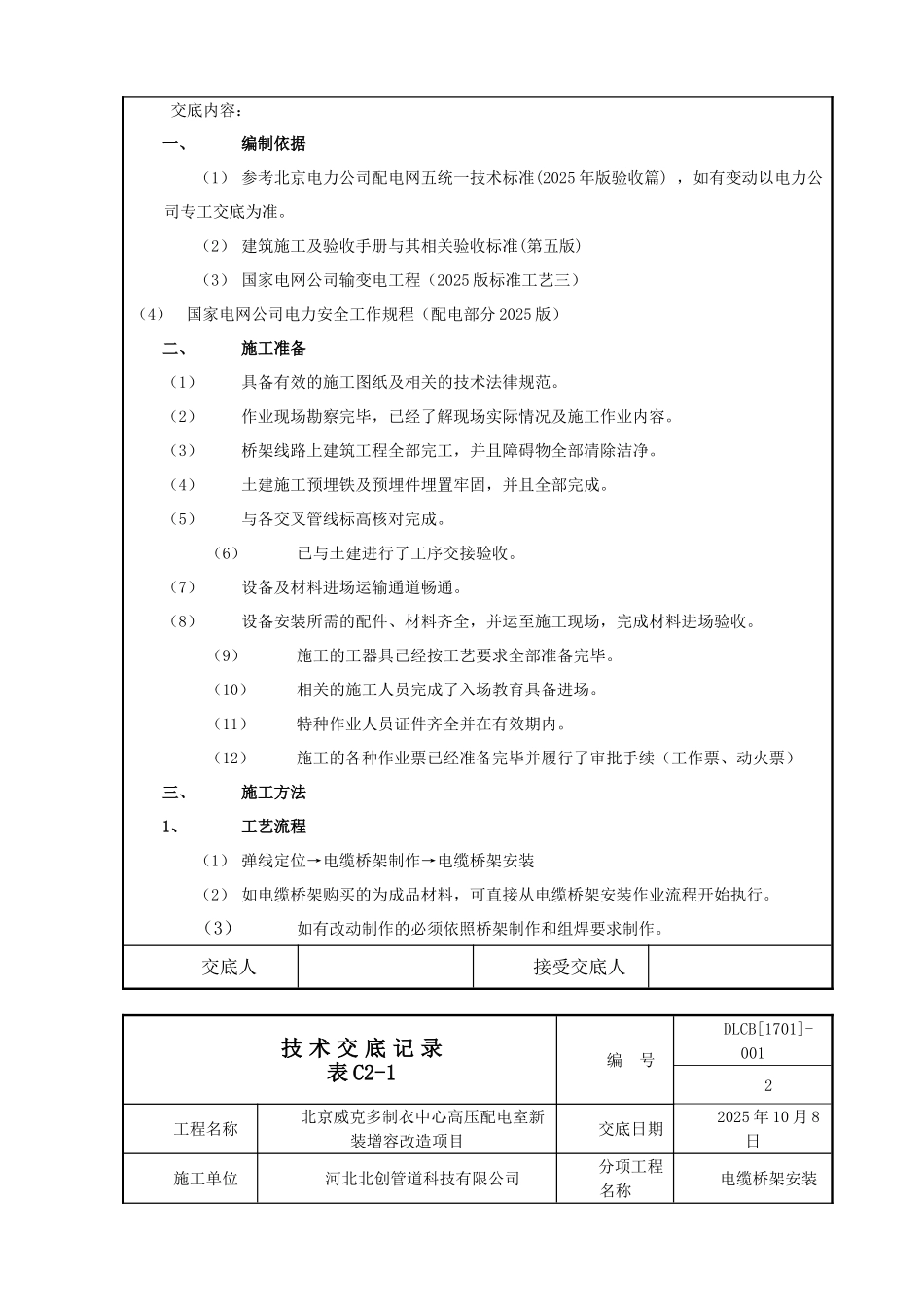

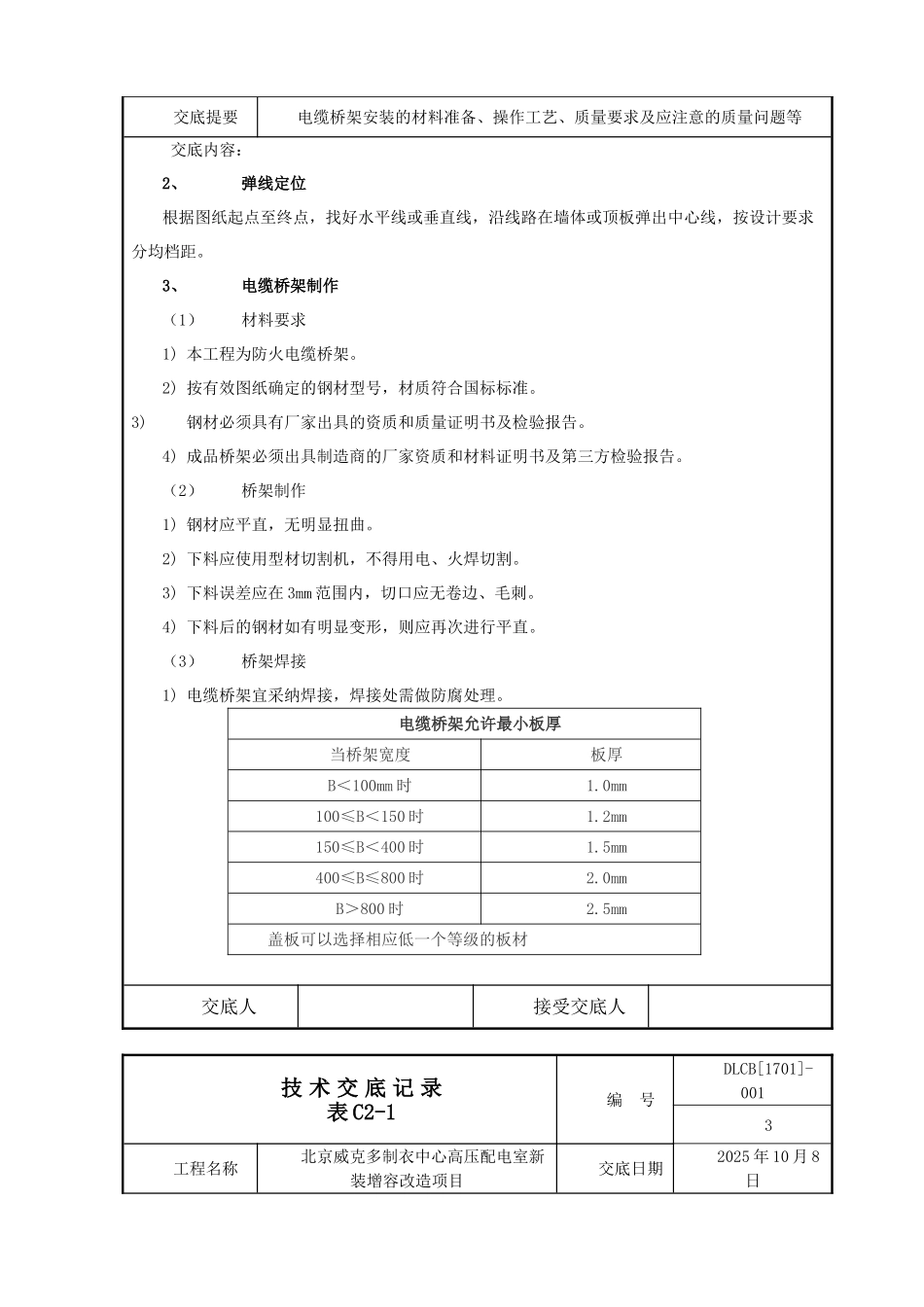

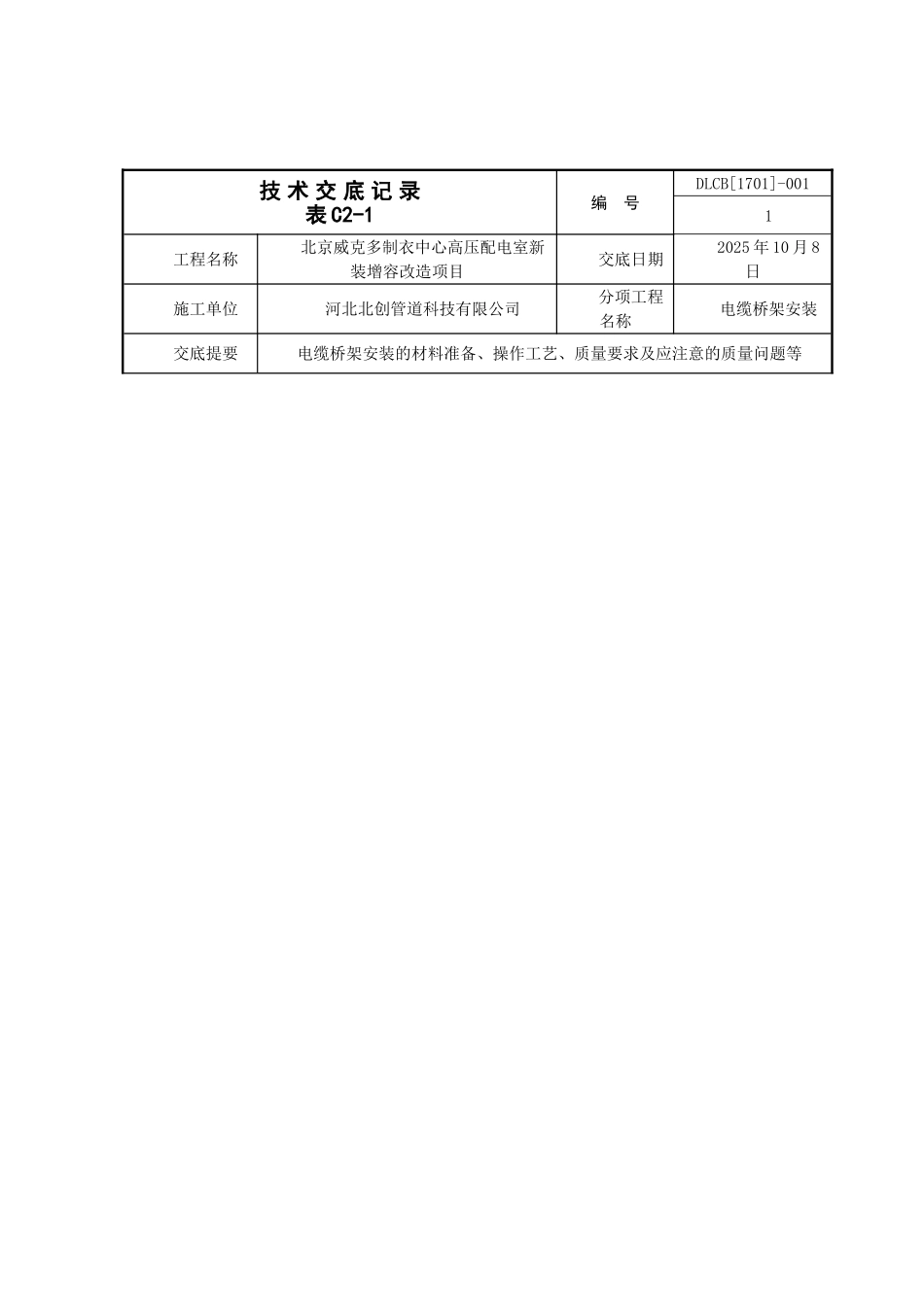

技 术 交 底 记 录表 C2-1编 号DLCB[1701]-0011工程名称北京威克多制衣中心高压配电室新装增容改造项目交底日期2025 年 10 月 8日施工单位河北北创管道科技有限公司分项工程名称电缆桥架安装交底提要电缆桥架安装的材料准备、操作工艺、质量要求及应注意的质量问题等 交底内容:一、编制依据(1) 参考北京电力公司配电网五统一技术标准(2025 年版验收篇) ,如有变动以电力公司专工交底为准。(2) 建筑施工及验收手册与其相关验收标准(第五版)(3) 国家电网公司输变电工程(2025 版标准工艺三)(4)国家电网公司电力安全工作规程(配电部分 2025 版)二、施工准备(1)具备有效的施工图纸及相关的技术法律规范。(2)作业现场勘察完毕,已经了解现场实际情况及施工作业内容。(3)桥架线路上建筑工程全部完工,并且障碍物全部清除洁净。(4)土建施工预埋铁及预埋件埋置牢固,并且全部完成。(5)与各交叉管线标高核对完成。(6)已与土建进行了工序交接验收。(7)设备及材料进场运输通道畅通。(8)设备安装所需的配件、材料齐全,并运至施工现场,完成材料进场验收。(9)施工的工器具已经按工艺要求全部准备完毕。(10)相关的施工人员完成了入场教育具备进场。(11)特种作业人员证件齐全并在有效期内。(12)施工的各种作业票已经准备完毕并履行了审批手续(工作票、动火票)三、施工方法1、工艺流程(1) 弹线定位→电缆桥架制作→电缆桥架安装(2) 如电缆桥架购买的为成品材料,可直接从电缆桥架安装作业流程开始执行。(3)如有改动制作的必须依照桥架制作和组焊要求制作。交底人接受交底人技 术 交 底 记 录表 C2-1编 号DLCB[1701]-0012工程名称北京威克多制衣中心高压配电室新装增容改造项目交底日期2025 年 10 月 8日施工单位河北北创管道科技有限公司分项工程名称电缆桥架安装交底提要电缆桥架安装的材料准备、操作工艺、质量要求及应注意的质量问题等 交底内容:2、弹线定位根据图纸起点至终点,找好水平线或垂直线,沿线路在墙体或顶板弹出中心线,按设计要求分均档距。3、电缆桥架制作(1)材料要求1) 本工程为防火电缆桥架。2) 按有效图纸确定的钢材型号,材质符合国标标准。3)钢材必须具有厂家出具的资质和质量证明书及检验报告。4) 成品桥架必须出具制造商的厂家资质和材料证明书及第三方检验报告。(2)桥架制作1) 钢材应平直,无明显扭曲。2) 下料应使用型材切割机,不得用电、火...
