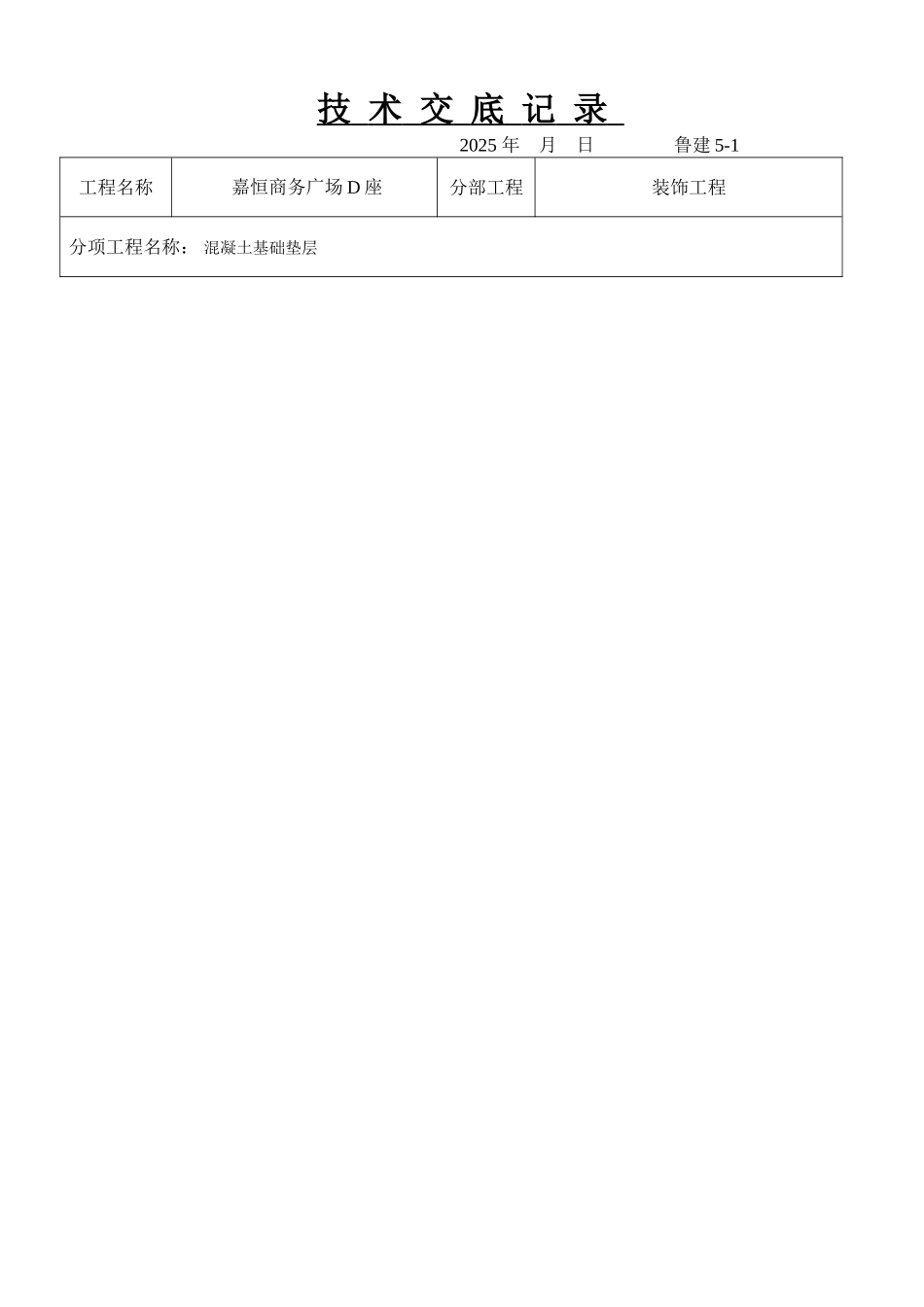

技 术 交 底 记 录 2025 年 月 日 鲁建 5-1工程名称 嘉恒商务广场 D 座分部工程装饰工程分项工程名称: 混凝土基础垫层交底内容:1、施工准备:⑴ 材料及主要机具:① 水泥:宜用 325 号普通硅酸盐水泥
② 砂:中砂或碎石,含泥量不大于 5%
③ 石子:卵石或碎石,粒径为 0
2cm,含泥量不大于 2%
④ 手推车或翻斗车、尖铁锹、平铁锹、平板振捣器、串桶或溜管、刮杠、胶皮水管、铁子、钢丝刷
2、作业条件;⑴ 基础石屑垫层回填已做完隐蔽工程验收,已抄好垫层上表面⑵ 穿过楼板的暖、卫管线已安装完,管洞已浇筑细石混凝土,并已填塞密实
铺设在垫层中的水平电管已做完,并办完隐检手续
首层地面浇筑混凝土垫层前,穿过室内的暖气沟及沟内暖气管已做完,排气管道作完并办完验收手续,室内回填土已进行分项质量检验评定
操作工艺工艺流程:基层处理 —— 找标高、弹水平控制线 —— 混凝土搅拌 —— 铺设混凝土 —— 振 捣 —— 找 平 —— 养 护基层处理:把粘结在混凝土基层上的浮浆、松动混凝土、砂浆等用堑子剔掉,用刚丝刷刷掉水泥浆皮,然后用扫帚扫净
找标高弹水平控制线:根据墙上的+50cm 水平标高线,往下量测出垫层标高,有条件时可在四周墙上
混凝土搅拌根据配合比(其强度等级不宜低于 C10),核对后台原材料,检查磅称的精确性,作好搅拌前的一切准备工
后台操作人员仔细按混凝土的配合比投料,每盘投料顺序为石子 —水泥 —砂 —水
应严格控制用水量,搅拌要均匀,搅拌时间不少于 90s
按《建筑地面工程施工及验收法律规范》的要求制作试块
试块组数,按每一楼层建筑地面应不少于一组
当每层建筑地面工程面积超过 1000m2 时,每增加 1000m2 各增做一组试块,不足 1000m2 按 1000m2计算
铺设混凝土:混凝土垫层厚度不应小于 60mm
为了控制垫层的平整度,首层
