一、营东大厦东、西配楼工程满堂模板支撑架搭设: 1、支撑架底部距地面小于 300 要设置横、纵两个方向的扫地杆,并用扣件与立杆相连
2、立杆的自由端高度不得大于 1/4 层高,并在两个方向搭设横杆来控制自由端高度
3、钢管立杆对接扣件不得设置在一个截面上,要 50%错开布置
4、微调螺栓的高度不得大于 200mm
若高度不够,可增设木方来控制
5、模板支撑架体不允许与外脚手架相连接
6、不大于四跨且不大于 6 米要自上而下设置两个方向的连续剪刀撑,剪刀撑要与立杆相连接,角度要在 45—60°之间
7、洞口处支撑架立杆下面不允许用模板作为垫板,用双层木方来作为垫板,并加设斜撑与周围立杆相连接
8、横杆加设步距不得大于 1
9、支撑架立杆不得架空,必须做落地
10、模板支撑架体不允许与脚手架相连接
11、上下层立杆搭设应在同一位置,上下同心
12、扣件、钢管等料具不得随意丢弃,用不到的要集中放置,派专人每日清理
二、模板安装: 1、梁底每隔 1
2 米设置一顶撑,高度超过 650 的梁每隔 600mm 需加设套管用螺栓进行拉接,具体节点见附图,长度超过 4 米的梁,梁下要用木楔进行起拱,起拱高度控制在 1/1000~3/1000
2、对于截面超过 800 的柱子,柱子中间加设一道穿截面的对拉螺栓保证柱子模板刚度,对拉螺杆外侧须套 PVC 塑料管
模板拼缝处加设海绵条以防止柱子露浆,模板加固采纳 Φ48×3
5mm 钢管、Ф14 通丝高强对拉螺杆及“3”型卡
纵向间距 450mm
节点见附图; 3、平板下次龙骨间距为 300mm 一道木方;4、主龙骨间距为 1

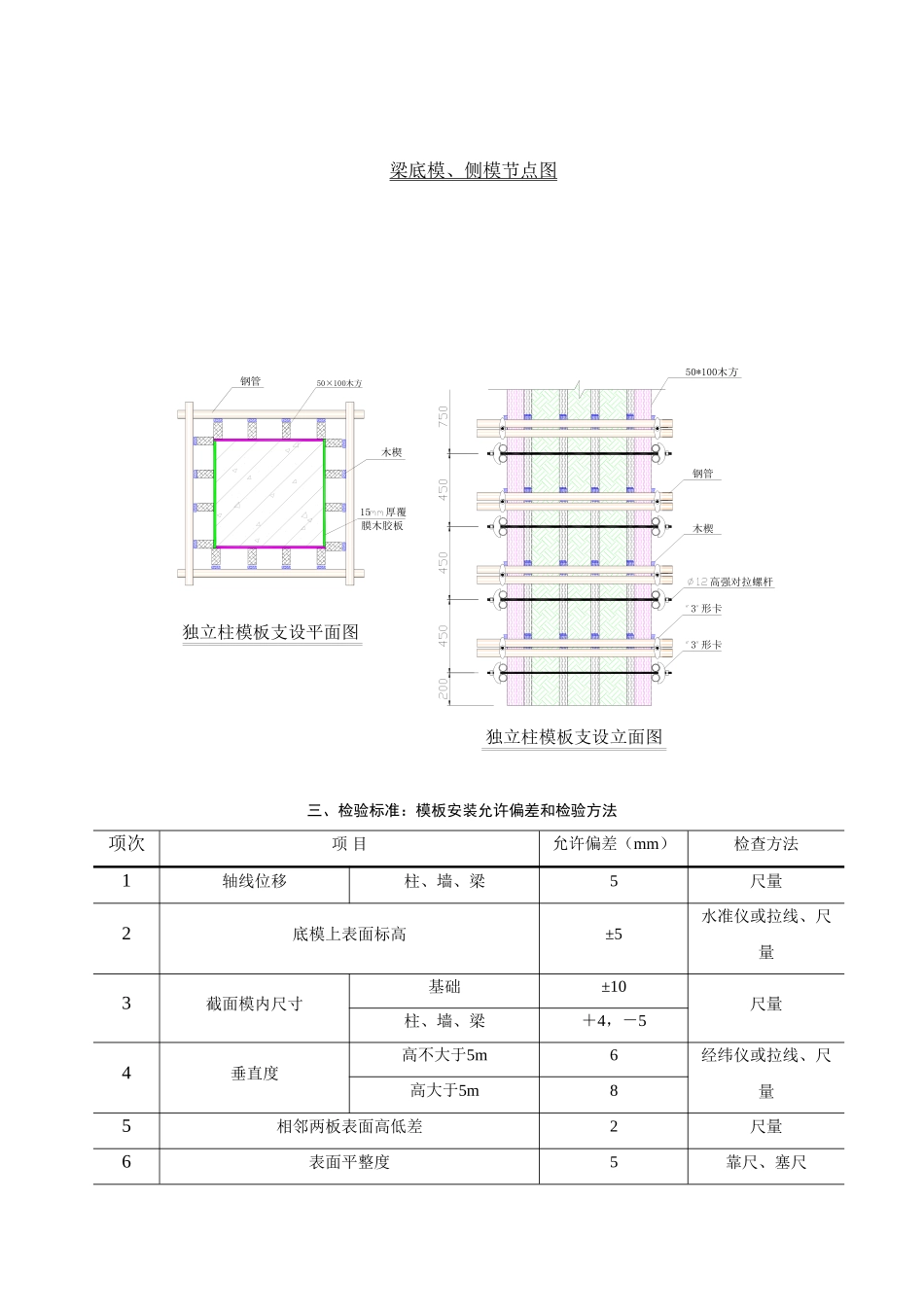

2m,微调螺栓上托两道木方; 三、模板支设节点详图: 5、50*100木方钢管木楔3 形卡3 形卡独立柱模板支设立面图木楔50×100木方钢管独立柱模板支设平面图15厚覆膜木胶板高强对拉螺杆
