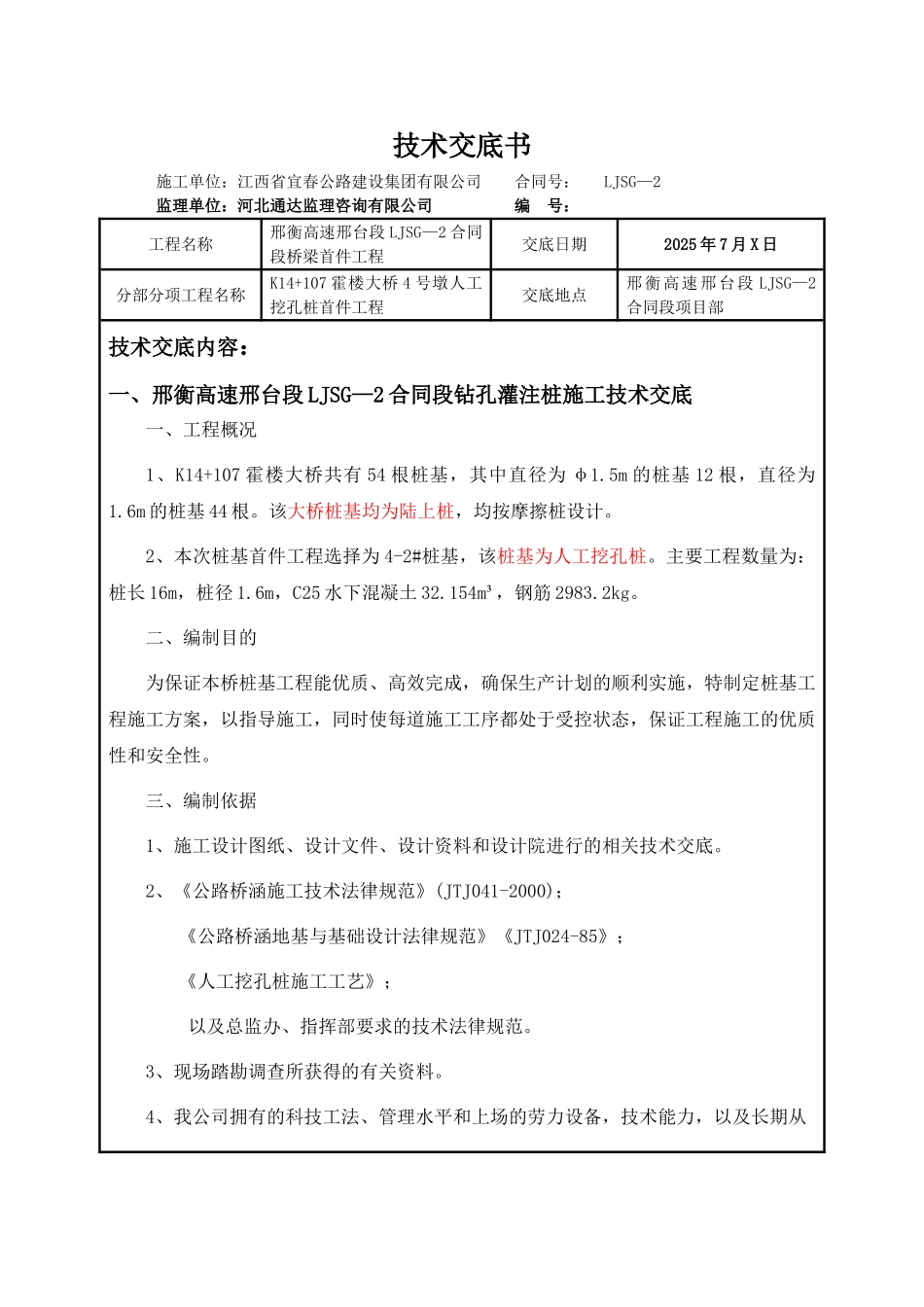

技术交底书施工单位:江西省宜春公路建设集团有限公司 合同号: LJSG—2 监理单位:河北通达监理咨询有限公司 编 号:工程名称邢衡高速邢台段 LJSG—2 合同段桥梁首件工程交底日期2025 年 7 月 X 日分部分项工程名称K14+107 霍楼大桥 4 号墩人工挖孔桩首件工程交底地点邢衡高速邢台段 LJSG—2合同段项目部技术交底内容:一、邢衡高速邢台段 LJSG—2 合同段钻孔灌注桩施工技术交底一、工程概况1、K14+107 霍楼大桥共有 54 根桩基,其中直径为 φ1
5m 的桩基 12 根,直径为1
6m 的桩基 44 根
该大桥桩基均为陆上桩,均按摩擦桩设计
2、本次桩基首件工程选择为 4-2#桩基,该桩基为人工挖孔桩
主要工程数量为:桩长 16m,桩径 1
6m,C25 水下混凝土 32
154m³,钢筋 2983
二、编制目的为保证本桥桩基工程能优质、高效完成,确保生产计划的顺利实施,特制定桩基工程施工方案,以指导施工,同时使每道施工工序都处于受控状态,保证工程施工的优质性和安全性
三、编制依据1、施工设计图纸、设计文件、设计资料和设计院进行的相关技术交底
2、《公路桥涵施工技术法律规范》(JTJ041-2000);《公路桥涵地基与基础设计法律规范》《JTJ024-85》;《人工挖孔桩施工工艺》;以及总监办、指挥部要求的技术法律规范
3、现场踏勘调查所获得的有关资料
4、我公司拥有的科技工法、管理水平和上场的劳力设备,技术能力,以及长期从工程名称邢衡高速邢台段 LJSG—2 合同段桥梁首件工程交底日期2025 年 7 月 X 日分部分项工程名称K14+107 霍楼大桥 4 号墩人工挖孔桩首件工程交底地点邢衡高速邢台段 LJSG—2合同段项目部事公路建设所积累的丰富的施工经验

四、首件确定参数要求:通过挖孔桩桩首件工程,确定首件施工的各种参数如下:1、
