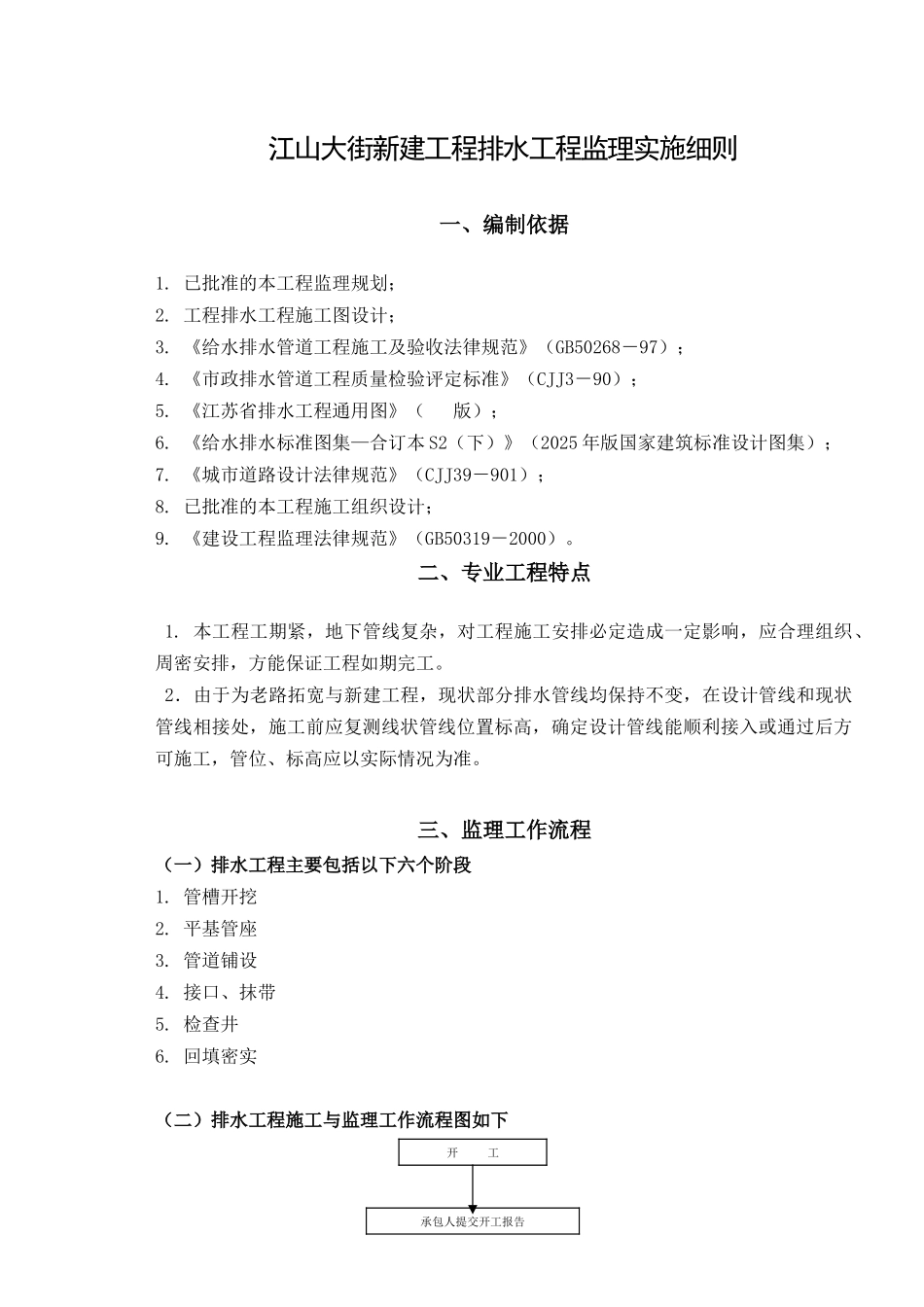

江山大街新建工程排水工程监理实施细则一、编制依据1
已批准的本工程监理规划;2
工程排水工程施工图设计;3
《给水排水管道工程施工及验收法律规范》(GB50268-97);4
《市政排水管道工程质量检验评定标准》(CJJ3-90);5
《江苏省排水工程通用图》( 版);6
《给水排水标准图集—合订本 S2(下)》(2025 年版国家建筑标准设计图集);7
《城市道路设计法律规范》(CJJ39-901);8
已批准的本工程施工组织设计;9
《建设工程监理法律规范》(GB50319-2000)
二、专业工程特点 1
本工程工期紧,地下管线复杂,对工程施工安排必定造成一定影响,应合理组织、周密安排,方能保证工程如期完工
2.由于为老路拓宽与新建工程,现状部分排水管线均保持不变,在设计管线和现状管线相接处,施工前应复测线状管线位置标高,确定设计管线能顺利接入或通过后方可施工,管位、标高应以实际情况为准

三、监理工作流程(一)排水工程主要包括以下六个阶段1
接口、抹带5
回填密实(二)排水工程施工与监理工作流程图如下承包人提交开工报告开 工四、监理工作控制要点及目标值(一)基槽开挖施工的控制要点及目标值1. 槽底高程、槽底中线每侧宽度与边坡及检查井位置,应符合设计和法律规范要求

检查机构设备检查工程材料审查技术方案承包人调整总监签发开工报告施工放样与检查基槽开挖验 收验 收验 收抹带、接口验 收平基、管座管道铺设检查井砌筑验 收回填密实验 收2. 当地质条件不佳,地下水位高于槽底且降水不均,采纳沟槽支撑,要按有关法律规范、规程执行
3. 沟槽施工中的排水、降水措施,在施工方案中应予以明确
4. 槽底土基,要保证其强度和稳定,不能超挖,也不能扰动,如发生超挖或扰动,按规程要求进行地基处理后,方可进行管道平基
