某安置房模板工程技术交底

某安置房模板工程技术交底_第1页
1/6
某安置房模板工程技术交底_第2页
2/6
某安置房模板工程技术交底_第3页
3/6

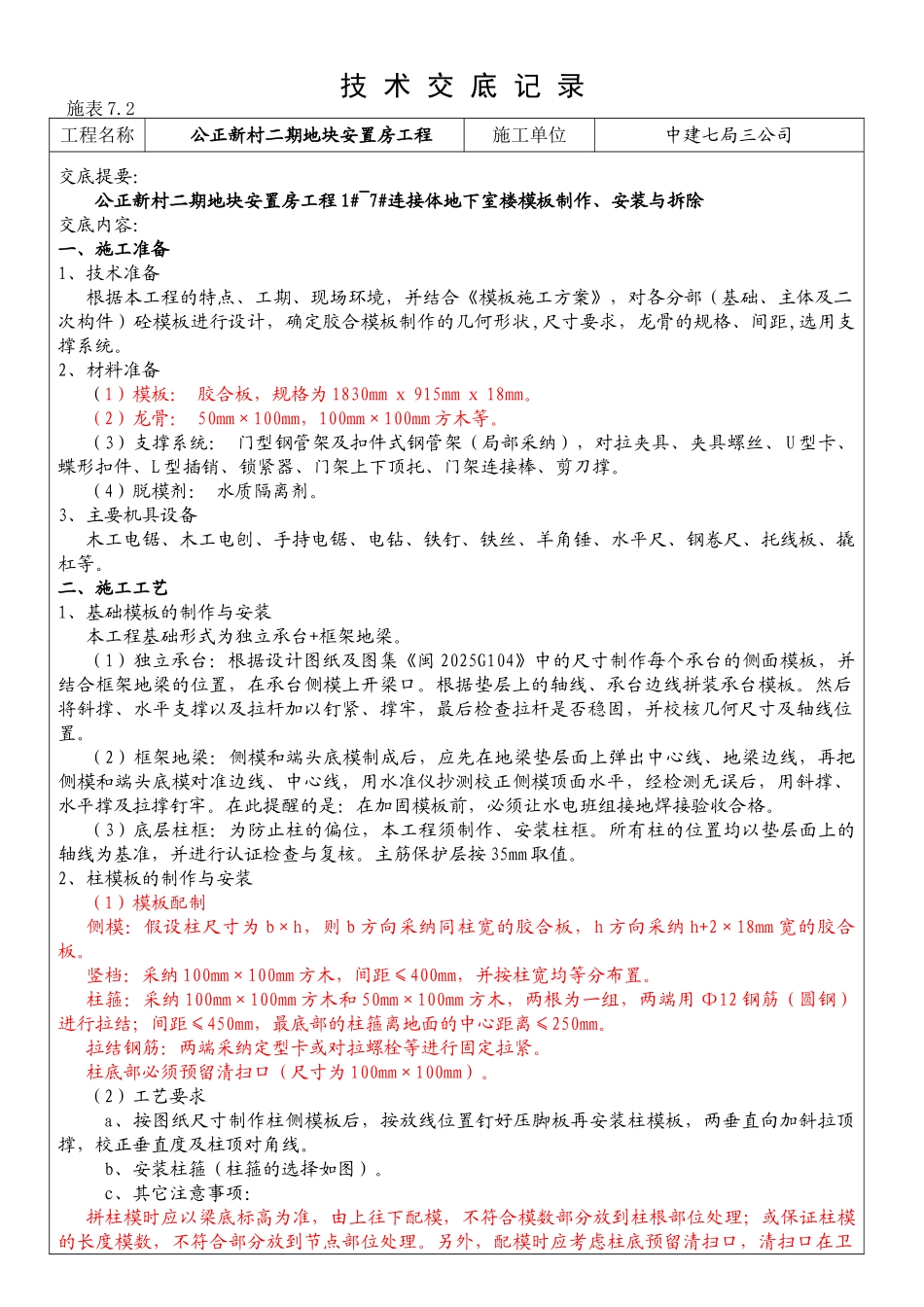

技 术 交 底 记 录施表 7.2 工程名称公正新村二期地块安置房工程施工单位中建七局三公司交底提要:公正新村二期地块安置房工程 1#~7#连接体地下室楼模板制作、安装与拆除交底内容:一、施工准备1、技术准备 根据本工程的特点、工期、现场环境,并结合《模板施工方案》,对各分部(基础、主体及二次构件)砼模板进行设计,确定胶合模板制作的几何形状,尺寸要求,龙骨的规格、间距,选用支撑系统。2、材料准备(1)模板: 胶合板,规格为 1830mm x 915mm x 18mm。(2)龙骨: 50mm×100mm,100mm×100mm 方木等。(3)支撑系统: 门型钢管架及扣件式钢管架(局部采纳),对拉夹具、夹具螺丝、U 型卡、蝶形扣件、L 型插销、锁紧器、门架上下顶托、门架连接棒、剪刀撑。(4)脱模剂: 水质隔离剂。3、主要机具设备木工电锯、木工电刨、手持电锯、电钻、铁钉、铁丝、羊角锤、水平尺、钢卷尺、托线板、撬杠等。二、施工工艺1、基础模板的制作与安装本工程基础形式为独立承台+框架地梁。(1)独立承台:根据设计图纸及图集《闽 2025G104》中的尺寸制作每个承台的侧面模板,并结合框架地梁的位置,在承台侧模上开梁口。根据垫层上的轴线、承台边线拼装承台模板。然后将斜撑、水平支撑以及拉杆加以钉紧、撑牢,最后检查拉杆是否稳固,并校核几何尺寸及轴线位置。(2)框架地梁:侧模和端头底模制成后,应先在地梁垫层面上弹出中心线、地梁边线,再把侧模和端头底模对准边线、中心线,用水准仪抄测校正侧模顶面水平,经检测无误后,用斜撑、水平撑及拉撑钉牢。在此提醒的是:在加固模板前,必须让水电班组接地焊接验收合格。(3)底层柱框:为防止柱的偏位,本工程须制作、安装柱框。所有柱的位置均以垫层面上的轴线为基准,并进行认证检查与复核。主筋保护层按 35mm 取值。2、柱模板的制作与安装(1)模板配制侧模:假设柱尺寸为 b×h,则 b 方向采纳同柱宽的胶合板,h 方向采纳 h+2×18mm 宽的胶合板。竖档:采纳 100mm×100mm 方木,间距≤400mm,并按柱宽均等分布置。柱箍:采纳 100mm×100mm 方木和 50mm×100mm 方木,两根为一组,两端用 Φ12 钢筋(圆钢)进行拉结;间距≤450mm,最底部的柱箍离地面的中心距离≤250mm。拉结钢筋:两端采纳定型卡或对拉螺栓等进行固定拉紧。柱底部必须预留清扫口(尺寸为 100mm×100mm)。(2)工艺要求a、按图纸尺寸制作柱侧模板后,按放线位置钉好压脚板再安装柱模板,两垂...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某安置房模板工程技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
