技术交底记录表 C2-1编号01-C2-O04工程名称承德金龙皇家广场一期一标段工程交底日期2025
20施工单位河北建工集团承德金龙皇家广场一期一标段项目经理部分项工程名称模板工程技术交底交底提要模板工程技术施工准备、操作工艺、质量要求等交底内容:1
施工准备:1
1 材料要求:墙柱、顶板、梁、楼梯采纳 15mm 厚的多层板;木方为 50×100,墙柱外龙骨采纳 Φ48*3
5 双钢管双向布置
顶板支撑体系采纳碗扣架
2 主要机具:主要工具:圆盘锯、平刨、手电钻、手电锯、手电刨,电焊机
作业条件:2
1 墙柱根部经过凿毛,墙柱顶板帮闲完毕并经过验收,钢筋已完成隐检
2 2 所需机具已备齐,机具设备运转良好
3 劳动力准备:施工高峰期劳动力配备序号工 序人 数备 注1顶板、梁、梯模板支设100专职2竖向结构模板支设80专职3模板清理10专职4模板制作20专职5模板拆除、运输15专职6模板看护10专职7钢筋看护5钢筋工配合技术负责人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

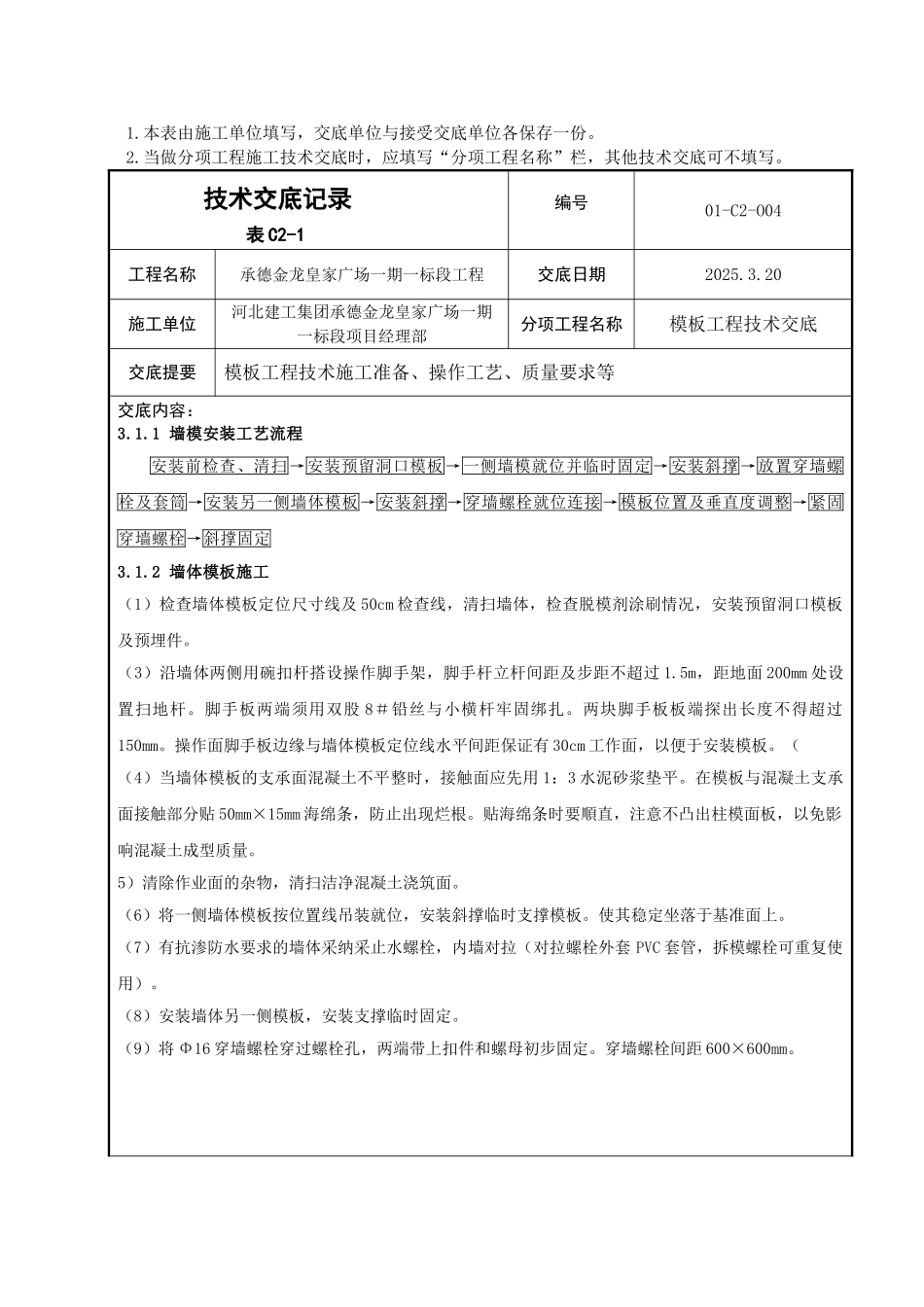

技术交底记录表 C2-1编号01-C2-O04工程名称承德金龙皇家广场一期一标段工程交底日期2025
20施工单位河北建工集团承德金龙皇家广场一期一标段项目经理部分项工程名称模板工程技术交底交底提要模板工程技术施工准备、操作工艺、质量要求等交底内容:3
主要施工方法及措施:本工程的模板支设采纳分段流水支设,具体布置图建施工方案
1 混凝土墙体模板地上外墙、地下外墙、内隔墙等采纳覆膜多层板与方木现场拼制的组合模
模板面板采纳用 15mm厚覆膜多层板,背楞为 50×100mm 方木,中心间距不大于 250mm,竖向放置
次龙骨采纳 Ф48 壁厚3
5mm 的脚手管,间距
