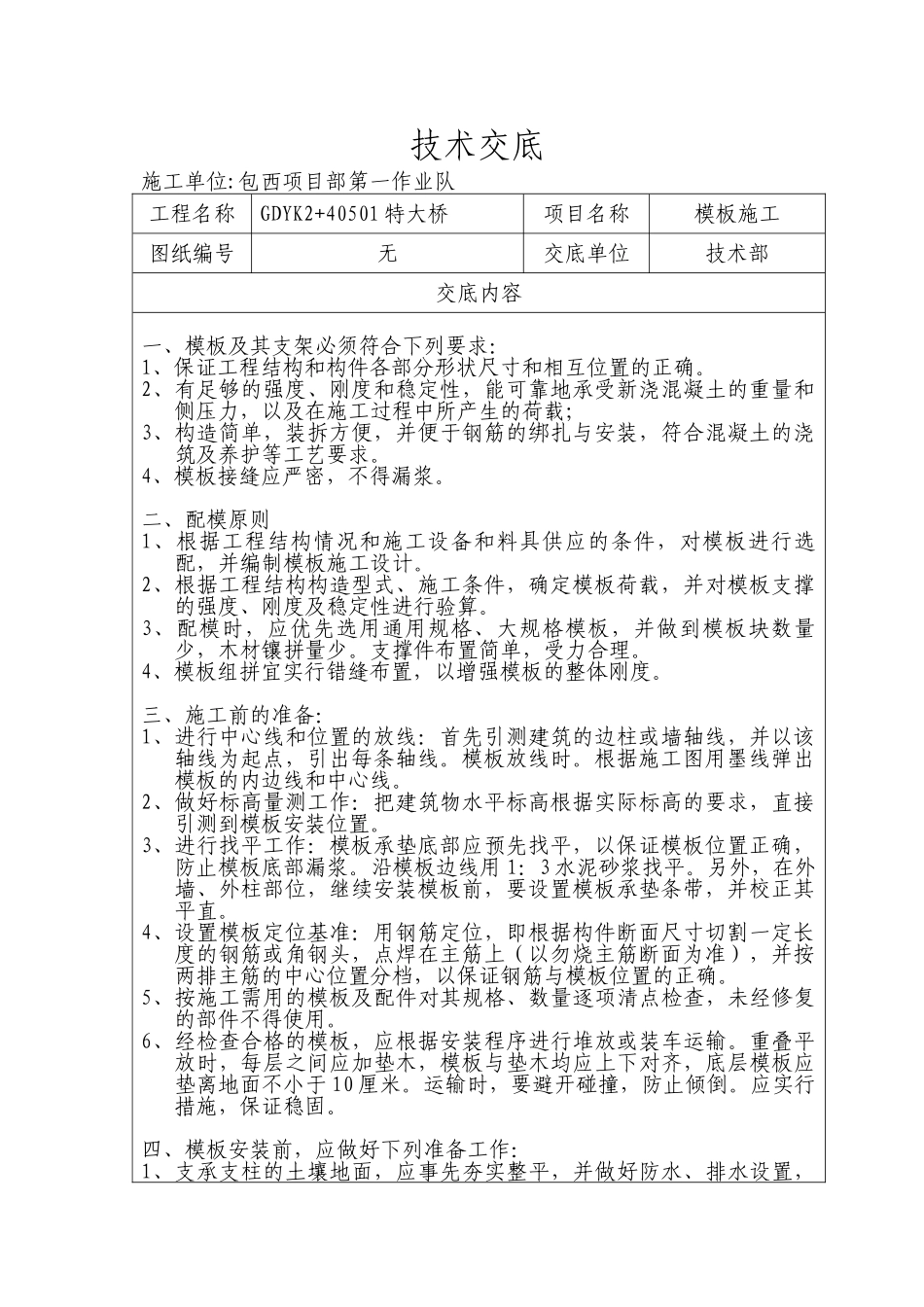

技术交底施工单位:包西项目部第一作业队工程名称GDYK2+40501 特大桥项目名称模板施工图纸编号无交底单位技术部交底内容一、模板及其支架必须符合下列要求:1、保证工程结构和构件各部分形状尺寸和相互位置的正确
2、有足够的强度、刚度和稳定性,能可靠地承受新浇混凝土的重量和侧压力,以及在施工过程中所产生的荷载;3、构造简单,装拆方便,并便于钢筋的绑扎与安装,符合混凝土的浇筑及养护等工艺要求
4、模板接缝应严密,不得漏浆
二、配模原则1、根据工程结构情况和施工设备和料具供应的条件,对模板进行选配,并编制模板施工设计
2、根据工程结构构造型式、施工条件,确定模板荷载,并对模板支撑的强度、刚度及稳定性进行验算
3、配模时,应优先选用通用规格、大规格模板,并做到模板块数量少,木材镶拼量少
支撑件布置简单,受力合理
4、模板组拼宜实行错缝布置,以增强模板的整体刚度
三、施工前的准备:1、进行中心线和位置的放线:首先引测建筑的边柱或墙轴线,并以该轴线为起点,引出每条轴线
根据施工图用墨线弹出模板的内边线和中心线
2、做好标高量测工作:把建筑物水平标高根据实际标高的要求,直接引测到模板安装位置
3、进行找平工作:模板承垫底部应预先找平,以保证模板位置正确,防止模板底部漏浆
沿模板边线用 1:3 水泥砂浆找平
另外,在外墙、外柱部位,继续安装模板前,要设置模板承垫条带,并校正其平直
4、设置模板定位基准:用钢筋定位,即根据构件断面尺寸切割一定长度的钢筋或角钢头,点焊在主筋上(以勿烧主筋断面为准),并按两排主筋的中心位置分档,以保证钢筋与模板位置的正确
5、按施工需用的模板及配件对其规格、数量逐项清点检查,未经修复的部件不得使用
6、经检查合格的模板,应根据安装程序进行堆放或装车运输
重叠平放时,每层之间应加垫木,模板与垫木均应上下对齐,底层模板应垫离地面不小于 10 厘米
