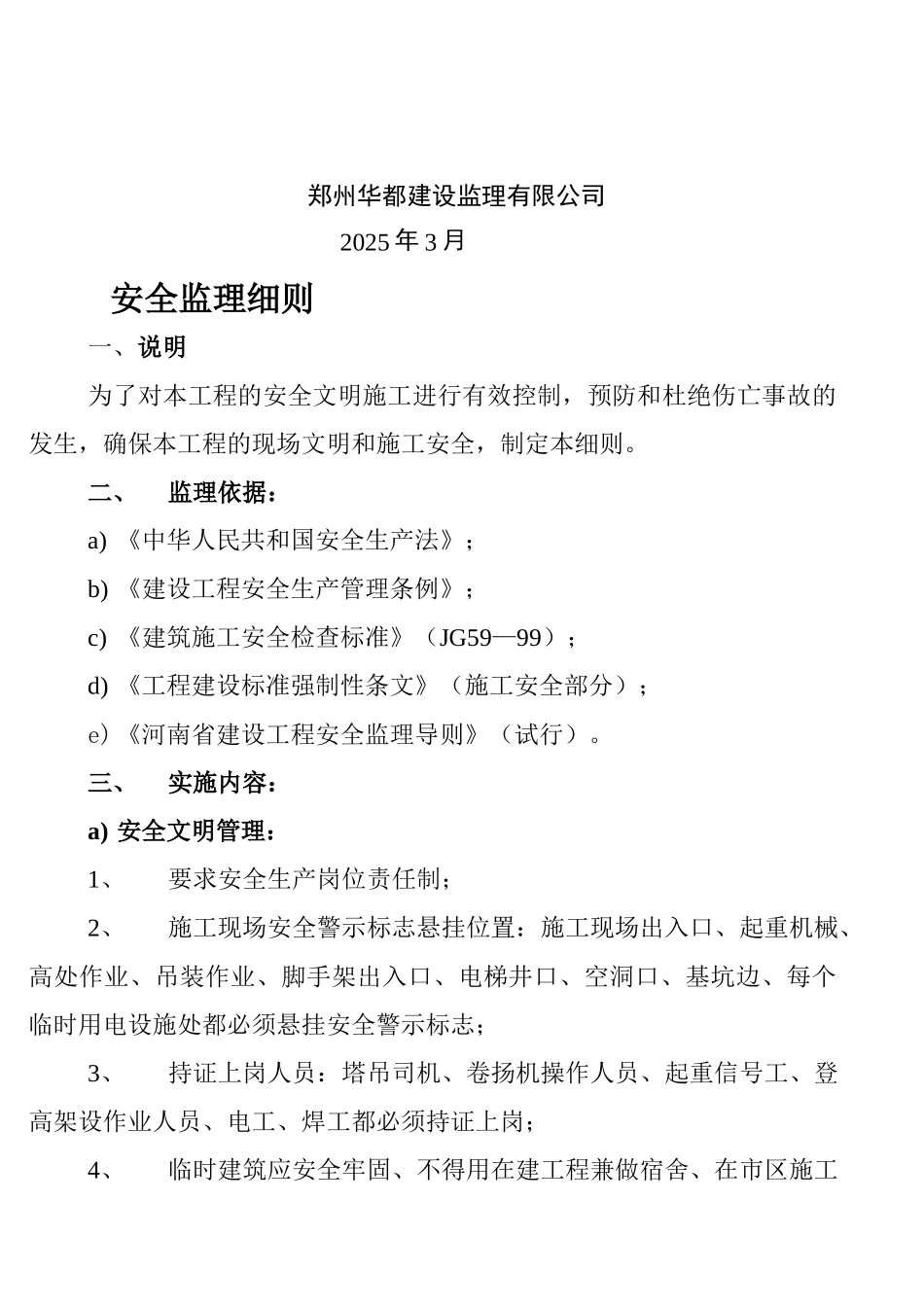

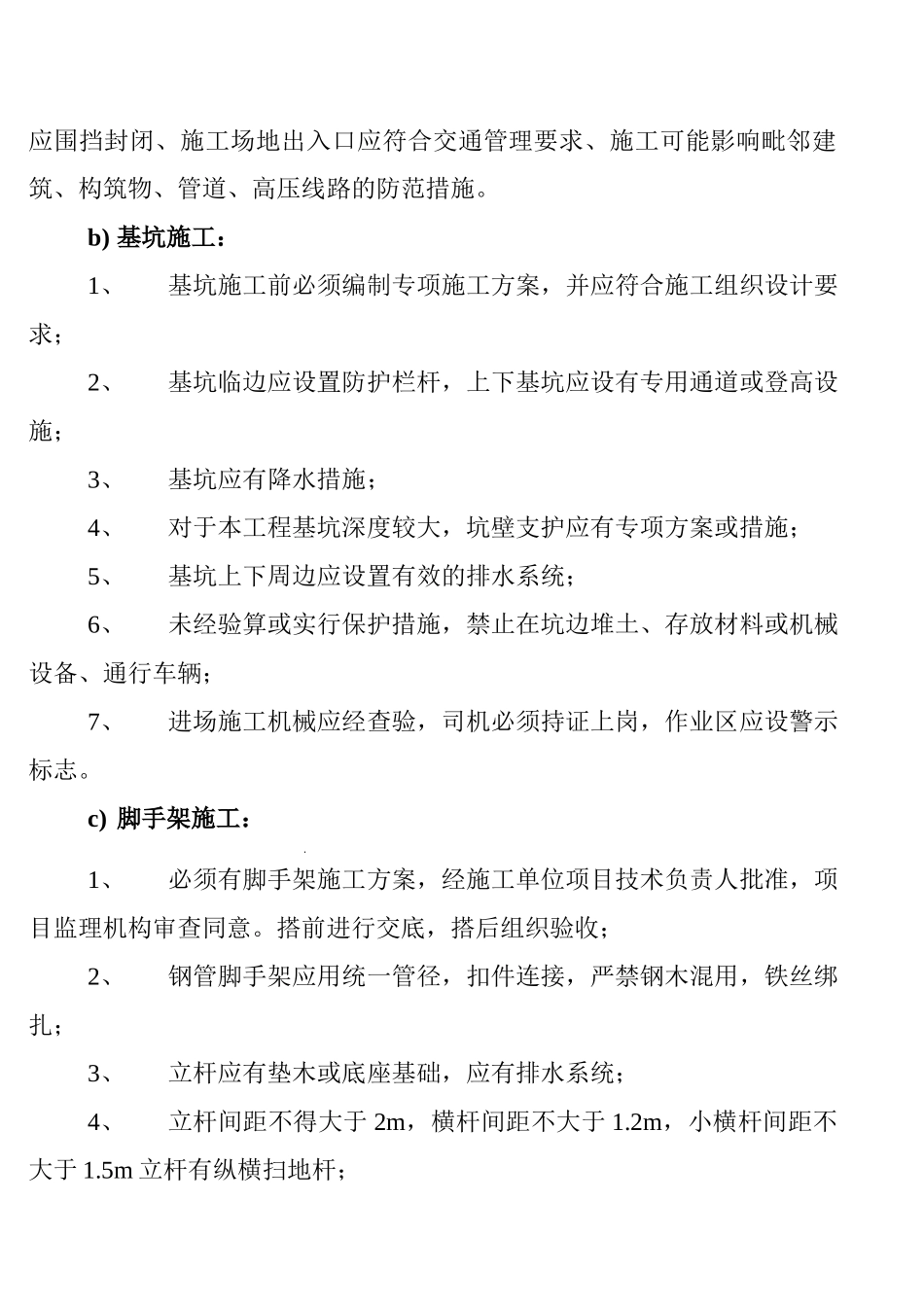

河南省大学科技园东区 7#楼安全监理细则编制人:审核人: 郑州华都建设监理有限公司2025 年 3 月 安全监理细则一、说明为了对本工程的安全文明施工进行有效控制,预防和杜绝伤亡事故的发生,确保本工程的现场文明和施工安全,制定本细则。二、监理依据:a) 《中华人民共和国安全生产法》;b) 《建设工程安全生产管理条例》;c) 《建筑施工安全检查标准》(JG59—99);d) 《工程建设标准强制性条文》(施工安全部分);e) 《河南省建设工程安全监理导则》(试行)。三、实施内容:a) 安全文明管理:1、要求安全生产岗位责任制;2、施工现场安全警示标志悬挂位置:施工现场出入口、起重机械、高处作业、吊装作业、脚手架出入口、电梯井口、空洞口、基坑边、每个临时用电设施处都必须悬挂安全警示标志;3、持证上岗人员:塔吊司机、卷扬机操作人员、起重信号工、登高架设作业人员、电工、焊工都必须持证上岗;4、临时建筑应安全牢固、不得用在建工程兼做宿舍、在市区施工应围挡封闭、施工场地出入口应符合交通管理要求、施工可能影响毗邻建筑、构筑物、管道、高压线路的防范措施。 b) 基坑施工:1、基坑施工前必须编制专项施工方案,并应符合施工组织设计要求;2、基坑临边应设置防护栏杆,上下基坑应设有专用通道或登高设施;3、基坑应有降水措施;4、对于本工程基坑深度较大,坑壁支护应有专项方案或措施;5、基坑上下周边应设置有效的排水系统;6、未经验算或实行保护措施,禁止在坑边堆土、存放材料或机械设备、通行车辆;7、进场施工机械应经查验,司机必须持证上岗,作业区应设警示标志。c) 脚手架施工: .1、必须有脚手架施工方案,经施工单位项目技术负责人批准,项目监理机构审查同意。搭前进行交底,搭后组织验收;2、钢管脚手架应用统一管径,扣件连接,严禁钢木混用,铁丝绑扎;3、立杆应有垫木或底座基础,应有排水系统;4、立杆间距不得大于 2m,横杆间距不大于 1.2m,小横杆间距不大于 1.5m 立杆有纵横扫地杆;5、子高度在 7m 以上或无法设支杆时,每高 4m 水平每隔 7m,脚手架必须同建筑物连接牢固;6、脚手架两端,转角处以及每隔 6-7 根立杆应设剪刀撑和支杆。剪刀撑和立杆与地面的角度不大于 60 度,支杆底端要埋入地下不小于30cm;7、外脚手架距电力架空线间距:电压≤1KV 为 4m,1-10KV 为6m;8、脚手板应满铺,板厚在 5cm 以上,探头板应捆牢;9、工作层外侧应有 18cm 高的挡脚板,要帮 1m...
