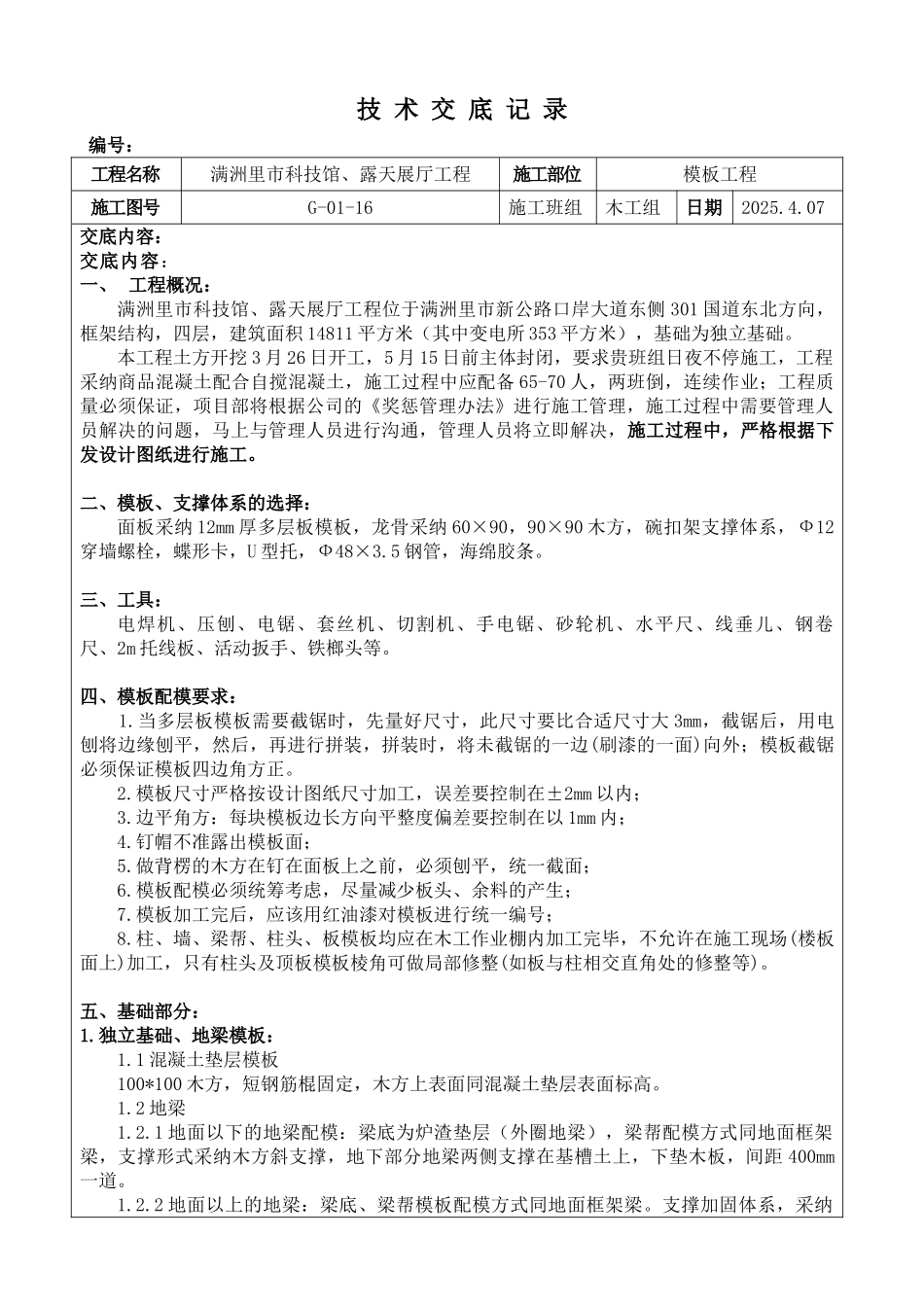

技 术 交 底 记 录编号: 工程名称满洲里市科技馆、露天展厅工程施工部位模板工程施工图号G-01-16施工班组木工组日期2025
07交底内容:交底内容:一、 工程概况:满洲里市科技馆、露天展厅工程位于满洲里市新公路口岸大道东侧 301 国道东北方向,框架结构,四层,建筑面积 14811 平方米(其中变电所 353 平方米),基础为独立基础
本工程土方开挖 3 月 26 日开工,5 月 15 日前主体封闭,要求贵班组日夜不停施工,工程采纳商品混凝土配合自搅混凝土,施工过程中应配备 65-70 人,两班倒,连续作业;工程质量必须保证,项目部将根据公司的《奖惩管理办法》进行施工管理,施工过程中需要管理人员解决的问题,马上与管理人员进行沟通,管理人员将立即解决,施工过程中,严格根据下发设计图纸进行施工
二、模板、支撑体系的选择:面板采纳 12mm 厚多层板模板,龙骨采纳 60×90,90×90 木方,碗扣架支撑体系,Ф12穿墙螺栓,蝶形卡,U 型托,Ф48×3
5 钢管,海绵胶条
三、工具:电焊机、压刨、电锯、套丝机、切割机、手电锯、砂轮机、水平尺、线垂儿、钢卷尺、2m 托线板、活动扳手、铁榔头等
四、模板配模要求: 1
当多层板模板需要截锯时,先量好尺寸,此尺寸要比合适尺寸大 3mm,截锯后,用电刨将边缘刨平,然后,再进行拼装,拼装时,将未截锯的一边(刷漆的一面)向外;模板截锯必须保证模板四边角方正
模板尺寸严格按设计图纸尺寸加工,误差要控制在±2mm 以内;3
边平角方:每块模板边长方向平整度偏差要控制在以 1mm 内;4
钉帽不准露出模板面;5
做背楞的木方在钉在面板上之前,必须刨平,统一截面;6
模板配模必须统筹考虑,尽量减少板头、余料的产生;7
模板加工完后,应该用红油漆对模板进行统一编号;8
柱、墙、梁帮、柱头、板模板均应在木工作业棚内加工完毕,不允许在施工
