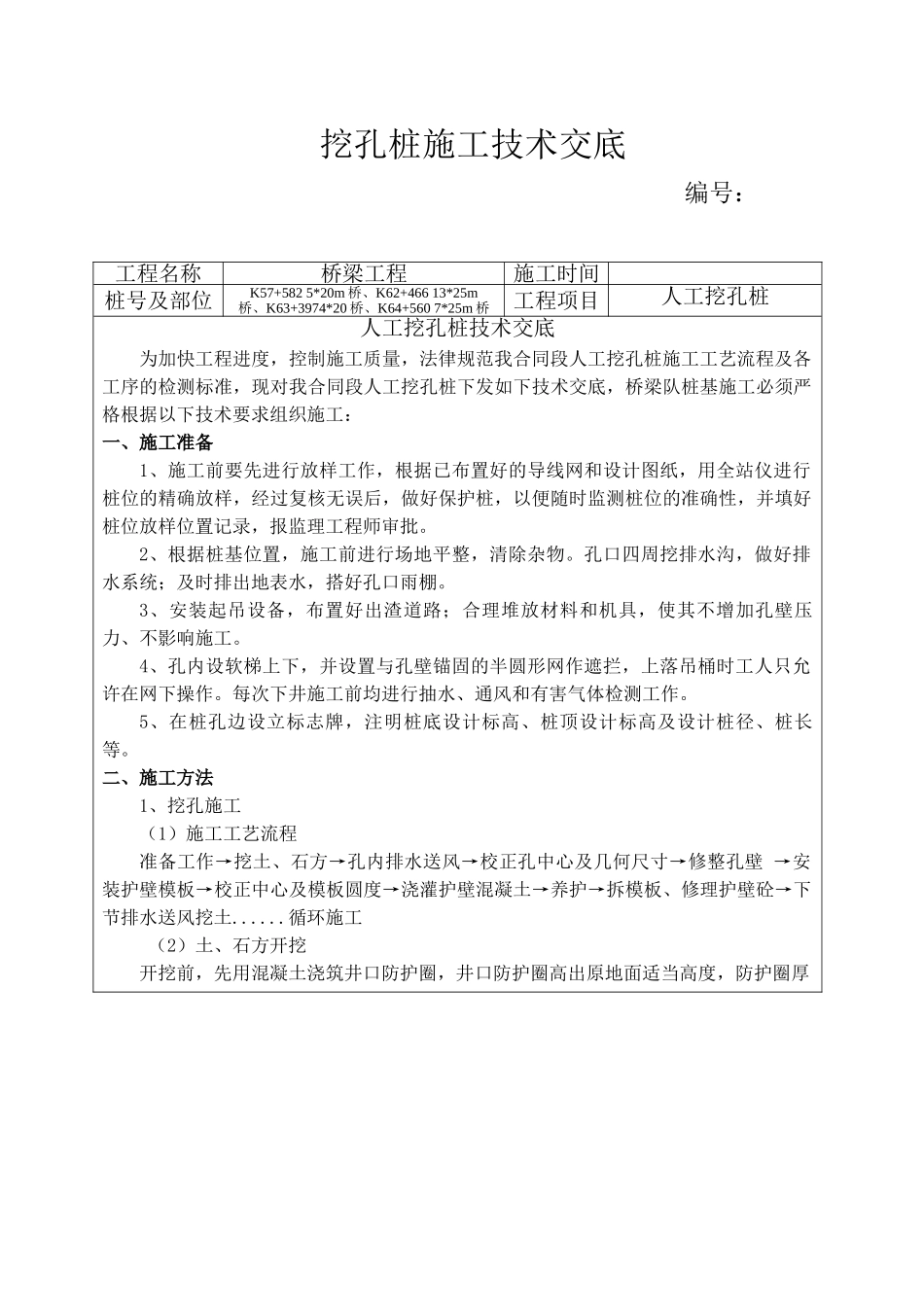

挖孔桩施工技术交底 编号:工程名称桥梁工程施工时间桩号及部位K57+582 5*20m 桥、K62+466 13*25m桥、K63+3974*20 桥、K64+560 7*25m 桥工程项目人工挖孔桩人工挖孔桩技术交底为加快工程进度,控制施工质量,法律规范我合同段人工挖孔桩施工工艺流程及各工序的检测标准,现对我合同段人工挖孔桩下发如下技术交底,桥梁队桩基施工必须严格根据以下技术要求组织施工:一、施工准备1、施工前要先进行放样工作,根据已布置好的导线网和设计图纸,用全站仪进行桩位的精确放样,经过复核无误后,做好保护桩,以便随时监测桩位的准确性,并填好桩位放样位置记录,报监理工程师审批
2、根据桩基位置,施工前进行场地平整,清除杂物
孔口四周挖排水沟,做好排水系统;及时排出地表水,搭好孔口雨棚
3、安装起吊设备,布置好出渣道路;合理堆放材料和机具,使其不增加孔壁压力、不影响施工
4、孔内设软梯上下,并设置与孔壁锚固的半圆形网作遮拦,上落吊桶时工人只允许在网下操作
每次下井施工前均进行抽水、通风和有害气体检测工作
5、在桩孔边设立标志牌,注明桩底设计标高、桩顶设计标高及设计桩径、桩长等
二、施工方法1、挖孔施工(1)施工工艺流程准备工作→挖土、石方→孔内排水送风→校正孔中心及几何尺寸→修整孔壁 →安装护壁模板→校正中心及模板圆度→浇灌护壁混凝土→养护→拆模板、修理护壁砼→下节排水送风挖土
循环施工 (2)土、石方开挖开挖前,先用混凝土浇筑井口防护圈,井口防护圈高出原地面适当高度,防护圈厚度为 30㎝,以防地面水流入孔内和土、石等杂物落入孔内伤人
挖孔时如有水渗入,应及时支护孔壁,防止氺在孔壁中浸泡流淌造成坍塌
桩孔开挖采纳分节挖土法,人工手持洋镐或风镐从上到下逐层挖掘,同一段内土、石方开挖次序为先中间后周边,松散土层用洋镐、铁锨开挖,孔内岩石用电动空气压缩机与手扶式风镐
