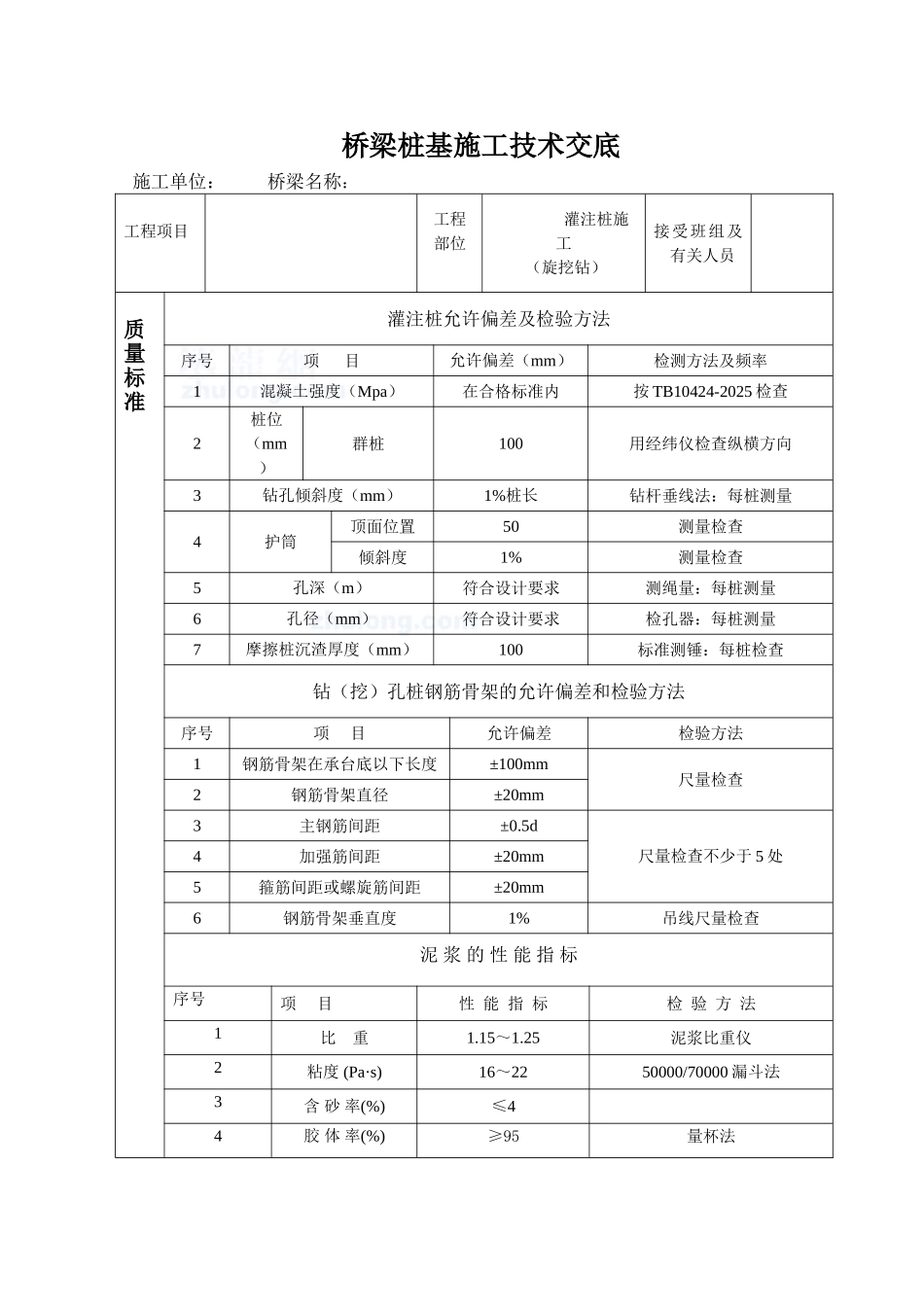

桥梁桩基施工技术交底 施工单位: 桥梁名称:工程项目 工程部位 灌注桩施工 (旋挖钻)接受班组及有关人员质量标准灌注桩允许偏差及检验方法序号项 目允许偏差(mm)检测方法及频率1混凝土强度(Mpa)在合格标准内按 TB10424-2025 检查2桩位(mm)群桩100用经纬仪检查纵横方向3钻孔倾斜度(mm)1%桩长钻杆垂线法:每桩测量4护筒顶面位置50测量检查倾斜度1%测量检查5孔深(m)符合设计要求测绳量:每桩测量6孔径(mm)符合设计要求检孔器:每桩测量7摩擦桩沉渣厚度(mm)100标准测锤:每桩检查钻(挖)孔桩钢筋骨架的允许偏差和检验方法序号项 目允许偏差检验方法1钢筋骨架在承台底以下长度±100mm尺量检查2钢筋骨架直径±20mm3主钢筋间距±0.5d尺量检查不少于 5 处4加强筋间距±20mm5箍筋间距或螺旋筋间距±20mm6钢筋骨架垂直度1%吊线尺量检查泥 浆 的 性 能 指 标序号项 目性 能 指 标检 验 方 法1比 重1.15~1.25泥浆比重仪2粘度 (Pa·s)16~2250000/70000 漏斗法3含 砂 率(%)≤44胶 体 率(%)≥95量杯法5PH 值≥6.5PH 试纸一、施工工序施工准备 → 定位放线 → 开挖泥浆池沟 (制作泥浆)→ 护筒埋设 → 钻机就位校正 → 钻孔、掏渣→ 清孔 → 成孔检查 → 下钢筋笼及导管 →二次清孔 →灌注混凝土 → 成桩养护二、施工准备在桩基施工前要先调查钻孔桩施工范围内有无地上、地下管线和构筑物,及时与有关单位协商,经同意后方可进行管线改移或加固处理。施工时,先清除设计桩位范围内场地的杂物、障碍物,平整施工场地和施工便道。三、定位放线依据设计图纸计算各桩位的坐标,并确定每个桩孔与相邻控制点的位置关系。经复核无误后在场区内实地放出,同时以桩中心为交点,在纵向和横向方向埋设好护桩,桩位经监理工程师复核并签字同意后方可进行下步施工(同时做好引桩工作)。四、开挖泥浆池、沟泥浆应由泥浆沟排放或者由泥浆泵抽送至泥浆池。若泥浆池距作业处较远,则可设置临时泥浆池,然后用泥浆泵抽送至泥浆池中。严禁随意排放泥浆。五、埋设护筒护筒采纳 10mm 钢板卷制,护筒直径大于设计桩径 200mm,护筒长度为 2-4m,在护筒的上口边缘开设 1 个溢浆口,为防止护筒下沉需在护筒两侧焊接担铁,担铁采纳 δ≥10mm 钢板。建议挖孔直径比护筒大 0.4m 左右,挖孔深度以挖尽上部杂填土,进入下部原状土 0.2~0.3m 为宜,同时其深度不得小于 1.5m 深,坑底应平整。护筒埋设时,...
