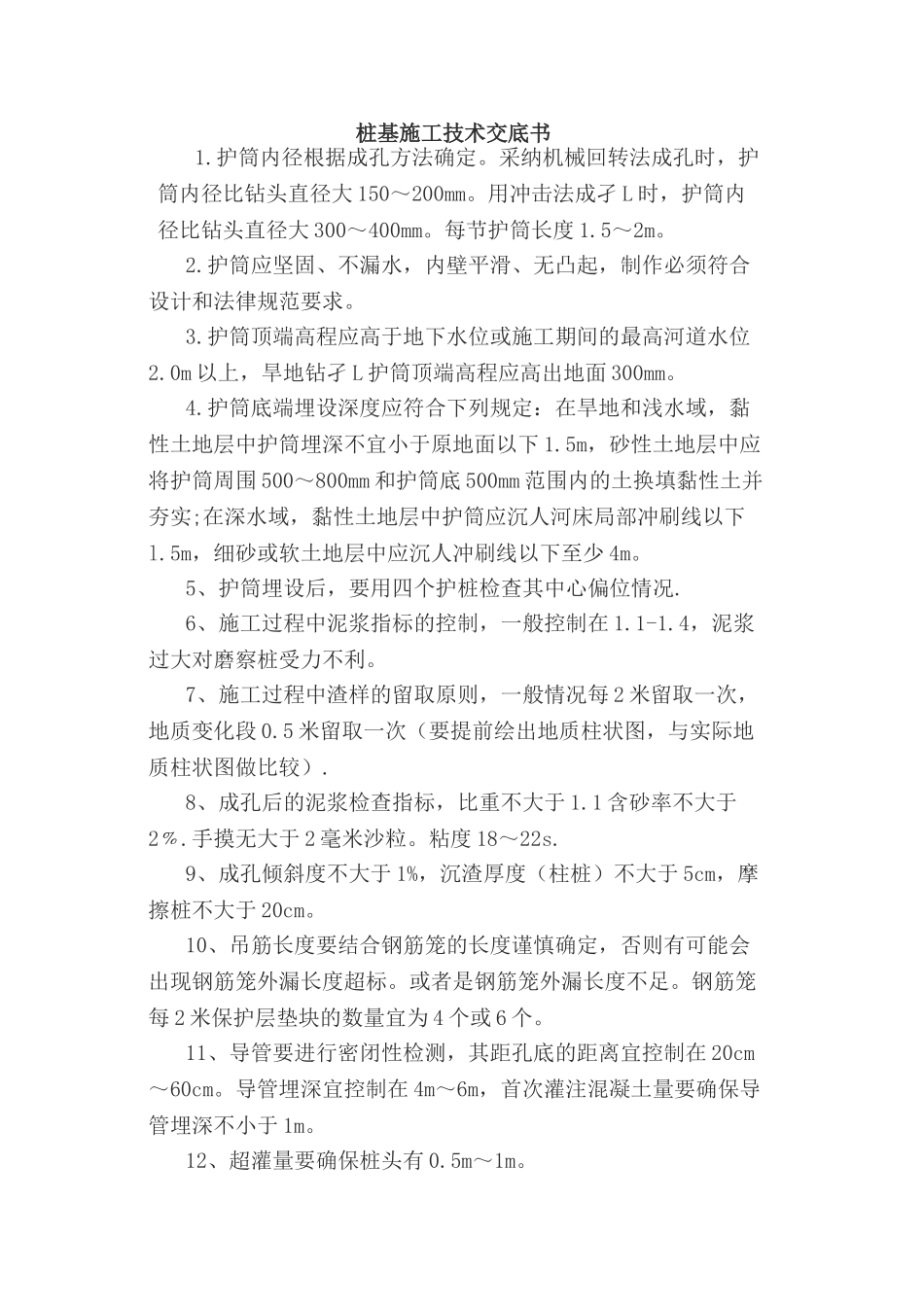

桩基施工技术交底书1
护筒内径根据成孔方法确定
采纳机械回转法成孔时,护筒内径比钻头直径大 150~200mm
用冲击法成孑 L 时,护筒内径比钻头直径大 300~400mm
每节护筒长度 1
护筒应坚固、不漏水,内壁平滑、无凸起,制作必须符合设计和法律规范要求
护筒顶端高程应高于地下水位或施工期间的最高河道水位2
0m 以上,旱地钻孑 L 护筒顶端高程应高出地面 300mm
护筒底端埋设深度应符合下列规定:在旱地和浅水域,黏性土地层中护筒埋深不宜小于原地面以下 1
5m,砂性土地层中应将护筒周围 500~800mm 和护筒底 500mm 范围内的土换填黏性土并夯实;在深水域,黏性土地层中护筒应沉人河床局部冲刷线以下l
5m,细砂或软土地层中应沉人冲刷线以下至少 4m
5、护筒埋设后,要用四个护桩检查其中心偏位情况
6、施工过程中泥浆指标的控制,一般控制在 1
4,泥浆过大对磨察桩受力不利
7、施工过程中渣样的留取原则,一般情况每 2 米留取一次,地质变化段 0
5 米留取一次(要提前绘出地质柱状图,与实际地质柱状图做比较)
8、成孔后的泥浆检查指标,比重不大于 1
1 含砂率不大于2﹪
手摸无大于 2 毫米沙粒
粘度 18~22s
9、成孔倾斜度不大于 1%,沉渣厚度(柱桩)不大于 5cm,摩擦桩不大于 20cm
10、吊筋长度要结合钢筋笼的长度谨慎确定,否则有可能会出现钢筋笼外漏长度超标
或者是钢筋笼外漏长度不足
钢筋笼每 2 米保护层垫块的数量宜为 4 个或 6 个
11、导管要进行密闭性检测,其距孔底的距离宜控制在 20cm~60cm
导管埋深宜控制在 4m~6m,首次灌注混凝土量要确保导管埋深不小于 1m
12、超灌量要确保桩头有 0
13、破桩头时要确保桩头平整,预留 10cm 嵌入承台

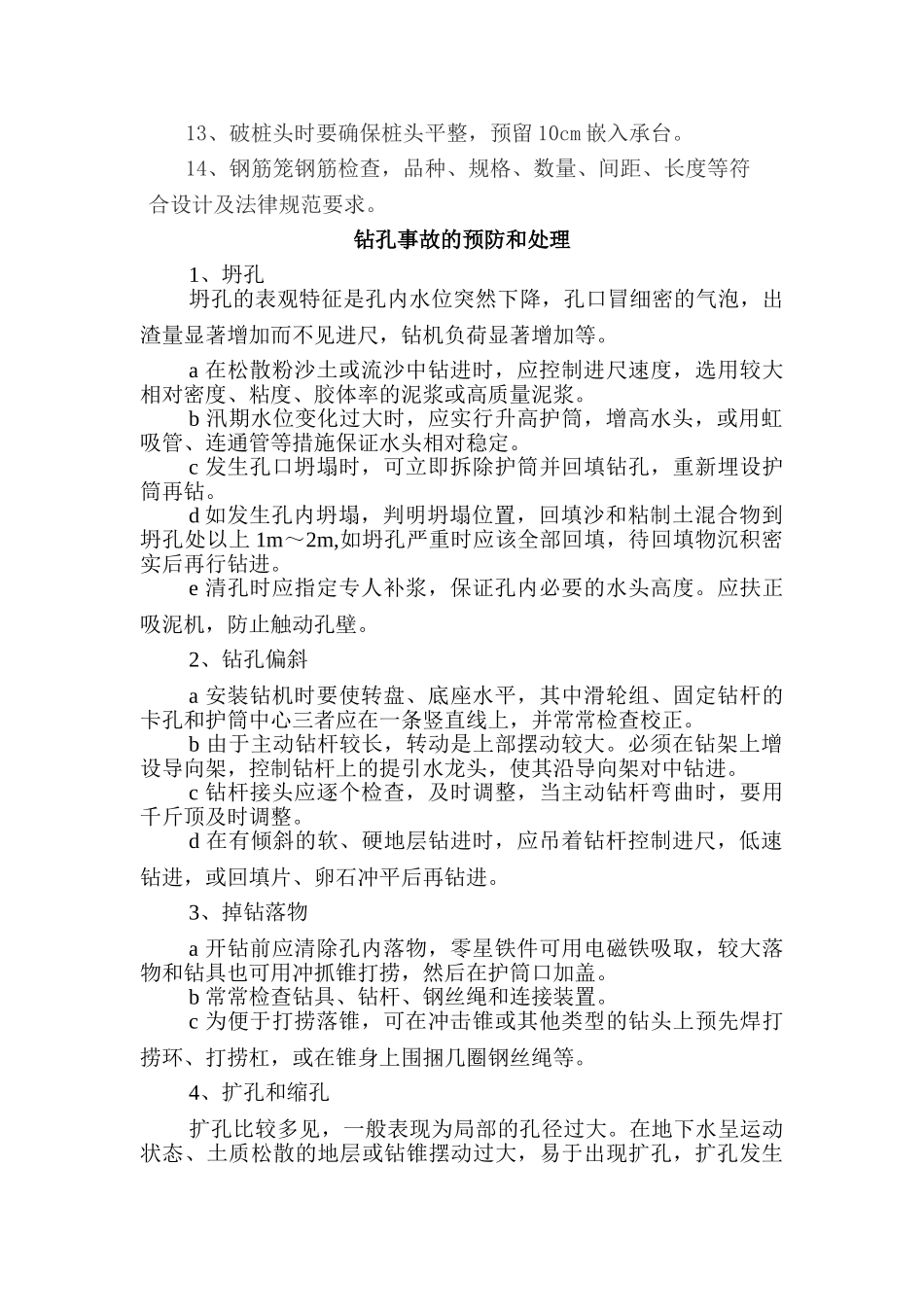

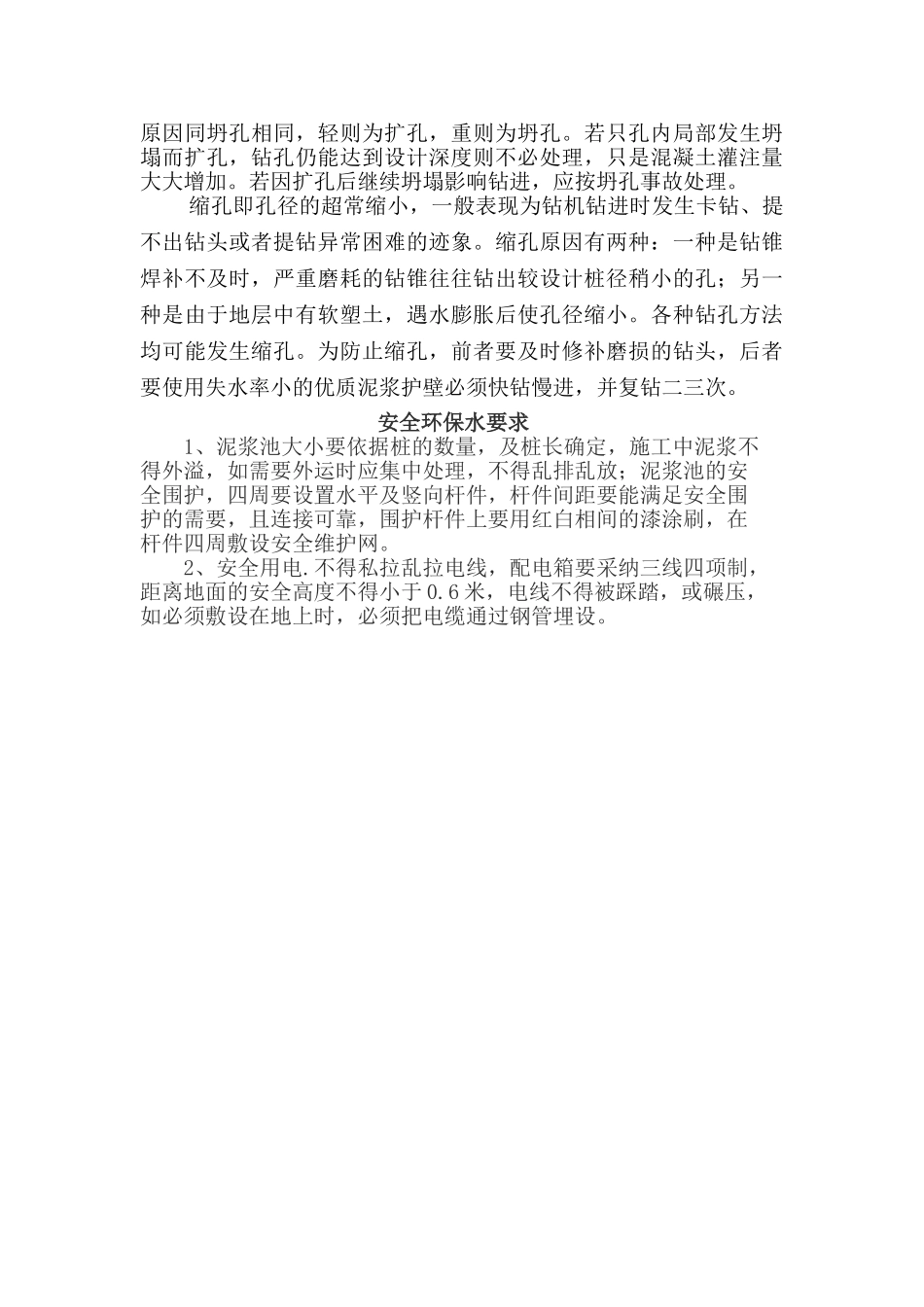

14、钢筋笼钢筋检查,品种、规格
