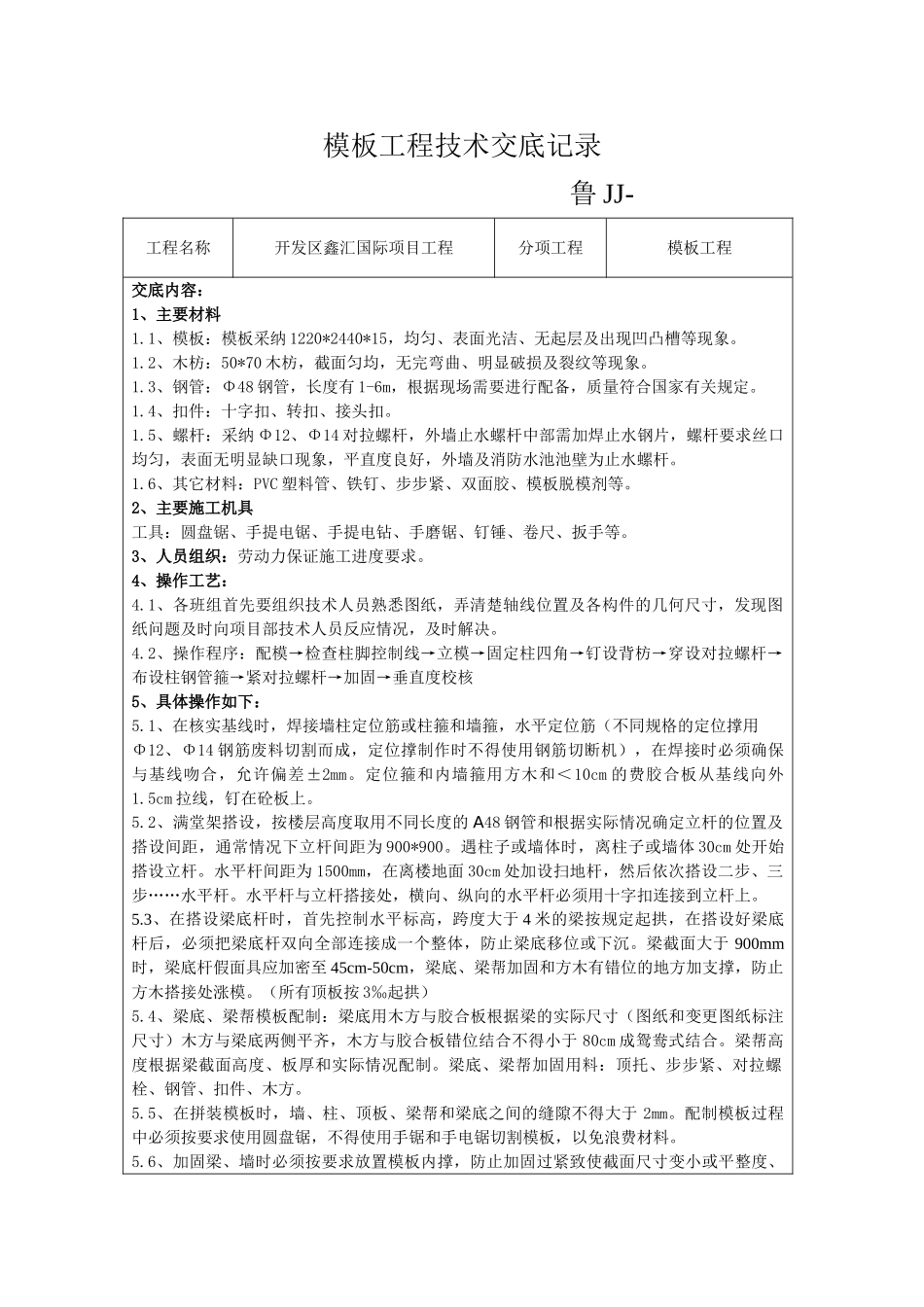

模板工程技术交底记录 鲁 JJ-工程名称开发区鑫汇国际项目工程分项工程模板工程交底内容:1、主要材料1
1、模板:模板采纳 1220*2440*15,均匀、表面光洁、无起层及出现凹凸槽等现象
2、木枋:50*70 木枋,截面匀均,无完弯曲、明显破损及裂纹等现象
3、钢管:Φ48 钢管,长度有 1-6m,根据现场需要进行配备,质量符合国家有关规定
4、扣件:十字扣、转扣、接头扣
5、螺杆:采纳 Φ12、Φ14 对拉螺杆,外墙止水螺杆中部需加焊止水钢片,螺杆要求丝口均匀,表面无明显缺口现象,平直度良好,外墙及消防水池池壁为止水螺杆
6、其它材料:PVC 塑料管、铁钉、步步紧、双面胶、模板脱模剂等
2、主要施工机具工具:圆盘锯、手提电锯、手提电钻、手磨锯、钉锤、卷尺、扳手等
3、人员组织:劳动力保证施工进度要求
4、操作工艺:4
1、各班组首先要组织技术人员熟悉图纸,弄清楚轴线位置及各构件的几何尺寸,发现图纸问题及时向项目部技术人员反应情况,及时解决
2、操作程序:配模→检查柱脚控制线→立模→固定柱四角→钉设背枋→穿设对拉螺杆→布设柱钢管箍→紧对拉螺杆→加固→垂直度校核5、具体操作如下:5
1、在核实基线时,焊接墙柱定位筋或柱箍和墙箍,水平定位筋(不同规格的定位撑用Φ12、Φ14 钢筋废料切割而成,定位撑制作时不得使用钢筋切断机),在焊接时必须确保与基线吻合,允许偏差±2mm
定位箍和内墙箍用方木和<10cm 的费胶合板从基线向外1
5cm 拉线,钉在砼板上
2、满堂架搭设,按楼层高度取用不同长度的 A48 钢管和根据实际情况确定立杆的位置及搭设间距,通常情况下立杆间距为 900*900
遇柱子或墙体时,离柱子或墙体 30cm 处开始搭设立杆
水平杆间距为 1500mm,在离楼地面 30cm 处加设扫地杆,然后依次搭设二步、三步……水平杆

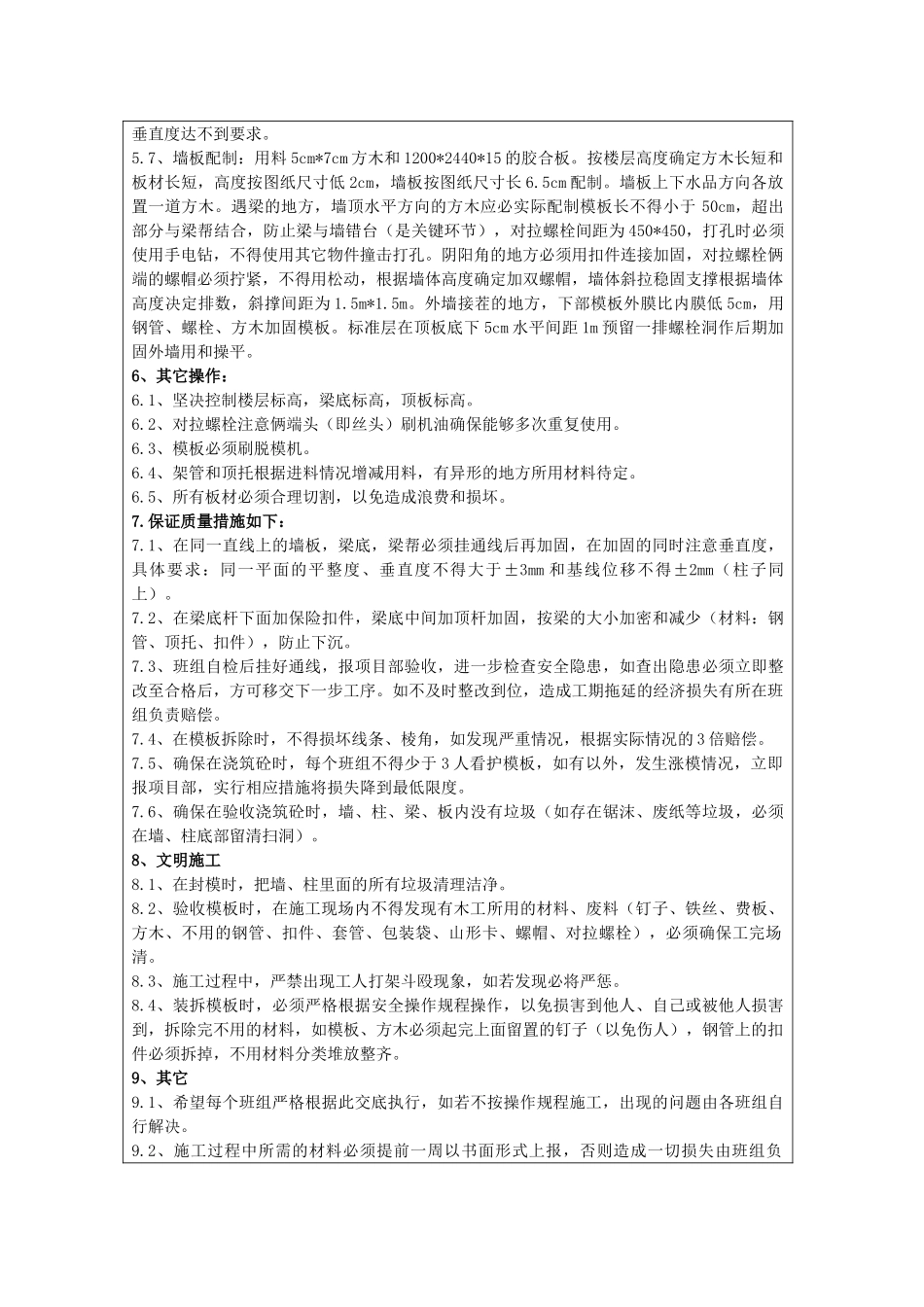

水平杆与立杆
