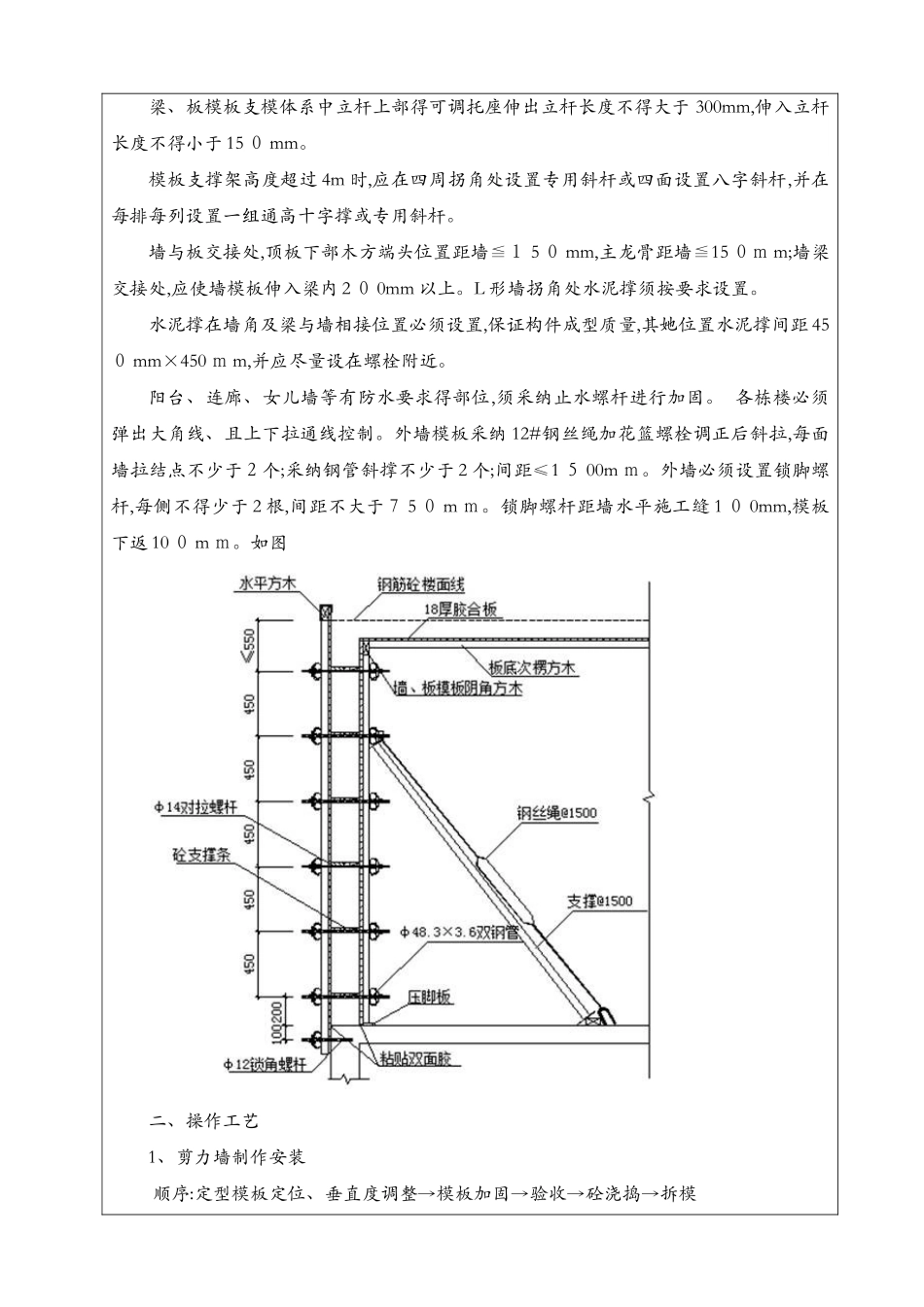

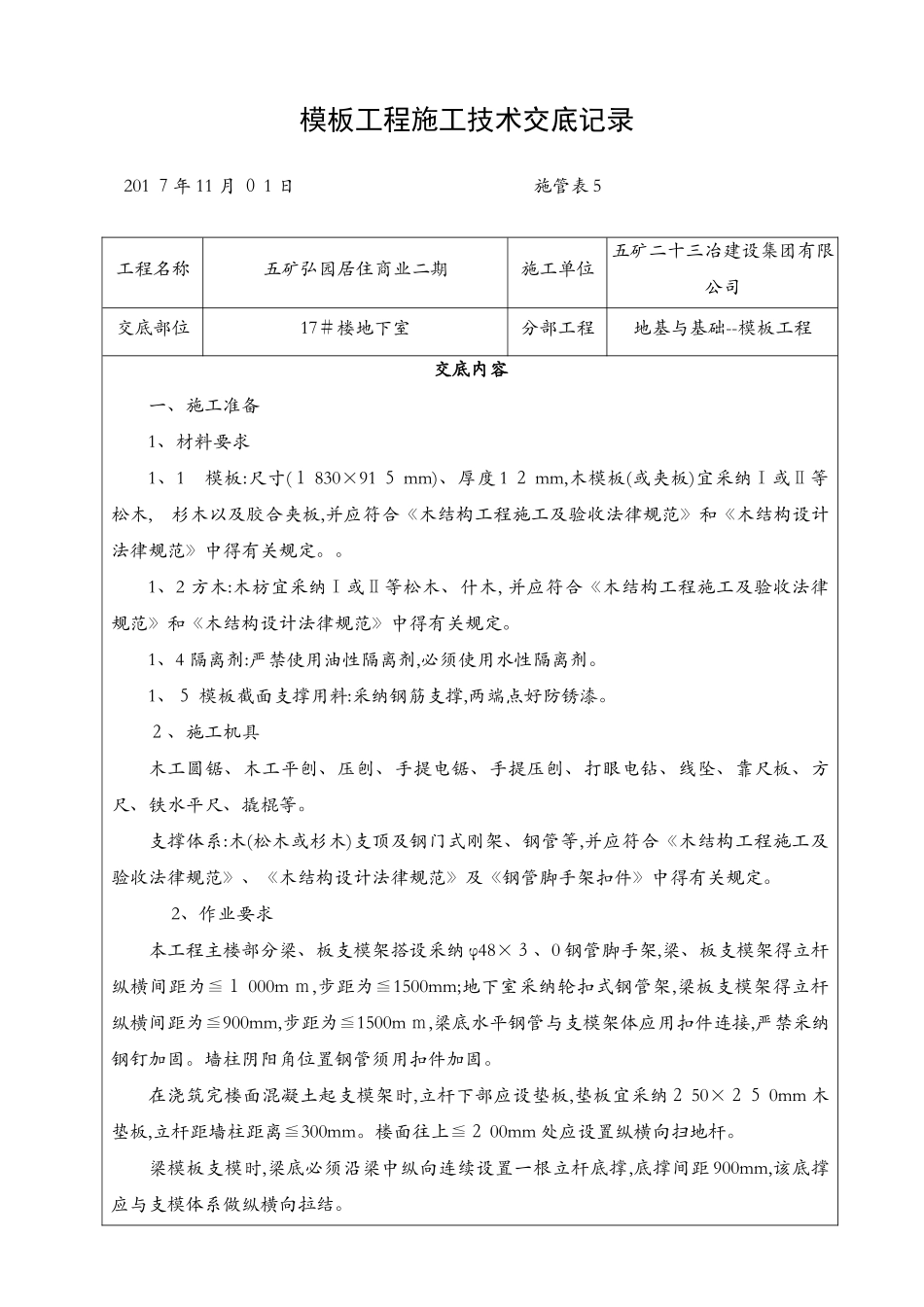

模板工程施工技术交底记录201 7年 11 月 0 1 日 施管表 5工程名称五矿弘园居住商业二期施工单位五矿二十三冶建设集团有限公司交底部位17#楼地下室分部工程地基与基础--模板工程交底内容一、施工准备1、材料要求1、1 模板:尺寸(1 830×91 5 mm)、厚度 1 2 mm,木模板(或夹板)宜采纳Ⅰ或Ⅱ等松木, 杉木以及胶合夹板,并应符合《木结构工程施工及验收法律规范》和《木结构设计法律规范》中得有关规定。。1、2 方木:木枋宜采纳Ⅰ或Ⅱ等松木、什木, 并应符合《木结构工程施工及验收法律规范》和《木结构设计法律规范》中得有关规定。1、4 隔离剂:严禁使用油性隔离剂,必须使用水性隔离剂。1、5 模板截面支撑用料:采纳钢筋支撑,两端点好防锈漆。2、施工机具木工圆锯、木工平刨、压刨、手提电锯、手提压刨、打眼电钻、线坠、靠尺板、方尺、铁水平尺、撬棍等。支撑体系:木(松木或杉木)支顶及钢门式刚架、钢管等,并应符合《木结构工程施工及验收法律规范》、《木结构设计法律规范》及《钢管脚手架扣件》中得有关规定。 2、作业要求本工程主楼部分梁、板支模架搭设采纳 φ48×3、0 钢管脚手架,梁、板支模架得立杆纵横间距为≦1 000m m,步距为≦1500mm;地下室采纳轮扣式钢管架,梁板支模架得立杆纵横间距为≦900mm,步距为≦1500m m,梁底水平钢管与支模架体应用扣件连接,严禁采纳钢钉加固。墙柱阴阳角位置钢管须用扣件加固。在浇筑完楼面混凝土起支模架时,立杆下部应设垫板,垫板宜采纳2 50×25 0mm 木垫板,立杆距墙柱距离≦300mm。楼面往上≦2 00mm 处应设置纵横向扫地杆。梁模板支模时,梁底必须沿梁中纵向连续设置一根立杆底撑,底撑间距 900mm,该底撑应与支模体系做纵横向拉结。梁、板模板支模体系中立杆上部得可调托座伸出立杆长度不得大于 300mm,伸入立杆长度不得小于 15 0 mm。模板支撑架高度超过 4m 时,应在四周拐角处设置专用斜杆或四面设置八字斜杆,并在每排每列设置一组通高十字撑或专用斜杆。墙与板交接处,顶板下部木方端头位置距墙≦1 5 0 mm,主龙骨距墙≦15 0m m;墙梁交接处,应使墙模板伸入梁内 2 0 0mm 以上。L 形墙拐角处水泥撑须按要求设置。水泥撑在墙角及梁与墙相接位置必须设置,保证构件成型质量,其她位置水泥撑间距 450 mm×450 m m,并应尽量设在螺栓附近。阳台、连廊、女儿墙等有防水要求得部位,须采纳止水螺杆进行加固。 各栋楼必须弹出大角线、且上下拉通线控...
