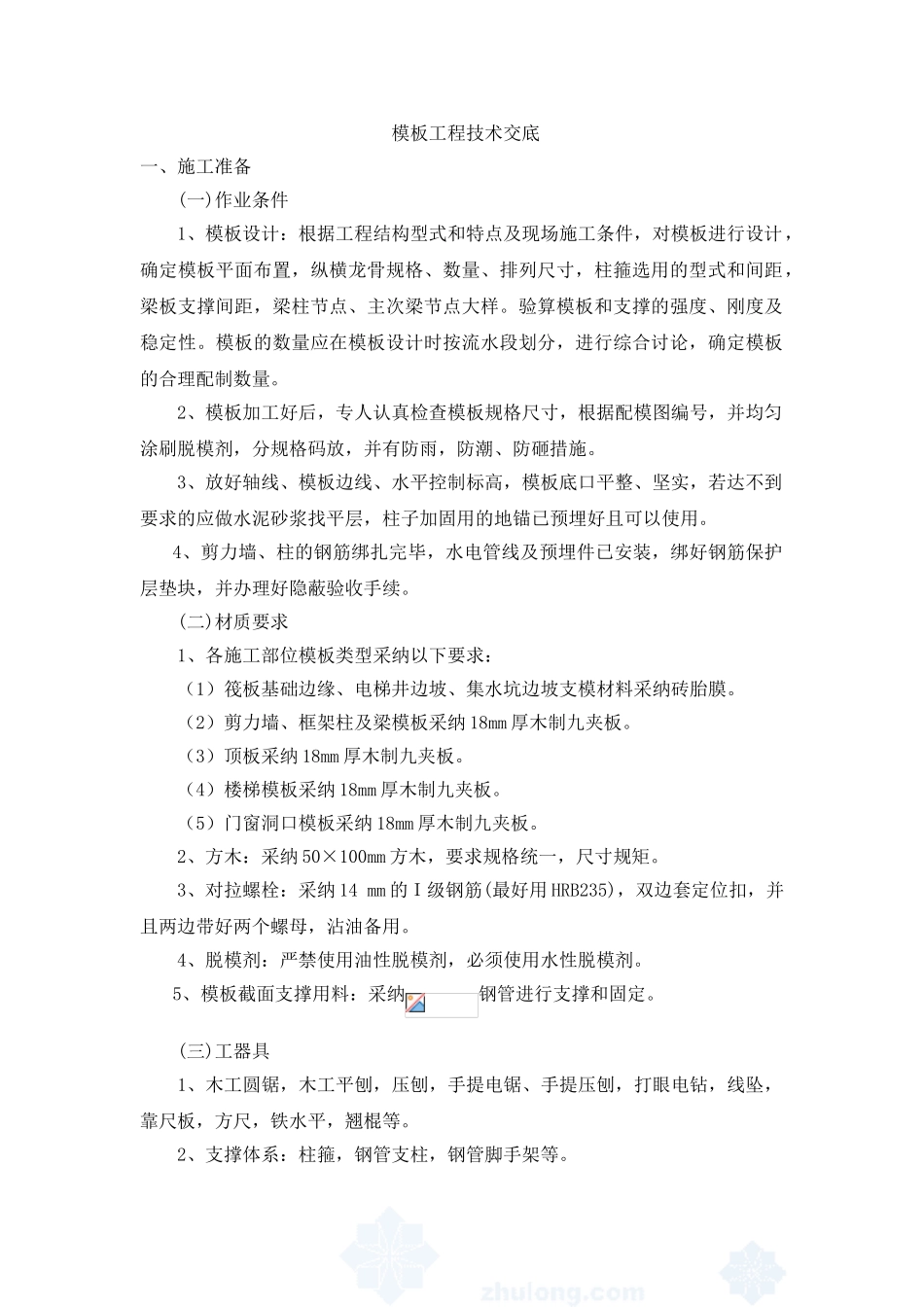

模板工程技术交底一、施工准备(一)作业条件1、模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,梁板支撑间距,梁柱节点、主次梁节点大样
验算模板和支撑的强度、刚度及稳定性
模板的数量应在模板设计时按流水段划分,进行综合讨论,确定模板的合理配制数量
2、模板加工好后,专人认真检查模板规格尺寸,根据配模图编号,并均匀涂刷脱模剂,分规格码放,并有防雨,防潮、防砸措施
3、放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚已预埋好且可以使用
4、剪力墙、柱的钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办理好隐蔽验收手续
(二)材质要求 1、各施工部位模板类型采纳以下要求:(1)筏板基础边缘、电梯井边坡、集水坑边坡支模材料采纳砖胎膜
(2)剪力墙、框架柱及梁模板采纳 18mm 厚木制九夹板
(3)顶板采纳 18mm 厚木制九夹板
(4)楼梯模板采纳 18mm 厚木制九夹板
(5)门窗洞口模板采纳 18mm 厚木制九夹板
2、方木:采纳 50×100mm 方木,要求规格统一,尺寸规矩
3、对拉螺栓:采纳 14 mm 的I级钢筋(最好用 HRB235),双边套定位扣,并且两边带好两个螺母,沾油备用
4、脱模剂:严禁使用油性脱模剂,必须使用水性脱模剂
5、模板截面支撑用料:采纳钢管进行支撑和固定
(三)工器具 1、木工圆锯,木工平刨,压刨,手提电锯、手提压刨,打眼电钻,线坠,靠尺板,方尺,铁水平,翘棍等
2、支撑体系:柱箍,钢管支柱,钢管脚手架等
二、质量要求(一)砖胎膜砌筑工程1、主控项目(1)砖和砂浆的强度等级必须符合设计要求

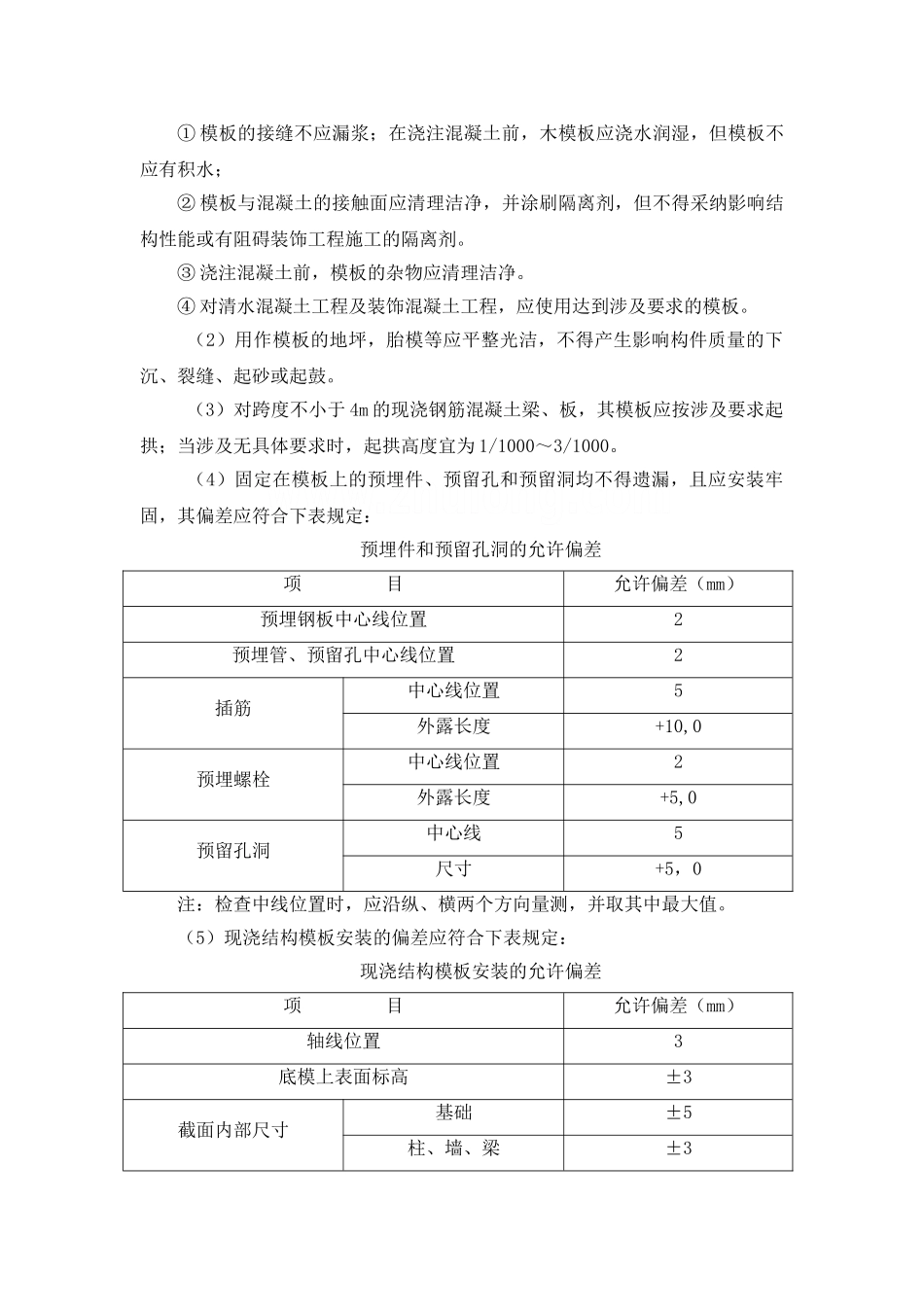

(2)砖砌体的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影
