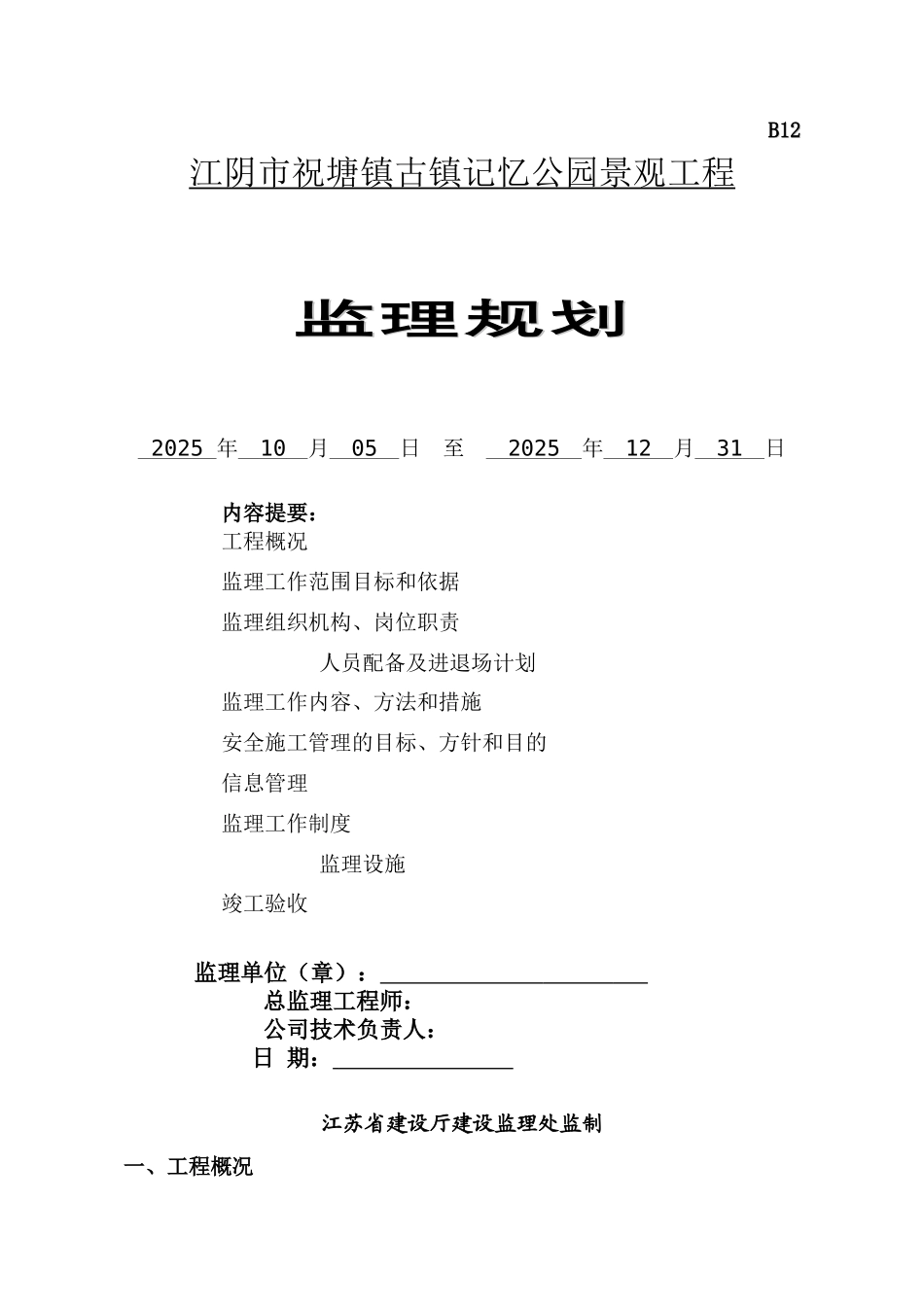

BB1212江阴市祝塘镇古镇记忆公园景观工程监理规划监理规划 2025 年 10 月 05 日 至 2025 年 12 月 31 日 内容提要: 工程概况 监理工作范围目标和依据 监理组织机构、岗位职责人员配备及进退场计划 监理工作内容、方法和措施 安全施工管理的目标、方针和目的 信息管理 监理工作制度监理设施 竣工验收 监理单位(章): 总监理工程师: 公司技术负责人: 日 期: 江苏省建设厅建设监理处监制一、工程概况“江阴市祝塘镇古镇记忆公园景观工程”,位于祝陆路以南,占地面积35717M2,其中水面面积 7071 M2,硬地面积 4521 M2,绿地面积 24125 M2。分部分项工程主要有:园路、挡土墙、挡土、护坡、“技荟”庭院、“能荟”庭院、“才荟”庭院、厕所、入口广场、民俗广场、耥稻山歌坛、次入口、木栈桥、景观桥、香草亭、木平台、滚水坝、园路路铺装、台阶铺装、广场铺装、庭院铺装、给排水、水电、铁丝围栏、绿化(乔木、灌木、水生植物、绿篱、竹子、草坪等)。工程合同价:约 400.00 万元左右。工程建设单位:江阴市祝塘镇人民政府设计单位:江苏新经纬景观营造有限公司施工单位:江苏阳光生态农林有限公司二、监理工作范围1、监理阶段: 施工阶段监理 2、自合同签订之日起至工程竣工验收止的全过程施监理。 3、施工阶段投资、进度和工期目标全方位控制。 4、 合同与信息管理。 5、 安全、文明施工管理。 6、负责协调施工单位的关系。 7、 处理与本工程施工合同有关的事务。三、监理工作目标1、工程质量控制目标:依据建设单位对项目质量的要求。按设计要求和国家有关法律规范标准进行全过程动态控制,使工程质量达到预期的质量等级。2、施工工期控制目标:按建设单位与施工单位签订的建设工程承包合同工期(2025 年 9 月 30 日-2025 年 12 月 31 日完工)日月总天数 92 天执行。严格审查和控制施工进度计划,做到按建设单位要求工期竣工。3、工程投资控制目标:工程竣工决算与结算根据《投标文件》执行。工程计价项目在没有设计变更的情况下,以投标书中工程量清单及报价表为准,结算单价以中标价为准,在设计发生变更的情况下,变更部分计价项目以甲方的确认书、监理的签证为准,结算单价根据合同条款的有关规定执行。4、安全督察控制目标:依据〈建设工程安全生产管理条例〉根据法律法规和工程建设强制性标准有关规定实施监理,做到无安全事故隐患。四、监理工作依据1、该工程施工项目的上...
