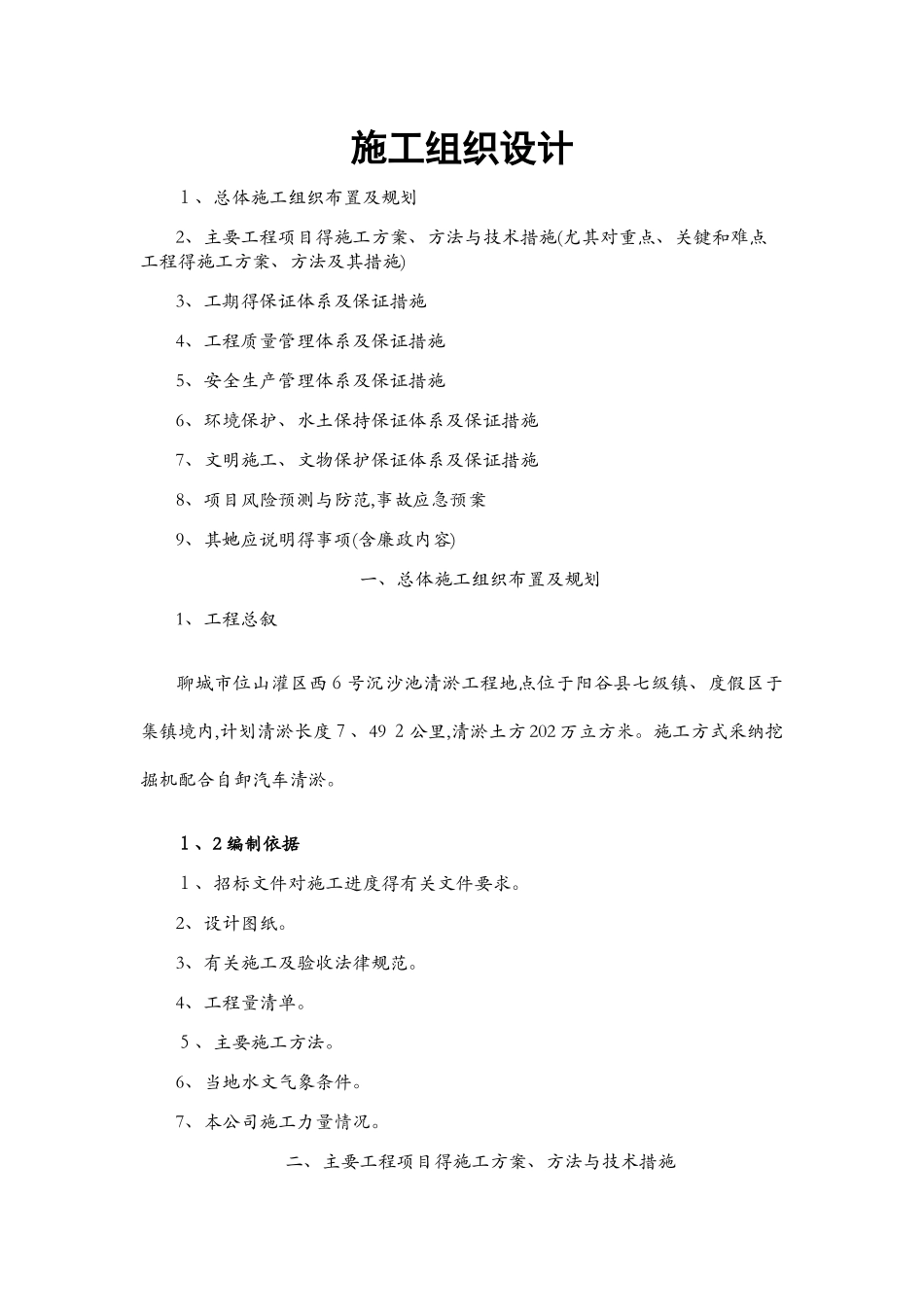

施工组织设计1、总体施工组织布置及规划2、主要工程项目得施工方案、方法与技术措施(尤其对重点、关键和难点工程得施工方案、方法及其措施)3、工期得保证体系及保证措施4、工程质量管理体系及保证措施5、安全生产管理体系及保证措施6、环境保护、水土保持保证体系及保证措施7、文明施工、文物保护保证体系及保证措施8、项目风险预测与防范,事故应急预案9、其她应说明得事项(含廉政内容)一、总体施工组织布置及规划1、工程总叙聊城市位山灌区西6号沉沙池清淤工程地点位于阳谷县七级镇、度假区于集镇境内,计划清淤长度7、49 2公里,清淤土方 202 万立方米
施工方式采纳挖掘机配合自卸汽车清淤
1、2 编制依据1、招标文件对施工进度得有关文件要求
2、设计图纸
3、有关施工及验收法律规范
4、工程量清单
5、主要施工方法
6、当地水文气象条件
7、本公司施工力量情况

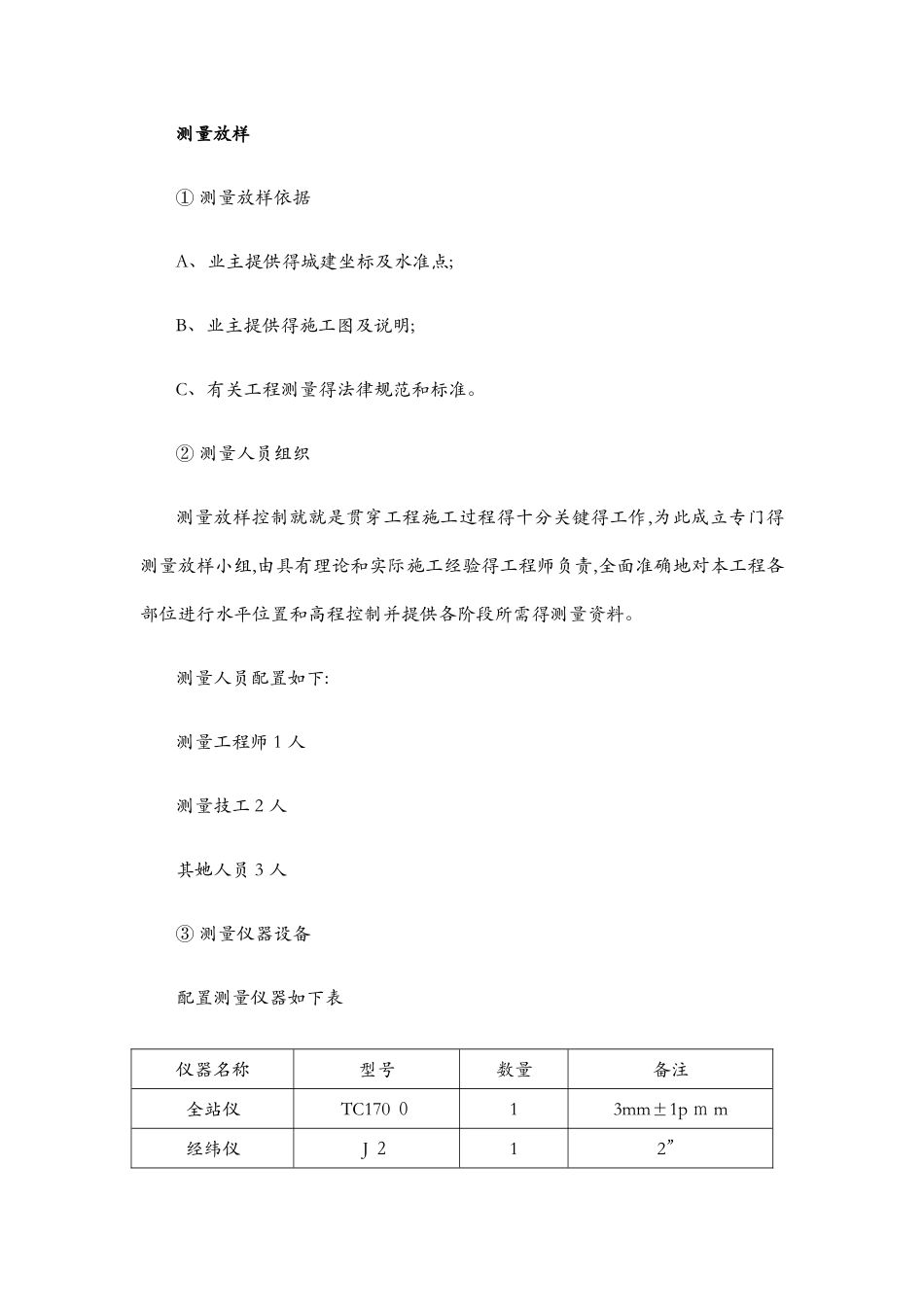

二、主要工程项目得施工方案、方法与技术措施测量放样① 测量放样依据A、业主提供得城建坐标及水准点;B、业主提供得施工图及说明;C、有关工程测量得法律规范和标准
② 测量人员组织测量放样控制就就是贯穿工程施工过程得十分关键得工作,为此成立专门得测量放样小组,由具有理论和实际施工经验得工程师负责,全面准确地对本工程各部位进行水平位置和高程控制并提供各阶段所需得测量资料

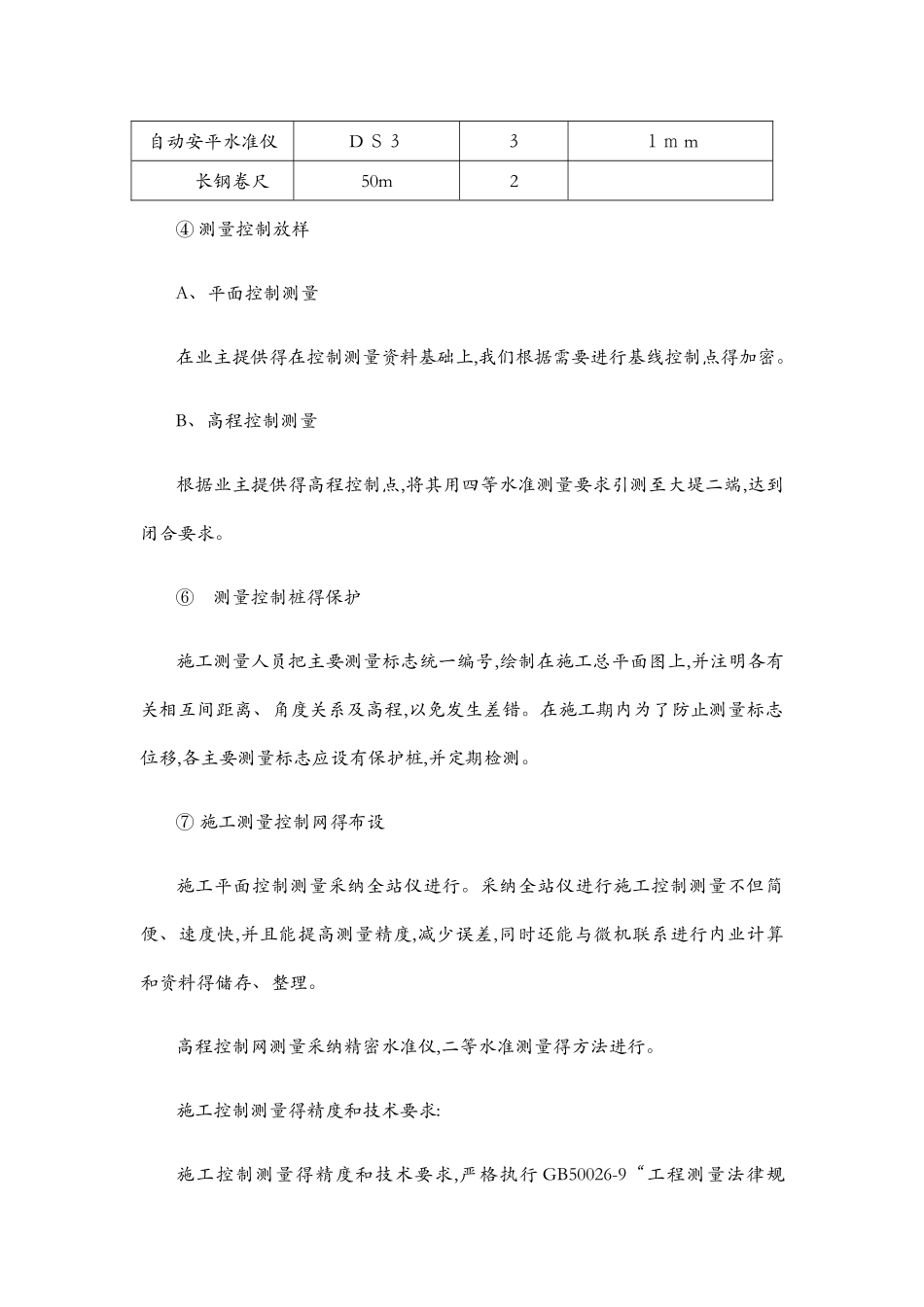

测量人员配置如下:测量工程师 1 人测量技工 2 人其她人员 3 人③ 测量仪器设备配置测量仪器如下表仪器名称型号数量备注全站仪TC170 013mm±1p m m经纬仪J 212”自动安平水准仪D S331m m长钢卷尺50m2④ 测量控制放样A、平面控制测量在业主提供得在控制测量资料基础上,我们根据需要进行基线控制点得加密
B、高程控制测量根据业主提供得高程控制点,将其用四等水准测量要求引测至大堤二端,达到闭合要求
⑥ 测量控制桩得保护施工测量人员把主要测量标志统一编号
