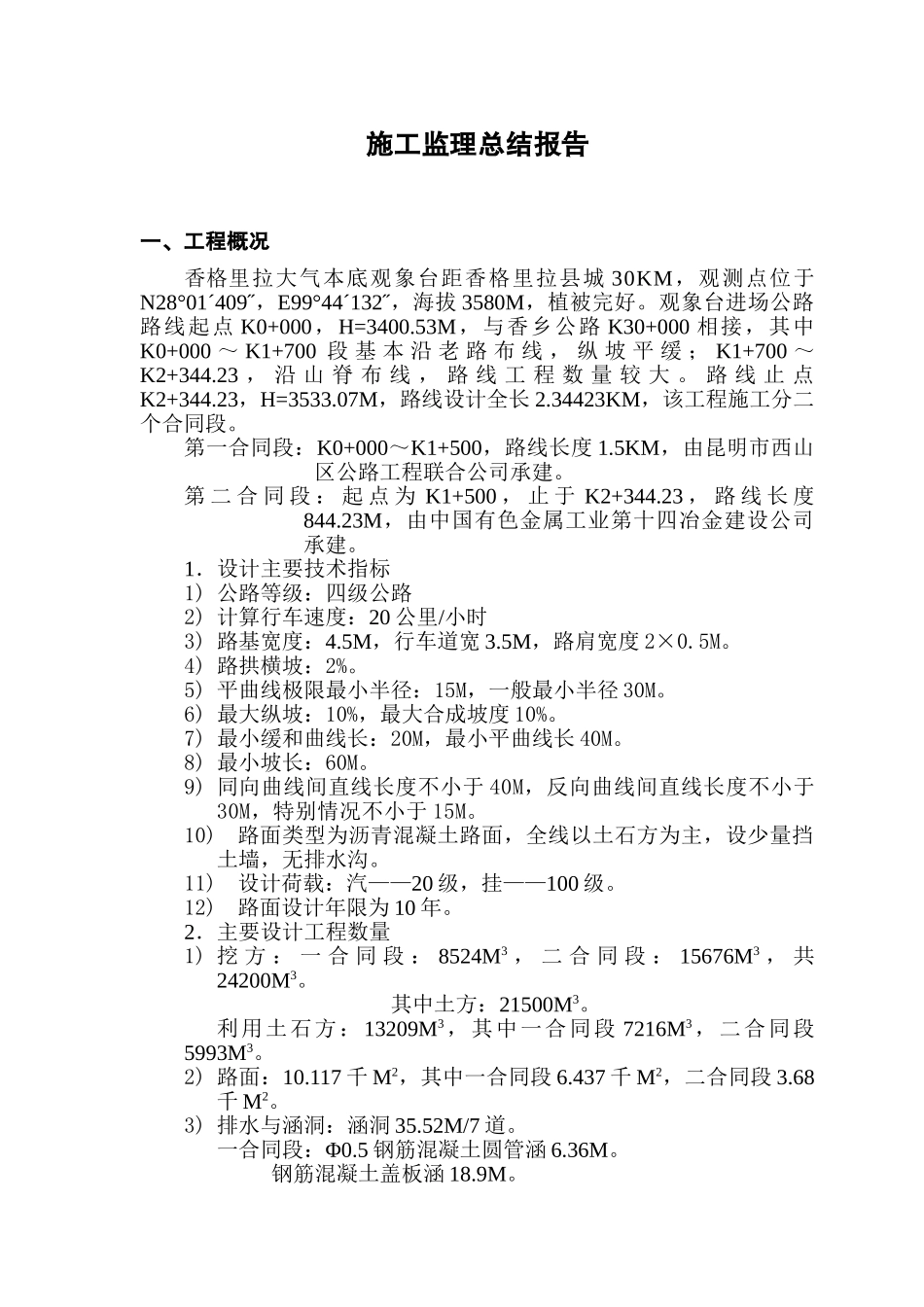

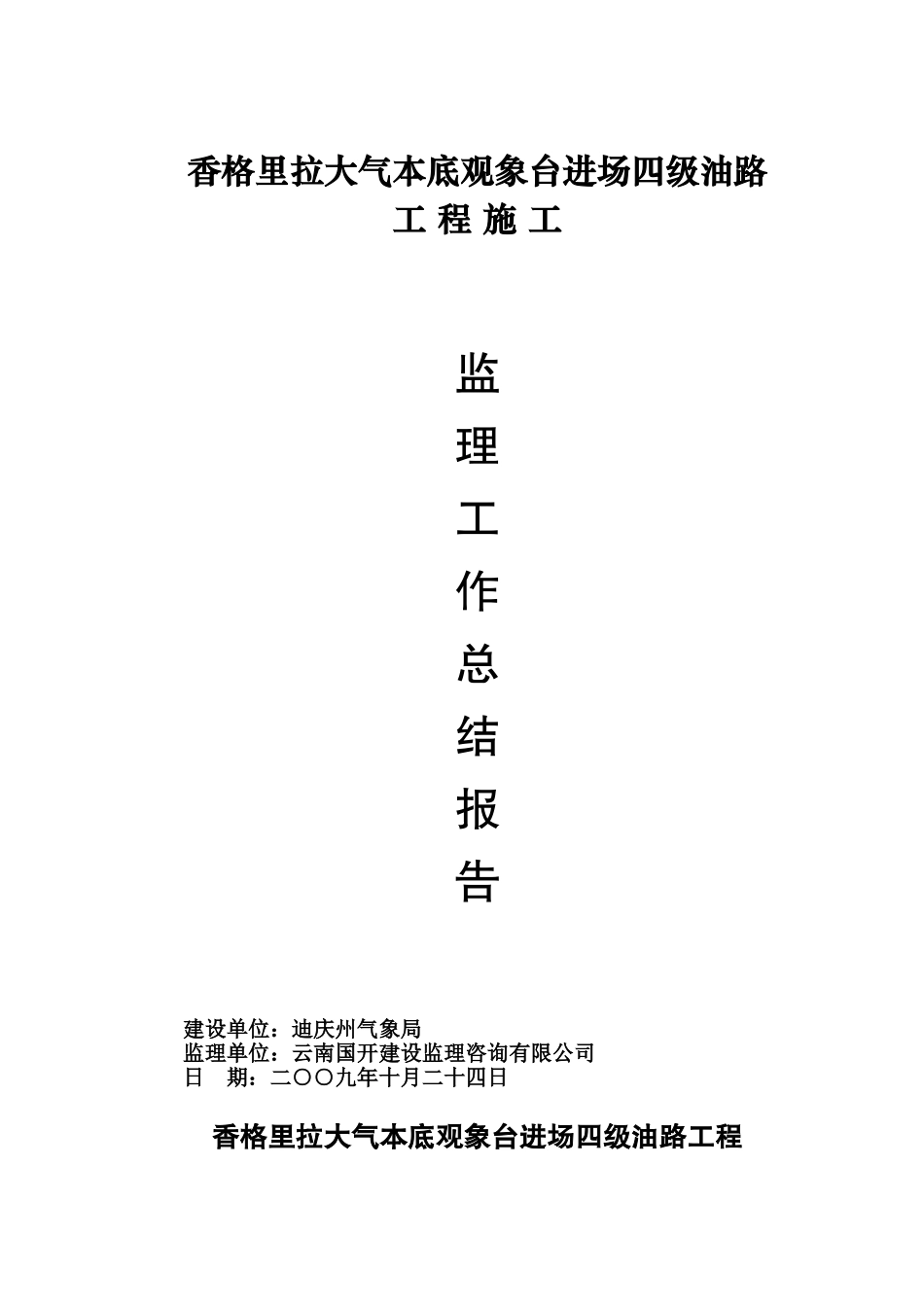

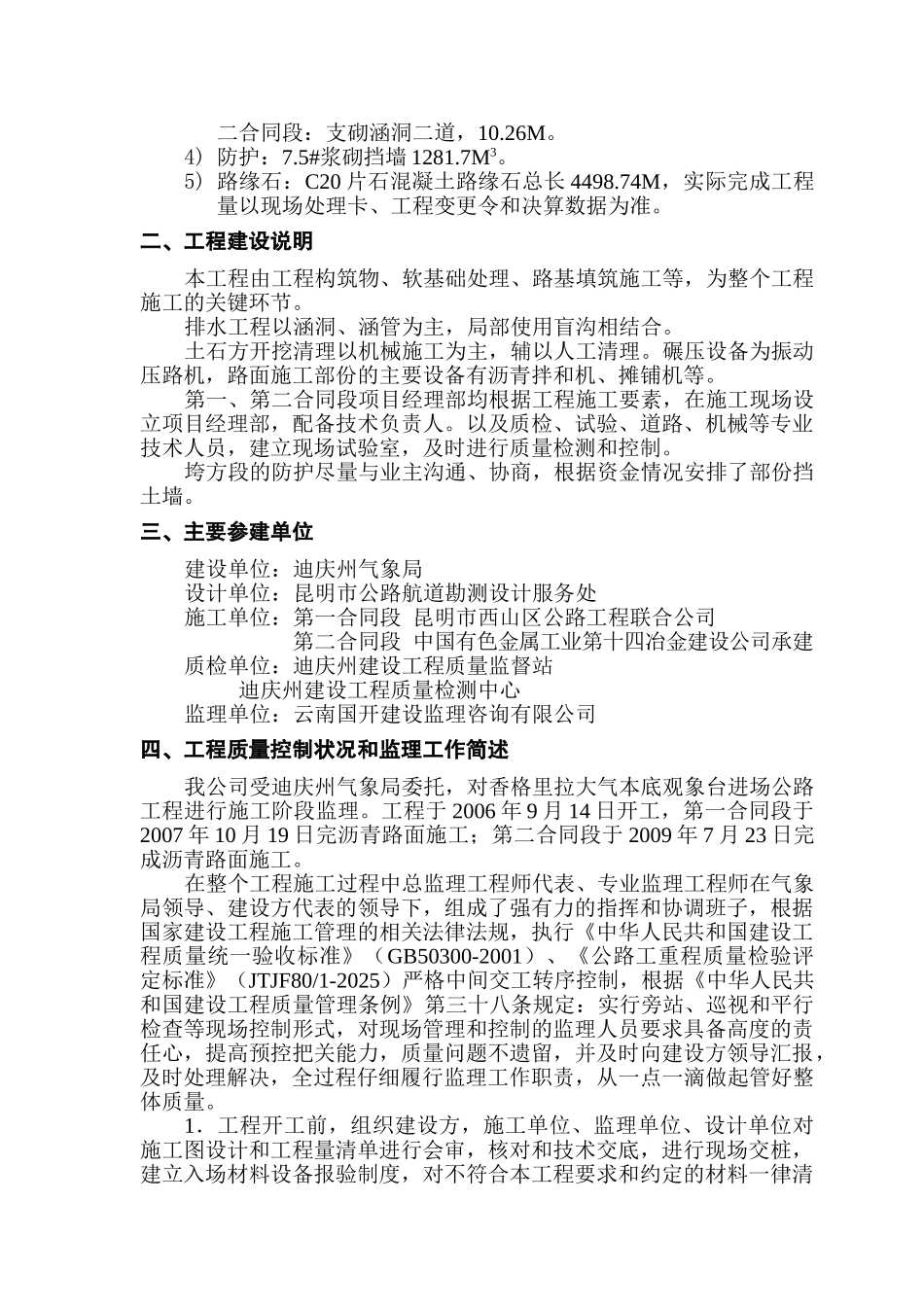

香格里拉大气本底观象台进场四级油路工 程 施 工监理工作总结报告建设单位:迪庆州气象局监理单位:云南国开建设监理咨询有限公司日 期:二○○九年十月二十四日香格里拉大气本底观象台进场四级油路工程施工监理总结报告一、工程概况香格里拉大气本底观象台距香格里拉县城 30KM,观测点位于N28°01´409˝,E99°44´132˝,海拔 3580M,植被完好。观象台进场公路路线起点 K0+000,H=3400.53M,与香乡公路 K30+000 相接,其中K0+000 ~ K1+700 段 基 本 沿 老 路 布 线 , 纵 坡 平 缓 ; K1+700 ~K2+344.23 , 沿 山 脊 布 线 , 路 线 工 程 数 量 较 大 。 路 线 止 点K2+344.23,H=3533.07M,路线设计全长 2.34423KM,该工程施工分二个合同段。第一合同段:K0+000~K1+500,路线长度 1.5KM,由昆明市西山区公路工程联合公司承建。第 二 合 同 段 : 起 点 为 K1+500 , 止 于 K2+344.23 , 路 线 长 度844.23M,由中国有色金属工业第十四冶金建设公司承建。1.设计主要技术指标1) 公路等级:四级公路2) 计算行车速度:20 公里/小时3) 路基宽度:4.5M,行车道宽 3.5M,路肩宽度 2×0.5M。4) 路拱横坡:2%。5) 平曲线极限最小半径:15M,一般最小半径 30M。6) 最大纵坡:10%,最大合成坡度 10%。7) 最小缓和曲线长:20M,最小平曲线长 40M。8) 最小坡长:60M。9) 同向曲线间直线长度不小于 40M,反向曲线间直线长度不小于30M,特别情况不小于 15M。10)路面类型为沥青混凝土路面,全线以土石方为主,设少量挡土墙,无排水沟。11)设计荷载:汽——20 级,挂——100 级。12)路面设计年限为 10 年。2.主要设计工程数量1) 挖 方 : 一 合 同 段 : 8524M3 , 二 合 同 段 : 15676M3 , 共24200M3。 其中土方:21500M3。利用土石方:13209M3,其中一合同段 7216M3,二合同段5993M3。2) 路面:10.117 千 M2,其中一合同段 6.437 千 M2,二合同段 3.68千 M2。3) 排水与涵洞:涵洞 35.52M/7 道。一合同段:Φ0.5 钢筋混凝土圆管涵 6.36M。 钢筋混凝土盖板涵 18.9M。二合同段:支砌涵洞二道,10.26M。4) 防护:7.5#浆砌挡墙 1281.7M3。5) 路缘石:C20 片石混凝土路缘石总长 4498.74M,实际完成工程量以现场处理卡、工程变更令和决算数据为准。二、工程建设说明本工程由工程构筑物、软基础处理、路基填筑施工等,为整...
