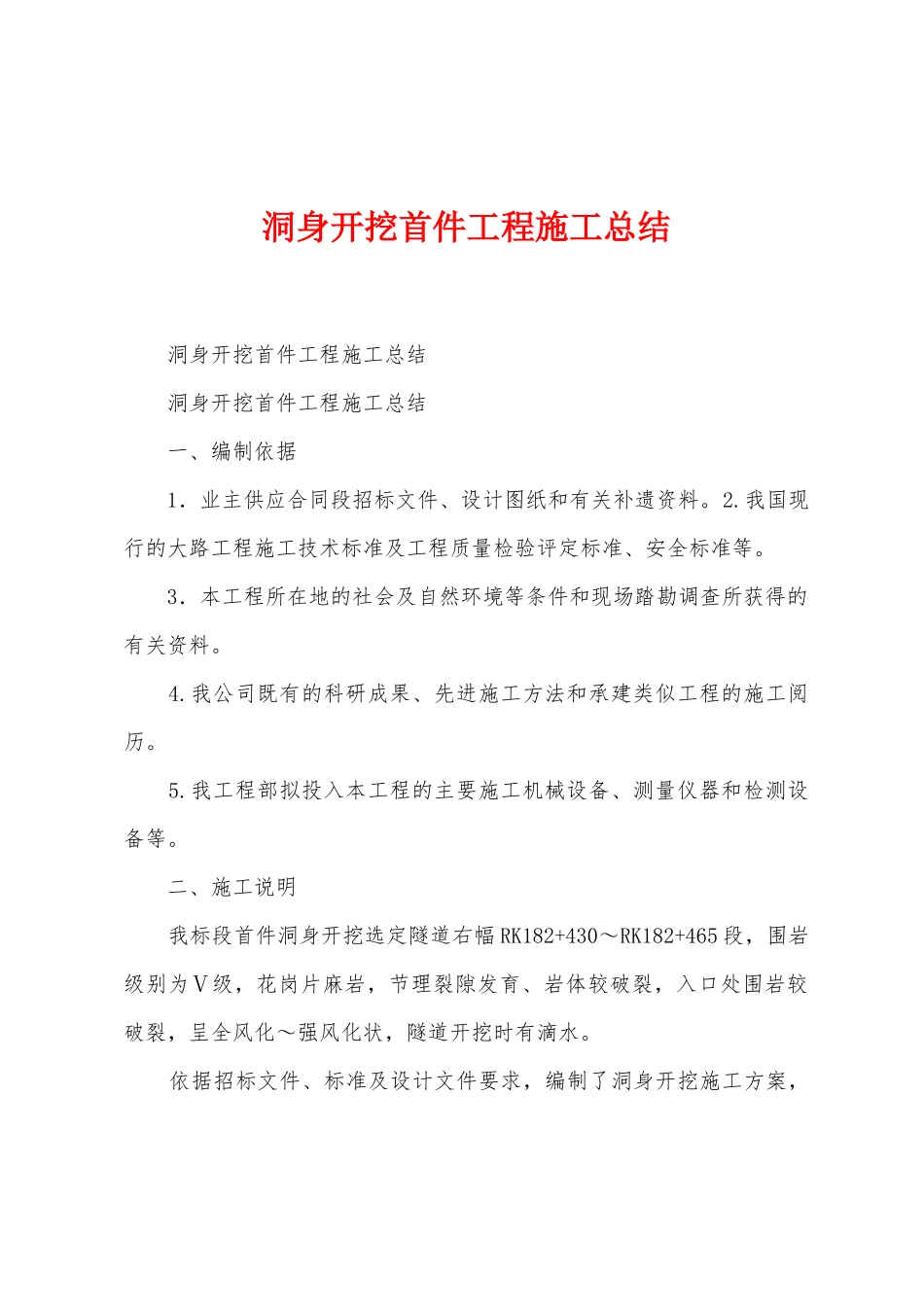

洞身开挖首件工程施工总结 洞身开挖首件工程施工总结 洞身开挖首件工程施工总结 一、编制依据 1.业主供应合同段招标文件、设计图纸和有关补遗资料
我国现行的大路工程施工技术标准及工程质量检验评定标准、安全标准等
3.本工程所在地的社会及自然环境等条件和现场踏勘调查所获得的有关资料
我公司既有的科研成果、先进施工方法和承建类似工程的施工阅历
我工程部拟投入本工程的主要施工机械设备、测量仪器和检测设备等
二、施工说明 我标段首件洞身开挖选定隧道右幅 RK182+430~RK182+465 段,围岩级别为Ⅴ级,花岗片麻岩,节理裂隙发育、岩体较破裂,入口处围岩较破裂,呈全风化~强风化状,隧道开挖时有滴水

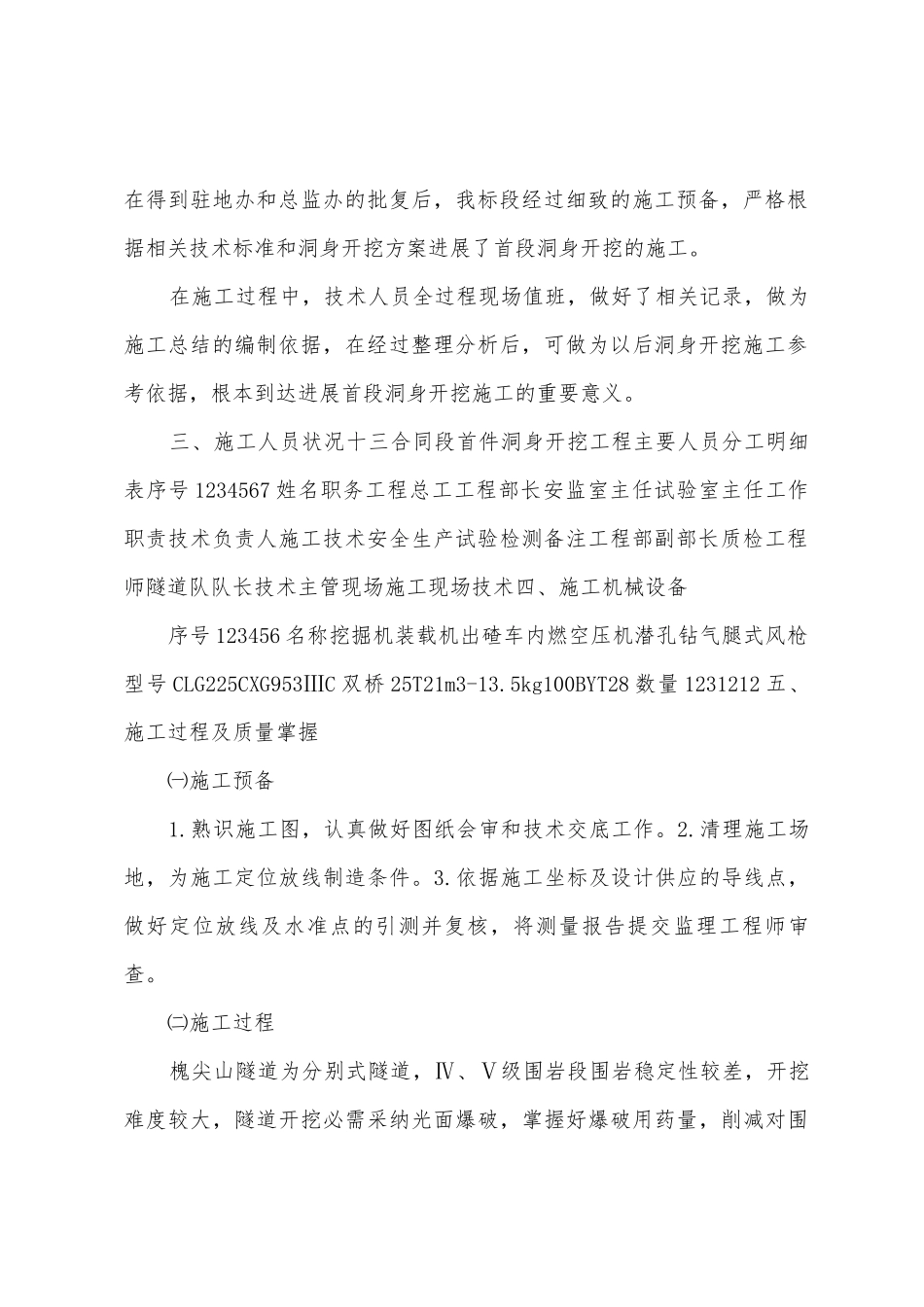

依据招标文件、标准及设计文件要求,编制了洞身开挖施工方案,在得到驻地办和总监办的批复后,我标段经过细致的施工预备,严格根据相关技术标准和洞身开挖方案进展了首段洞身开挖的施工
在施工过程中,技术人员全过程现场值班,做好了相关记录,做为施工总结的编制依据,在经过整理分析后,可做为以后洞身开挖施工参考依据,根本到达进展首段洞身开挖施工的重要意义
三、施工人员状况十三合同段首件洞身开挖工程主要人员分工明细表序号 1234567 姓名职务工程总工工程部长安监室主任试验室主任工作职责技术负责人施工技术安全生产试验检测备注工程部副部长质检工程师隧道队队长技术主管现场施工现场技术四、施工机械设备 序号 123456 名称挖掘机装载机出碴车内燃空压机潜孔钻气腿式风枪型号 CLG225CXG953ⅢC 双桥 25T21m3-13
5kg100BYT28 数量 1231212 五、施工过程及质量掌握 ㈠施工预备 1
熟识施工图,认真做好图纸会审和技术交底工作
清理施工场地,为施工定位放线制造条件

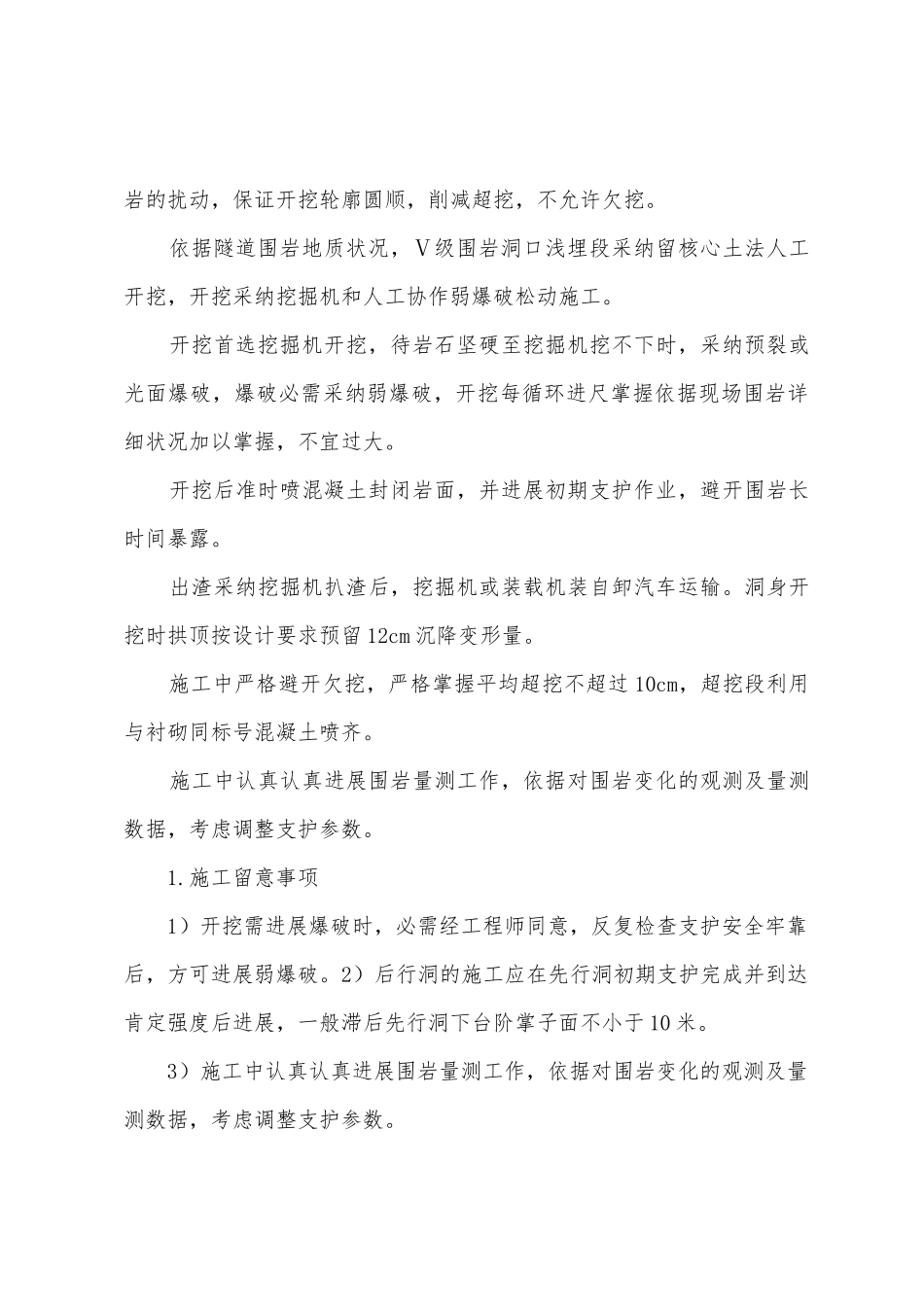

依据施工坐标及设计供应的导线点,做好定位放线及水准点的引测并复核,将测量报告
