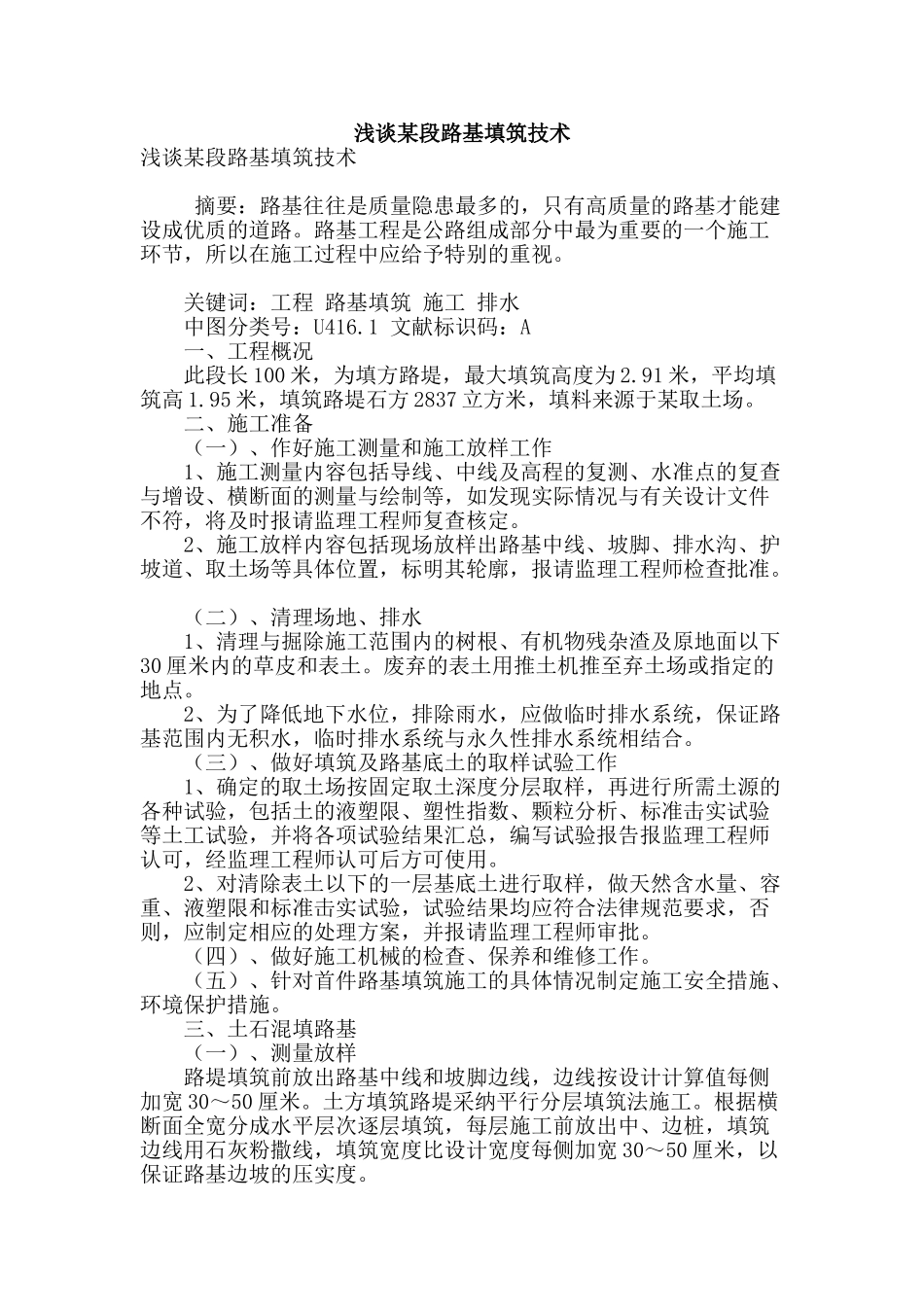

浅谈某段路基填筑技术浅谈某段路基填筑技术 摘要:路基往往是质量隐患最多的,只有高质量的路基才能建设成优质的道路。路基工程是公路组成部分中最为重要的一个施工环节,所以在施工过程中应给予特别的重视。 关键词:工程 路基填筑 施工 排水 中图分类号:U416.1 文献标识码:A 一、工程概况 此段长 100 米,为填方路堤,最大填筑高度为 2.91 米,平均填筑高 1.95 米,填筑路堤石方 2837 立方米,填料来源于某取土场。 二、施工准备 (一)、作好施工测量和施工放样工作 1、施工测量内容包括导线、中线及高程的复测、水准点的复查与增设、横断面的测量与绘制等,如发现实际情况与有关设计文件不符,将及时报请监理工程师复查核定。 2、施工放样内容包括现场放样出路基中线、坡脚、排水沟、护坡道、取土场等具体位置,标明其轮廓,报请监理工程师检查批准。 (二)、清理场地、排水 1、清理与掘除施工范围内的树根、有机物残杂渣及原地面以下30 厘米内的草皮和表土。废弃的表土用推土机推至弃土场或指定的地点。 2、为了降低地下水位,排除雨水,应做临时排水系统,保证路基范围内无积水,临时排水系统与永久性排水系统相结合。 (三)、做好填筑及路基底土的取样试验工作 1、确定的取土场按固定取土深度分层取样,再进行所需土源的各种试验,包括土的液塑限、塑性指数、颗粒分析、标准击实试验等土工试验,并将各项试验结果汇总,编写试验报告报监理工程师认可,经监理工程师认可后方可使用。 2、对清除表土以下的一层基底土进行取样,做天然含水量、容重、液塑限和标准击实试验,试验结果均应符合法律规范要求,否则,应制定相应的处理方案,并报请监理工程师审批。 (四)、做好施工机械的检查、保养和维修工作。 (五)、针对首件路基填筑施工的具体情况制定施工安全措施、环境保护措施。 三、土石混填路基 (一)、测量放样 路堤填筑前放出路基中线和坡脚边线,边线按设计计算值每侧加宽 30~50 厘米。土方填筑路堤采纳平行分层填筑法施工。根据横断面全宽分成水平层次逐层填筑,每层施工前放出中、边桩,填筑边线用石灰粉撒线,填筑宽度比设计宽度每侧加宽 30~50 厘米,以保证路基边坡的压实度。 1、首先对低洼地段先挖纵、横向排水沟,降低地下水位,清淤晾晒,直至达到填前碾压要求为止。 2、填筑时先放边线,立出施工标尺,按各种填料松铺厚度要求计算出卸料面积,用石灰线划出方格。 (二)、...
