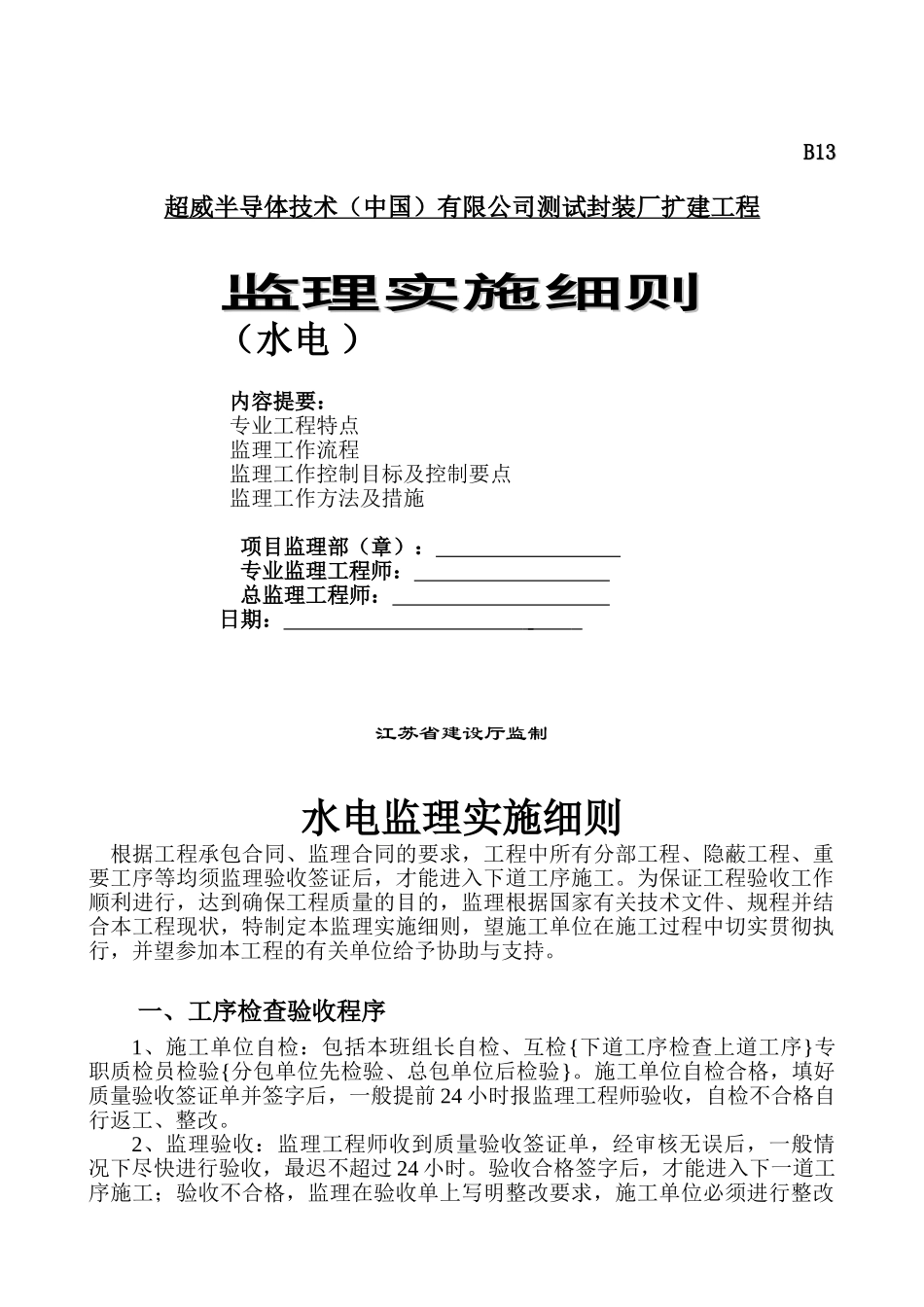

B13B13超威半导体技术(中国)有限公司测试封装厂扩建工程监理实施细则监理实施细则 (水电 ) 内容提要: 专业工程特点 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理部(章): 专业监理工程师: 总监理工程师: 日期: 江苏省建设厅监制水电监理实施细则 根据工程承包合同、监理合同的要求,工程中所有分部工程、隐蔽工程、重要工序等均须监理验收签证后,才能进入下道工序施工。为保证工程验收工作顺利进行,达到确保工程质量的目的,监理根据国家有关技术文件、规程并结合本工程现状,特制定本监理实施细则,望施工单位在施工过程中切实贯彻执行,并望参加本工程的有关单位给予协助与支持。一、工序检查验收程序1、施工单位自检:包括本班组长自检、互检{下道工序检查上道工序}专职质检员检验{分包单位先检验、总包单位后检验}。施工单位自检合格,填好质量验收签证单并签字后,一般提前 24 小时报监理工程师验收,自检不合格自行返工、整改。2、监理验收:监理工程师收到质量验收签证单,经审核无误后,一般情况下尽快进行验收,最迟不超过 24 小时。验收合格签字后,才能进入下一道工序施工;验收不合格,监理在验收单上写明整改要求,施工单位必须进行整改或返工。完工后再进行以上自检合格后,监理工程师一般在 24 小时后再进行复验,影响工期由施工单位自负。如复验仍未通过,施工单位应对责任人进行教育直至处罚。施工单位没有自检或无自检记录,监理工程师可拒绝验收。3、对监理工程师在施工过程中发现而提出的质量问题,施工单位应有及时纠正,如不及时纠正,在验收时发现必须返工,影响工期由施工单位自负。4、为加强工程验收的计划施工单位应根据每周施工进度计划排出对应的工程验收周计划。凡列入计划,监理将优先保证。如遇特别情况,需要监理在正常工作时间以外或节假日时间内进行验收,必须提前一天(最短半天)通知现场总监理工程师或监理项目负责人。5、分部和分项工程(应分期、分层进行)完成后,施工单位立即进行分项和分部工程质量验收评定,并填表、评定等级及签名后提交监理评定等级及签名。二、料抽样及检验程序1、材料和产品进场时,必须同时向监理提交正式的出厂质量证明 和试验检查报告单并进行核查。进口材料必须提供商检报告,并将复印件报监理存档。2、材料和产品进场后及材料加工过程中抽样,必须由建设、施工、监理三方(或施工、监理两方)共同分批、分规格进行...
