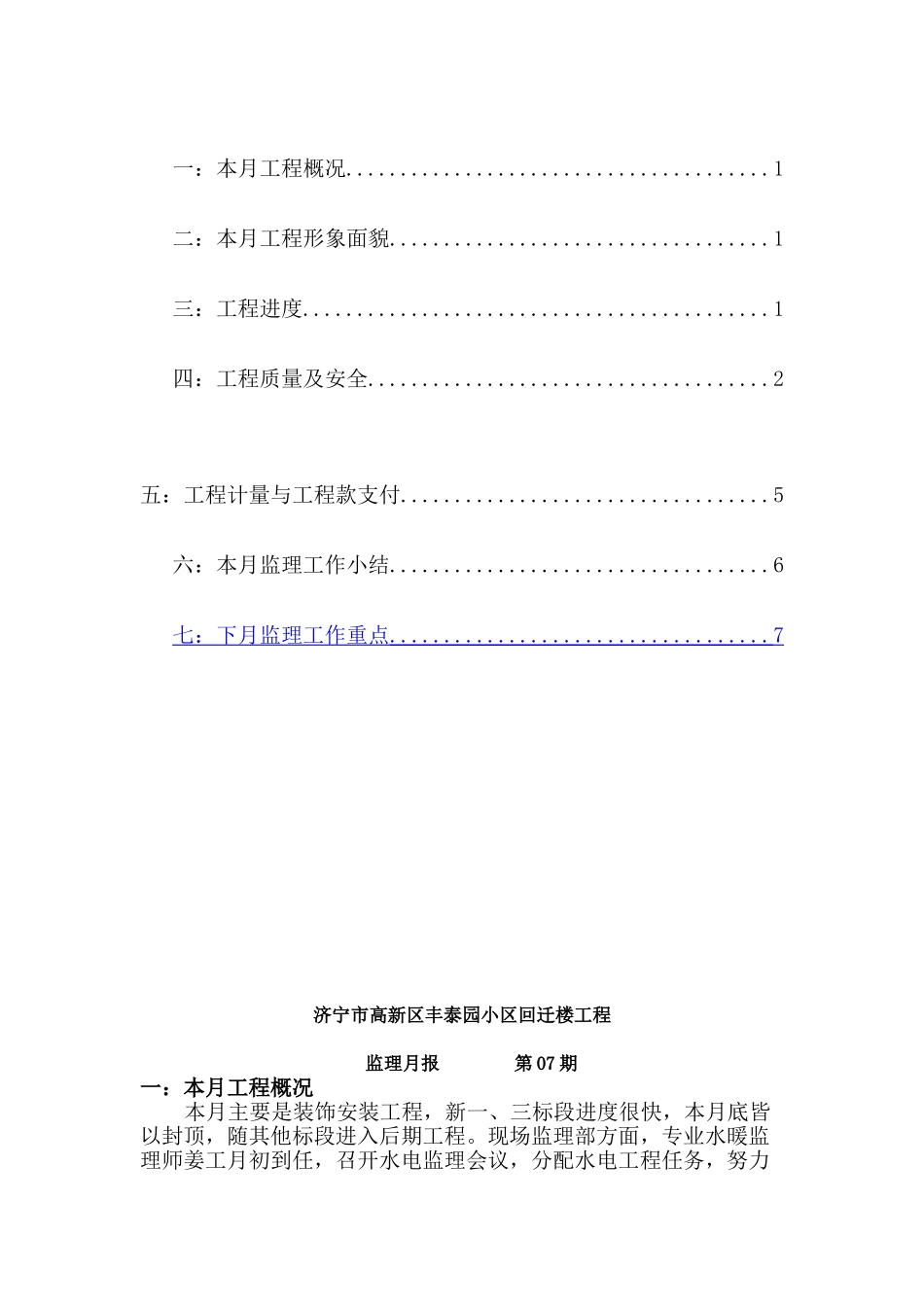

济宁市高新区丰泰园小区回迁楼工程监理月报第 07 期总监理工程师:_____编制人:_____ 2025 年 10 月 31 日济宁市建设监理公司目 录一:本月工程概况
1二:本月工程形象面貌
1三:工程进度
1四:工程质量及安全
2 五:工程计量与工程款支付
5六:本月监理工作小结
6七:下月监理工作重点
7 济宁市高新区丰泰园小区回迁楼工程 监理月报 第 07 期一:本月工程概况本月主要是装饰安装工程,新一、三标段进度很快,本月底皆以封顶,随其他标段进入后期工程

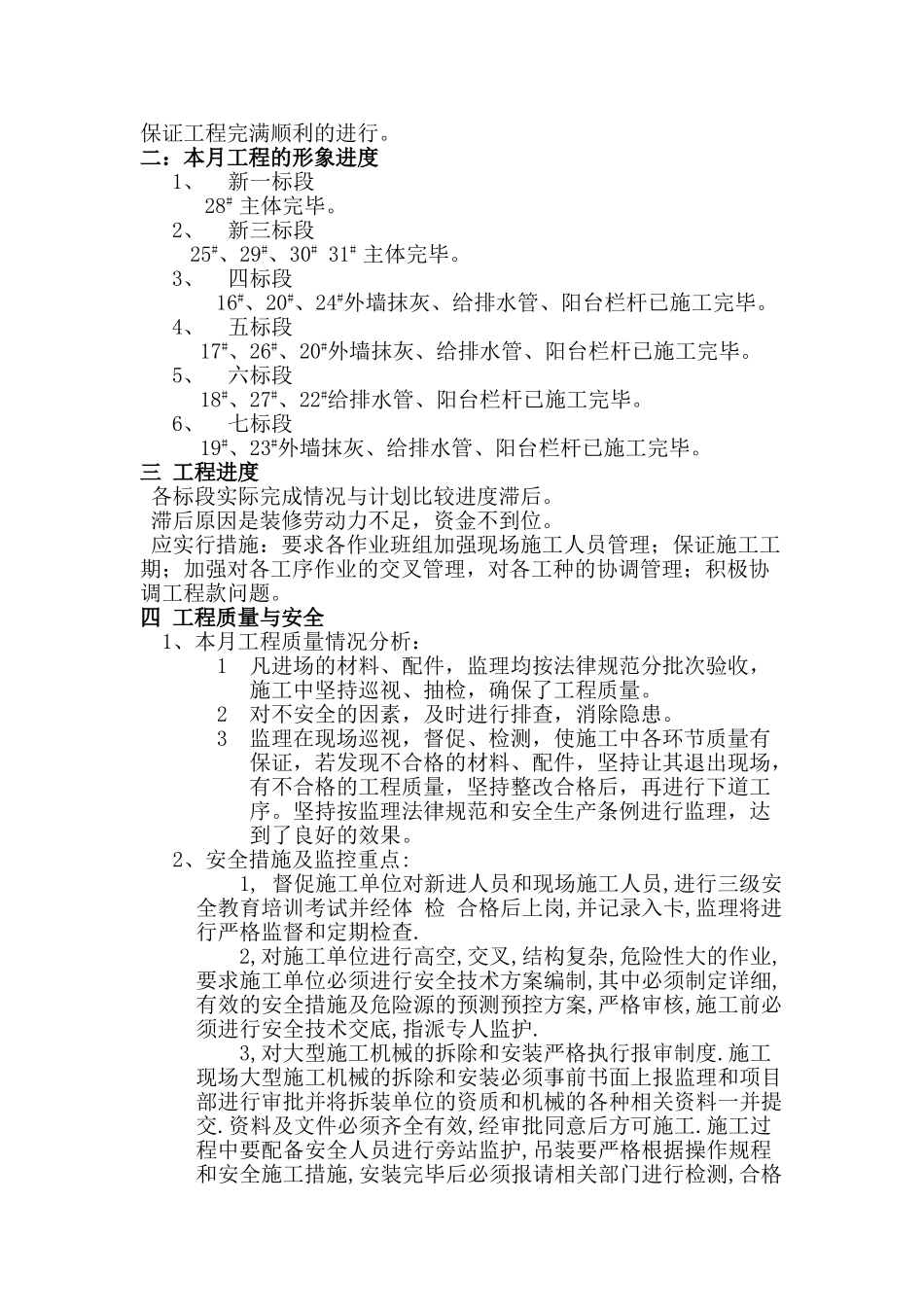

现场监理部方面,专业水暖监理师姜工月初到任,召开水电监理会议,分配水电工程任务,努力保证工程完满顺利的进行
二:本月工程的形象进度1、新一标段28# 主体完毕
2、新三标段25#、29#、30# 31# 主体完毕
3、四标段16#、20#、24#外墙抹灰、给排水管、阳台栏杆已施工完毕
4、五标段17#、26#、20#外墙抹灰、给排水管、阳台栏杆已施工完毕
5、六标段18#、27#、22#给排水管、阳台栏杆已施工完毕
6、七标段19#、23#外墙抹灰、给排水管、阳台栏杆已施工完毕
三 工程进度 各标段实际完成情况与计划比较进度滞后
滞后原因是装修劳动力不足,资金不到位
应实行措施:要求各作业班组加强现场施工人员
