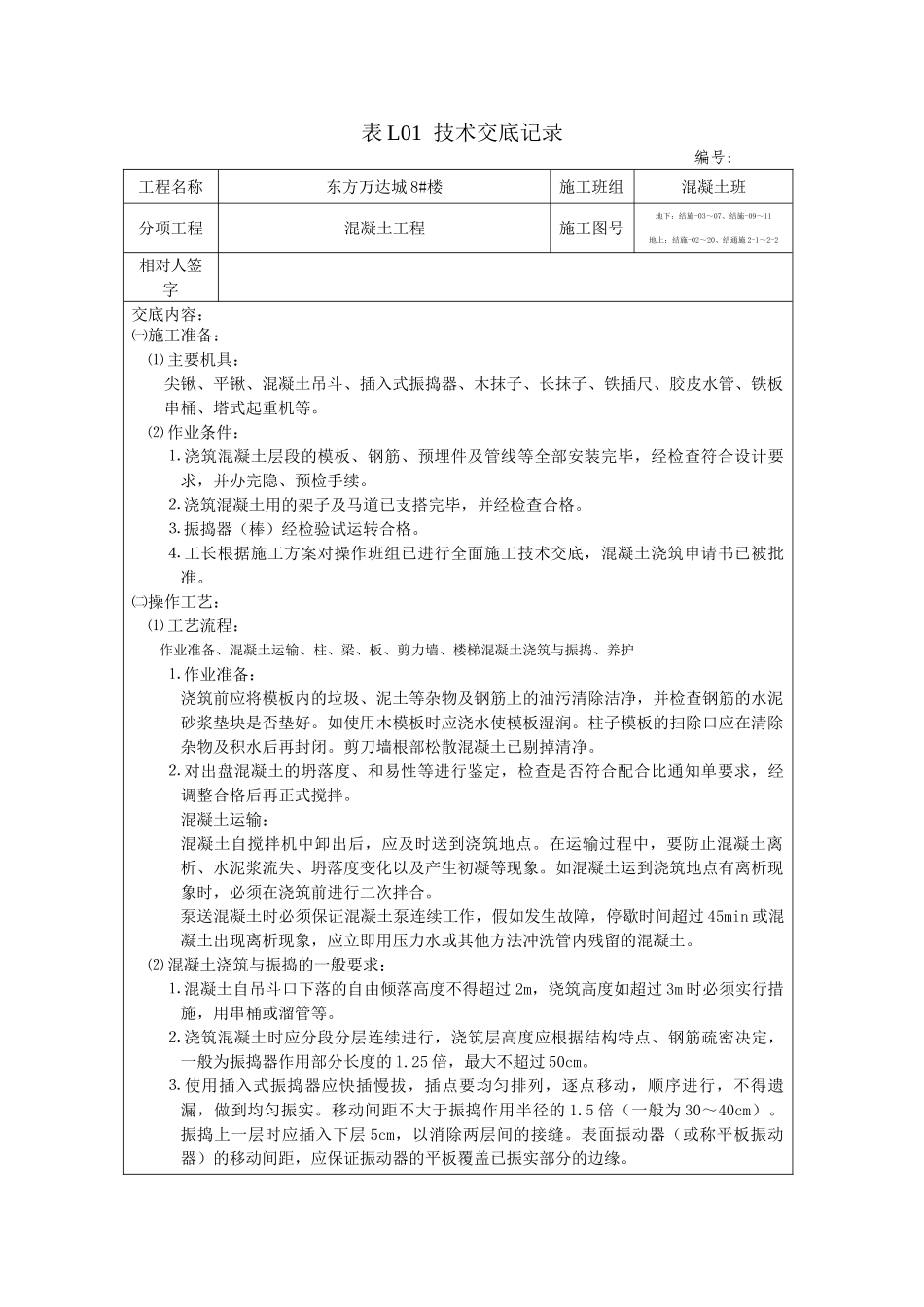

表 L01 技术交底记录编号:工程名称东方万达城 8#楼施工班组混凝土班分项工程混凝土工程施工图号地下:结施-03~07、结施-09~11地上:结施-02~20、结通施 2-1~2-2相对人签字交底内容:㈠施工准备:⑴ 主要机具:尖锹、平锹、混凝土吊斗、插入式振捣器、木抹子、长抹子、铁插尺、胶皮水管、铁板串桶、塔式起重机等
⑵ 作业条件:⒈ 浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续
⒉ 浇筑混凝土用的架子及马道已支搭完毕,并经检查合格
⒊ 振捣器(棒)经检验试运转合格
⒋ 工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准
㈡操作工艺:⑴ 工艺流程:作业准备、混凝土运输、柱、梁、板、剪力墙、楼梯混凝土浇筑与振捣、养护⒈ 作业准备:浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除洁净,并检查钢筋的水泥砂浆垫块是否垫好
如使用木模板时应浇水使模板湿润
柱子模板的扫除口应在清除杂物及积水后再封闭
剪刀墙根部松散混凝土已剔掉清净
⒉ 对出盘混凝土的坍落度、和易性等进行鉴定,检查是否符合配合比通知单要求,经调整合格后再正式搅拌
混凝土运输:混凝土自搅拌机中卸出后,应及时送到浇筑地点
在运输过程中,要防止混凝土离析、水泥浆流失、坍落度变化以及产生初凝等现象
如混凝土运到浇筑地点有离析现象时,必须在浇筑前进行二次拌合
泵送混凝土时必须保证混凝土泵连续工作,假如发生故障,停歇时间超过 45min 或混凝土出现离析现象,应立即用压力水或其他方法冲洗管内残留的混凝土
⑵ 混凝土浇筑与振捣的一般要求:⒈ 混凝土自吊斗口下落的自由倾落高度不得超过 2m,浇筑高度如超过 3m 时必须实行措施,用串桶或溜管等
⒉ 浇筑混凝土时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,一般为振捣器作用部分长度的 l
