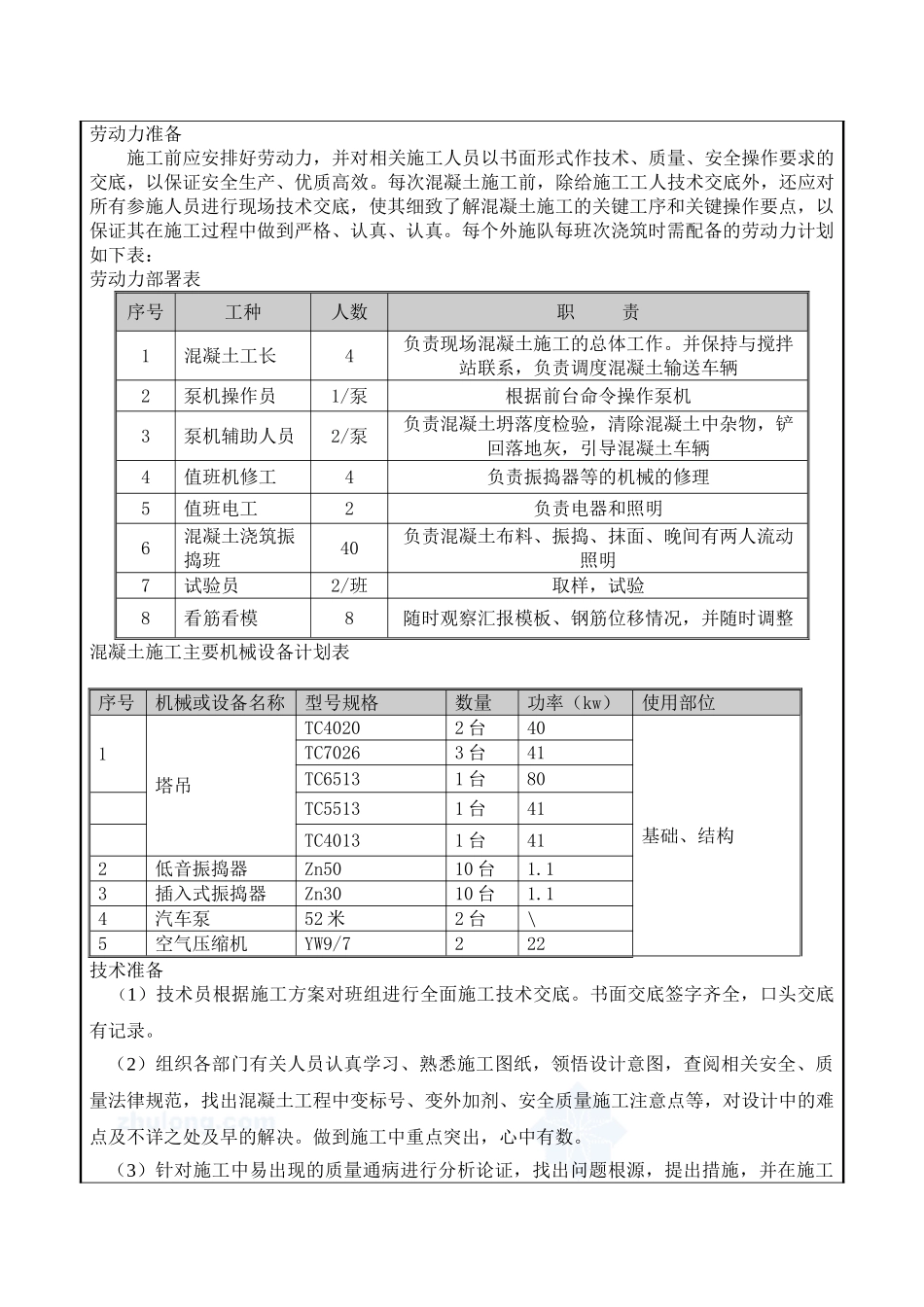

技术交底记录表 C2-1编 号00-00-C2-010工程名称2#车间等 7 项(北京均大制药有限公司生产基地建设项目)交 底 日 期2025.3.25施工单位天元建设集团有限公司分项工程名称混凝土方案技术交底交底提要工程概况、施工部署、施工方法、质量标准、安全文明和环保交底内容: 1 工程概况:建设单位九州通医药集团建筑总面积68384.39㎡监理单位华远建设监理有限公司各单体层数中药饮片车间地下一层,地上四层、办公检验楼 6 层、2#车间,地下一层地上四层、动力车间 2 层、液体及废品库一层、研发楼 A9 层设计单位北京中外建建筑设计有限公司各单体层高中药饮片车间 22.80/-3.6m办公检验楼 23.4m2#车间 25m动力车间 2 层 15m液体及废品库 6.5m研发楼 A34.4m勘察单位北京市勘察设计讨论院有限公司各单体结构形式框架结构合同开工日期2025.3.16合同质量目标保证合格,争取创优合同竣工日期2025.3.16合同安全目标无伤亡事故发生,争创安全文明施工场地合同承包范围土 建 、 给 排 水 、 电 器 等(以图纸为准)业主分包内容消防工程混凝土用量13960.86 m3四通一平情况四通一平已完成建设地点特征本工程位于北京市大兴区生物医药基地(北臧村)内,东临祥瑞大街,西临椿林大街,北至庆丰路。拟建场地属永定河冲积扇下部,大部分场地略有起伏,拟建场地内土质疏松,结构性差,不宜作为天然地基,建筑物应采纳沉积层下第四次作为持力层,作为建筑物基础。冬季从十月份到三月份最高24℃,最低-23℃,夏季 6-8 月份为降雨高锋期平均月降水量在 150mm 以上,夏季最高温度达到 42℃,需做好防汛,高温施工准备。2 施工准备劳动力准备施工前应安排好劳动力,并对相关施工人员以书面形式作技术、质量、安全操作要求的交底,以保证安全生产、优质高效。每次混凝土施工前,除给施工工人技术交底外,还应对所有参施人员进行现场技术交底,使其细致了解混凝土施工的关键工序和关键操作要点,以保证其在施工过程中做到严格、认真、认真。每个外施队每班次浇筑时需配备的劳动力计划如下表:劳动力部署表序号工种人数职 责1混凝土工长4负责现场混凝土施工的总体工作。并保持与搅拌站联系,负责调度混凝土输送车辆2泵机操作员1/泵根据前台命令操作泵机3泵机辅助人员2/泵负责混凝土坍落度检验,清除混凝土中杂物,铲回落地灰,引导混凝土车辆4值班机修工4负责振捣器等的机械的修理5值班电工2负责电器和照明6混凝土浇筑振捣班40负责混凝土...
