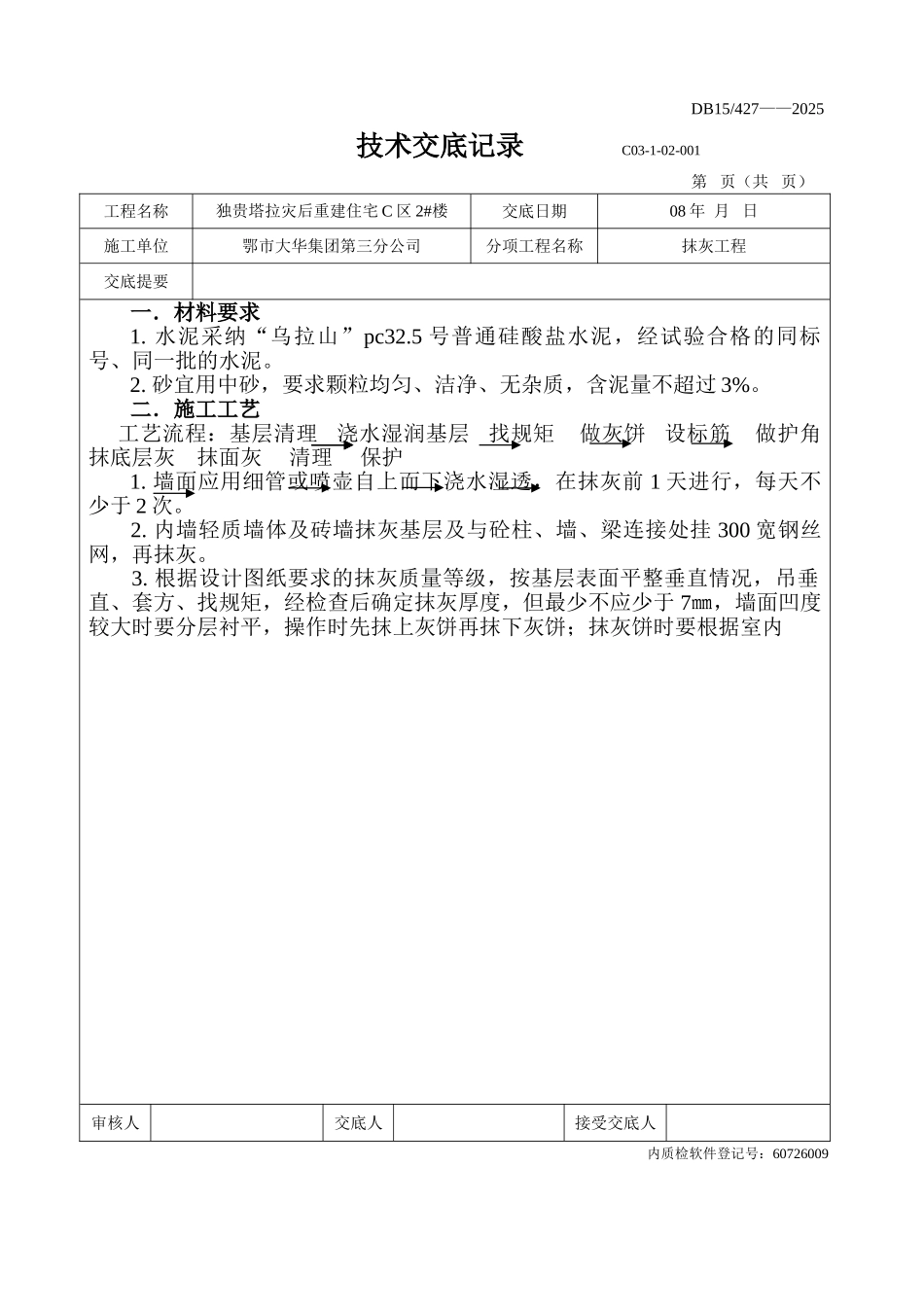

DB15/427——2025 技术交底记录 C03-1-02-001第 页(共 页)工程名称独贵塔拉灾后重建住宅 C 区 2#楼交底日期08 年 月 日施工单位鄂市大华集团第三分公司分项工程名称抹灰工程交底提要 一.材料要求1
水泥采纳“乌拉山”pc32
5 号普通硅酸盐水泥,经试验合格的同标号、同一批的水泥
砂宜用中砂,要求颗粒均匀、洁净、无杂质,含泥量不超过 3%
二.施工工艺工艺流程:基层清理 浇水湿润基层 找规矩 做灰饼 设标筋 做护角 抹底层灰 抹面灰 清理 保护1
墙面应用细管或喷壶自上而下浇水湿透,在抹灰前 1 天进行,每天不少于 2 次
内墙轻质墙体及砖墙抹灰基层及与砼柱、墙、梁连接处挂 300 宽钢丝网,再抹灰
根据设计图纸要求的抹灰质量等级,按基层表面平整垂直情况,吊垂直、套方、找规矩,经检查后确定抹灰厚度,但最少不应少于 7㎜,墙面凹度较大时要分层衬平,操作时先抹上灰饼再抹下灰饼;抹灰饼时要根据室内审核人交底人接受交底人内质检软件登记号:60726009DB15/427——2025 技术交底记录 C03-1-02-001第 页(共 页)工程名称独贵塔拉灾后重建住宅 C 区 2#楼交底日期08 年 月 日施工单位鄂市大华集团第三分公司分项工程名称抹灰工程交底提要抹灰要求以确定下灰饼的正确位置,用靠尺板找好垂直与平整
灰饼用 1:3水泥砂浆抹成 5㎝见方形状
室内墙面、梁面、柱面的阳角和门窗洞口的阳角,用 1:2 水泥砂浆做护角,护角通长,梁底部要规方
在底灰抹完后进行全面质量检查,检查底子灰是否平整,阴阳角是否规方洁净,管道后与阴角交接处、墙顶板交接处是否光滑平整
消火栓、配电箱等预留洞穿透墙体时在其背面加设钢丝网抹灰,每边较洞口尺寸大出 150㎜

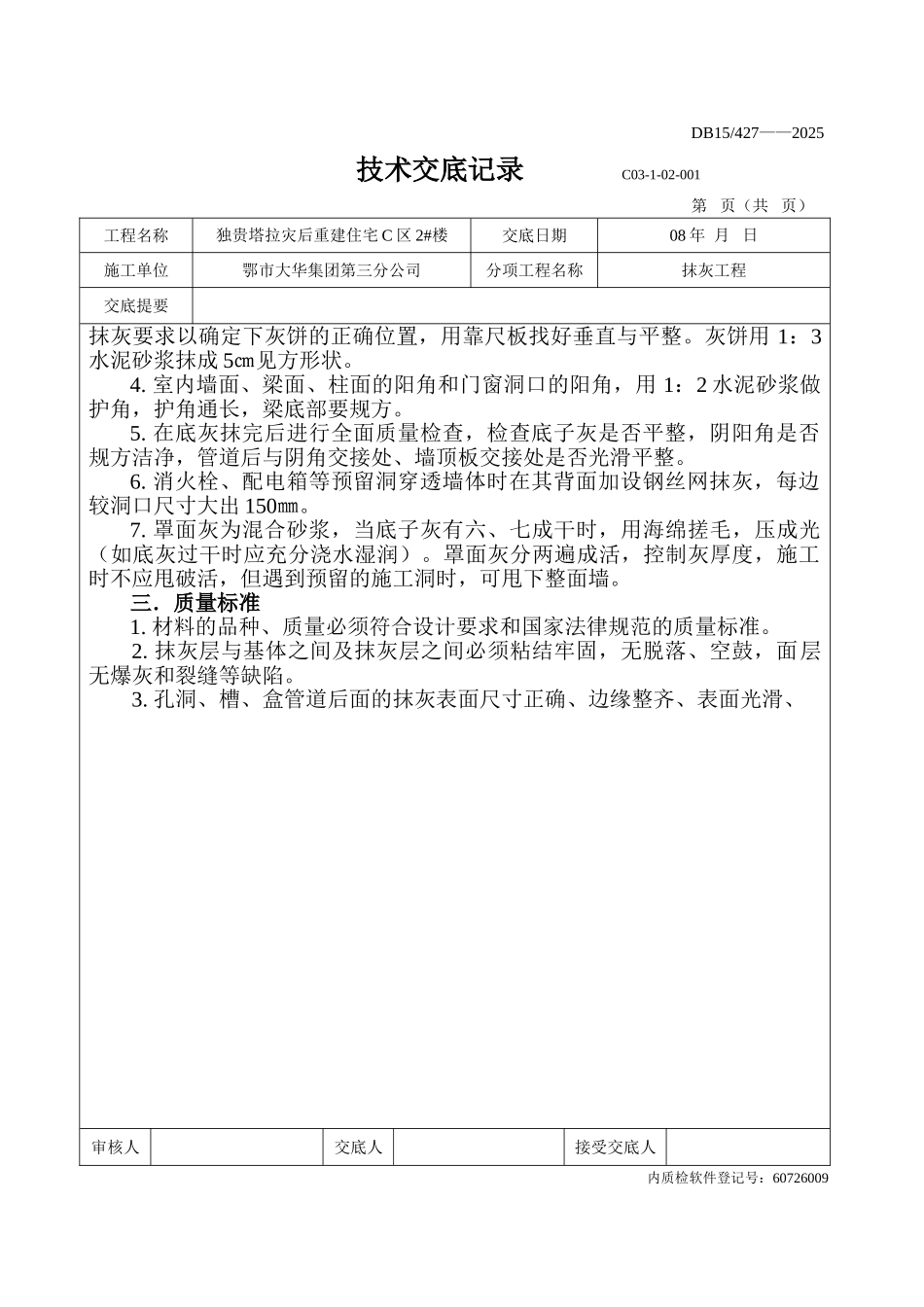

罩面灰为混合砂浆,当底子灰有六、七成干时,用海绵搓毛,压成光
