编号:工程名称精品线材扎制生产线改造工程加交底日期交底部位热炉上部结构框架结构钢筋施工参加人数工程队长交底人技术负责人班组负责人接受人意见:接受人签字:本技术交底适用于加热炉±0
000 以上结构钢筋工程的(钢筋绑扎)施工,旨在指导钢筋人员能严格根据图纸施工,在没有设计变更之前,所有作业人员不准私自更改设计而施工
要做到谁施工,谁负责的原则

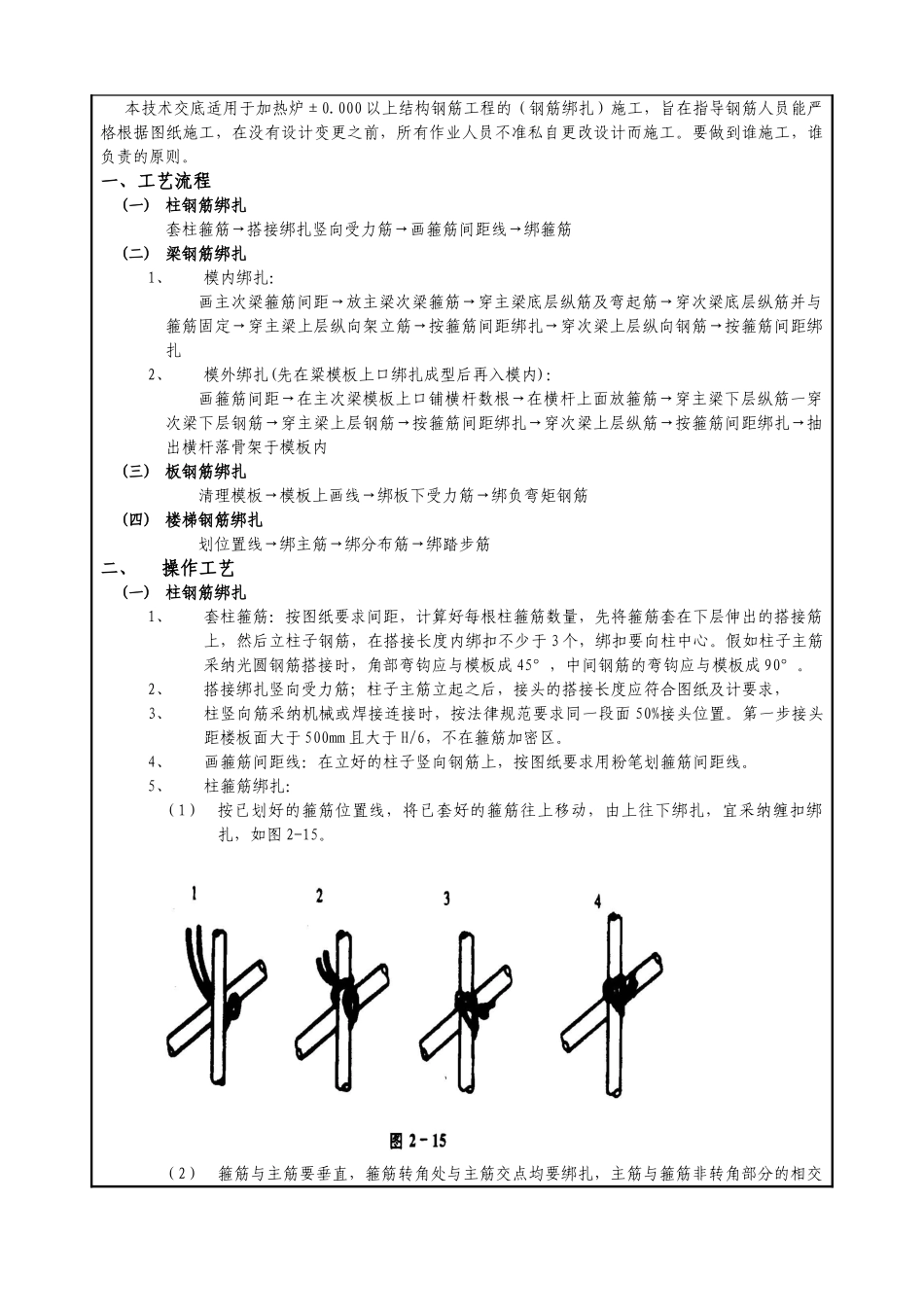

一、工艺流程(一)柱钢筋绑扎套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋(二)梁钢筋绑扎1、模内绑扎:画主次梁箍筋间距→放主梁次梁箍筋→穿主梁底层纵筋及弯起筋→穿次梁底层纵筋并与箍筋固定→穿主梁上层纵向架立筋→按箍筋间距绑扎→穿次梁上层纵向钢筋→按箍筋间距绑扎2、模外绑扎(先在粱模板上口绑扎成型后再入模内):画箍筋间距→在主次梁模板上口铺横杆数根→在横杆上面放箍筋→穿主梁下层纵筋一穿次梁下层钢筋→穿主梁上层钢筋→按箍筋间距绑扎→穿次梁上层纵筋→按箍筋间距绑扎→抽出横杆落骨架于模板内(三)板钢筋绑扎清理模板→模板上画线→绑板下受力筋→绑负弯矩钢筋(四)楼梯钢筋绑扎划位置线→绑主筋→绑分布筋→绑踏步筋二、操作工艺(一)柱钢筋绑扎1、套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内绑扣不少于 3 个,绑扣要向柱中心
假如柱子主筋采纳光圆钢筋搭接时,角部弯钩应与模板成 45°,中间钢筋的弯钩应与模板成 90°
2、搭接绑扎竖向受力筋;柱子主筋立起之后,接头的搭接长度应符合图纸及计要求,3、柱竖向筋采纳机械或焊接连接时,按法律规范要求同一段面 50%接头位置
第一步接头距楼板面大于 500mm 且大于 H/6,不在箍筋加密区
4、画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔划箍筋间距线

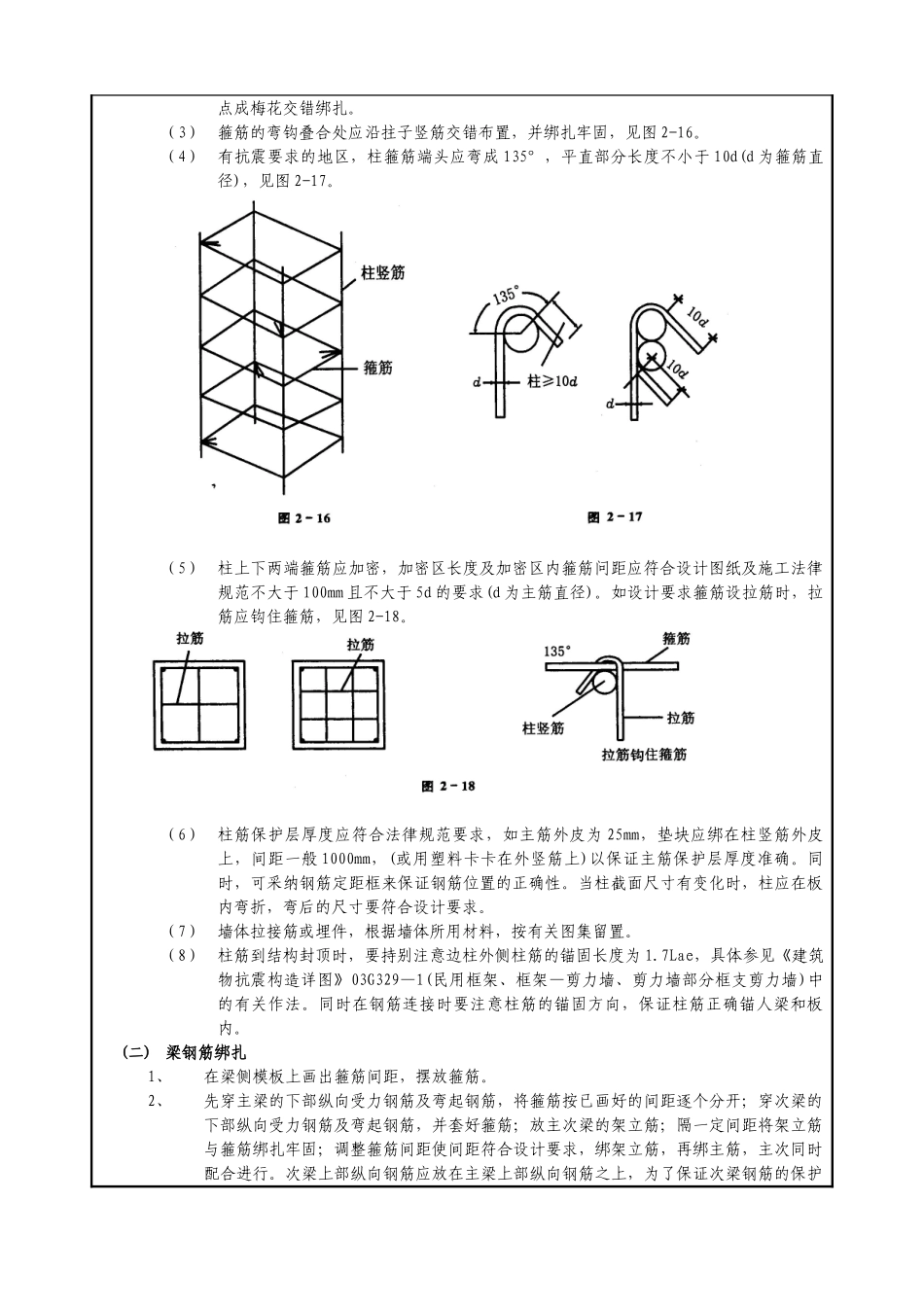

5、柱箍筋绑扎:(1)按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,宜采
