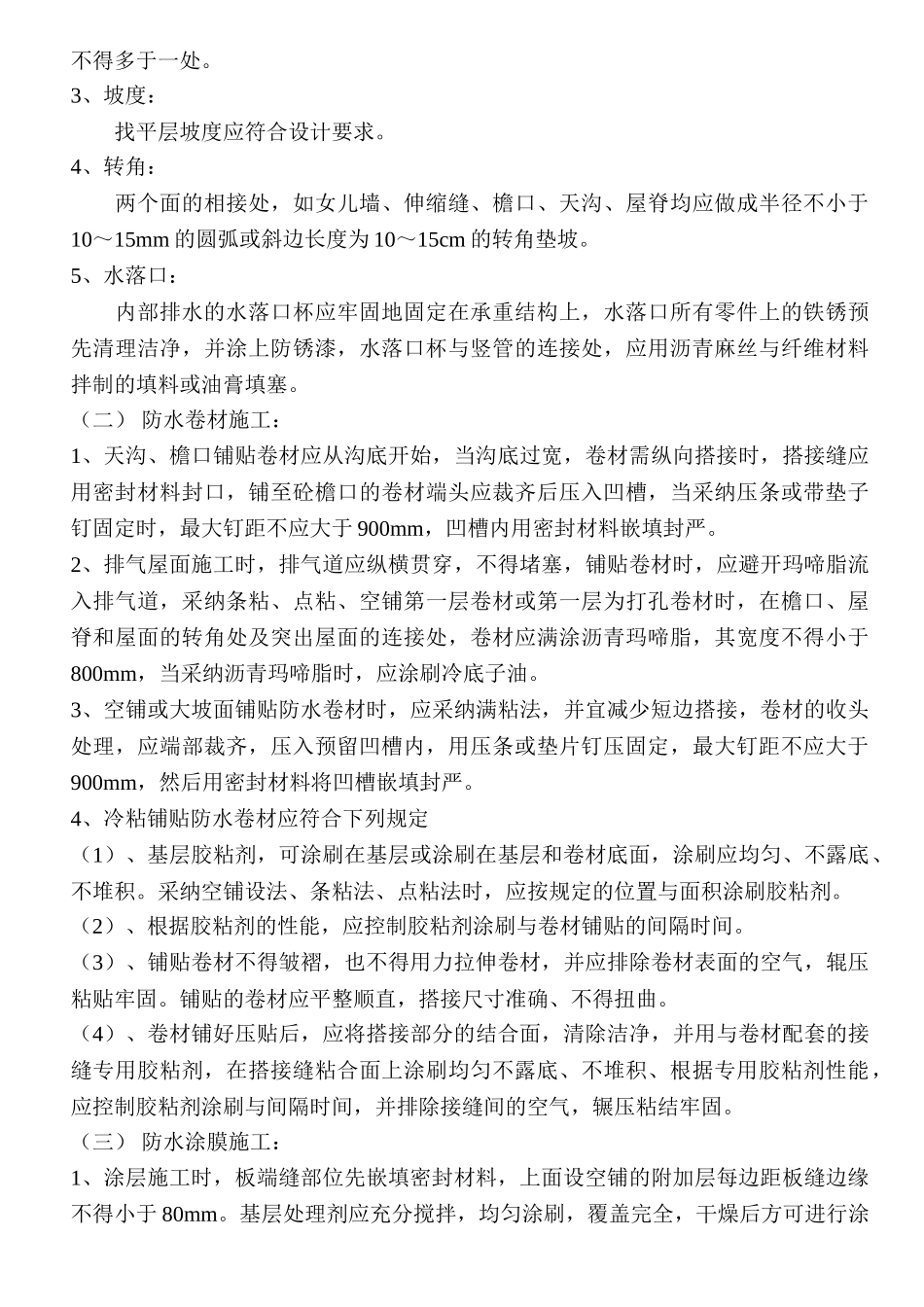

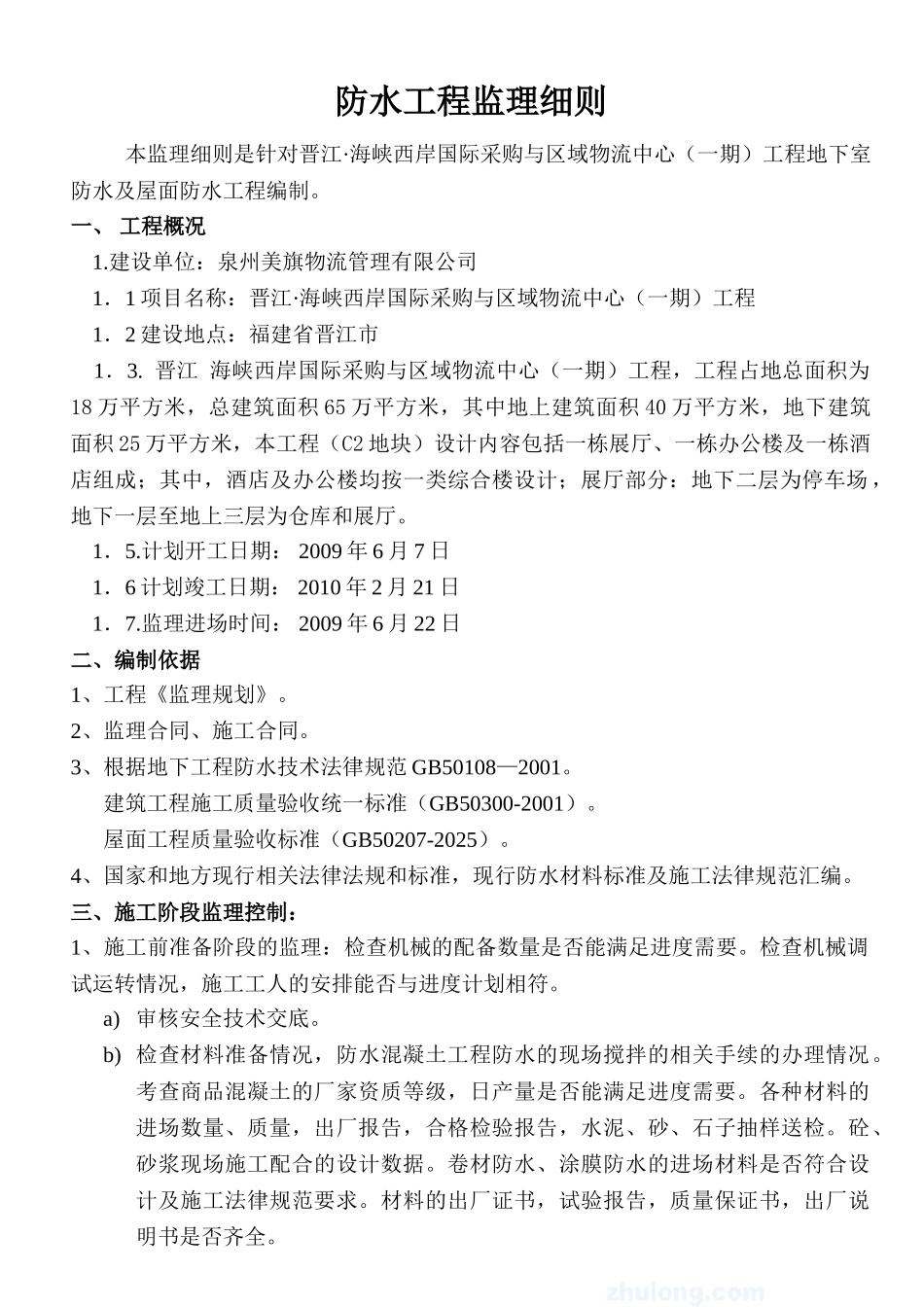

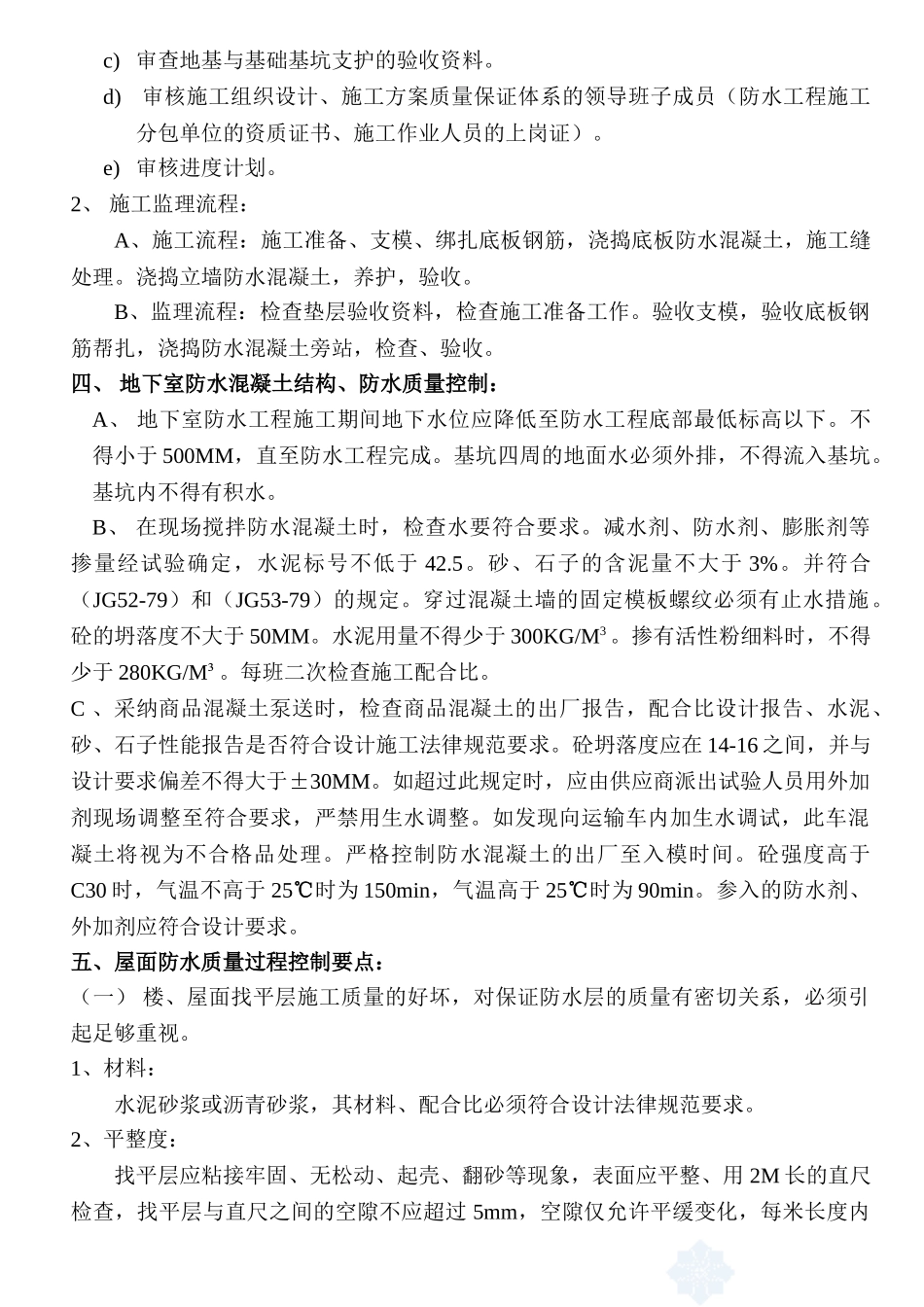

防水工程监理细则本监理细则是针对晋江·海峡西岸国际采购与区域物流中心(一期)工程地下室防水及屋面防水工程编制。一、 工程概况 1.建设单位:泉州美旗物流管理有限公司 1.1 项目名称:晋江·海峡西岸国际采购与区域物流中心(一期)工程 1.2 建设地点:福建省晋江市 1.3. 晋江 海峡西岸国际采购与区域物流中心(一期)工程,工程占地总面积为18 万平方米,总建筑面积 65 万平方米,其中地上建筑面积 40 万平方米,地下建筑面积 25 万平方米,本工程(C2 地块)设计内容包括一栋展厅、一栋办公楼及一栋酒店组成;其中,酒店及办公楼均按一类综合楼设计;展厅部分:地下二层为停车场 ,地下一层至地上三层为仓库和展厅。 1.5.计划开工日期: 2009 年 6 月 7 日 1.6 计划竣工日期: 2010 年 2 月 21 日 1.7.监理进场时间: 2009 年 6 月 22 日二、编制依据1、工程《监理规划》。2、监理合同、施工合同。3、根据地下工程防水技术法律规范 GB50108—2001。建筑工程施工质量验收统一标准(GB50300-2001)。屋面工程质量验收标准(GB50207-2025)。4、国家和地方现行相关法律法规和标准,现行防水材料标准及施工法律规范汇编。三、施工阶段监理控制:1、施工前准备阶段的监理:检查机械的配备数量是否能满足进度需要。检查机械调试运转情况,施工工人的安排能否与进度计划相符。a) 审核安全技术交底。b) 检查材料准备情况,防水混凝土工程防水的现场搅拌的相关手续的办理情况。考查商品混凝土的厂家资质等级,日产量是否能满足进度需要。各种材料的进场数量、质量,出厂报告,合格检验报告,水泥、砂、石子抽样送检。砼、砂浆现场施工配合的设计数据。卷材防水、涂膜防水的进场材料是否符合设计及施工法律规范要求。材料的出厂证书,试验报告,质量保证书,出厂说明书是否齐全。c) 审查地基与基础基坑支护的验收资料。d) 审核施工组织设计、施工方案质量保证体系的领导班子成员(防水工程施工分包单位的资质证书、施工作业人员的上岗证)。e) 审核进度计划。2、 施工监理流程:A、施工流程:施工准备、支模、绑扎底板钢筋,浇捣底板防水混凝土,施工缝处理。浇捣立墙防水混凝土,养护,验收。B、监理流程:检查垫层验收资料,检查施工准备工作。验收支模,验收底板钢筋帮扎,浇捣防水混凝土旁站,检查、验收。四、 地下室防水混凝土结构、防水质量控制:A、 地下室防水工程施工期间地下水位应...
