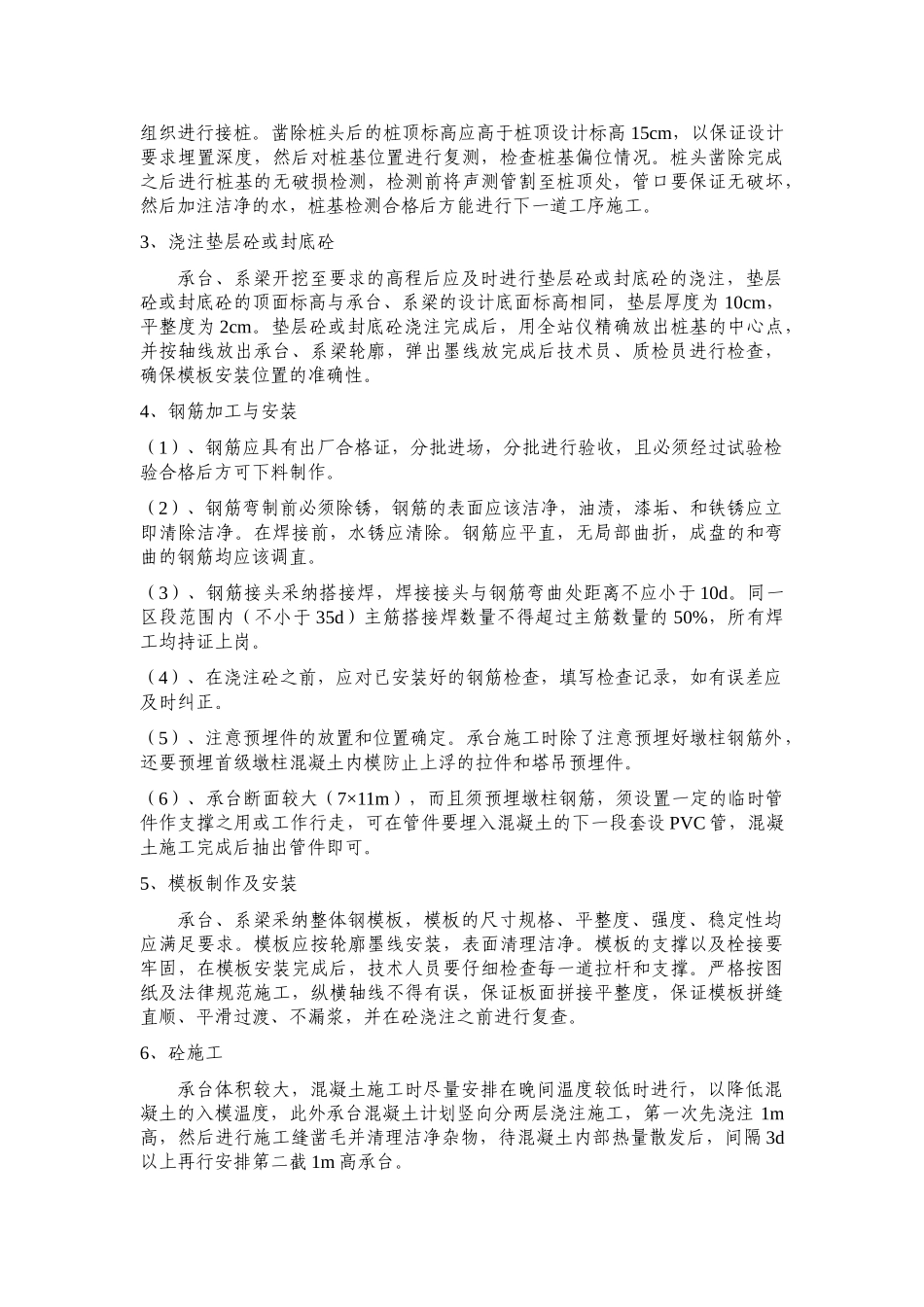

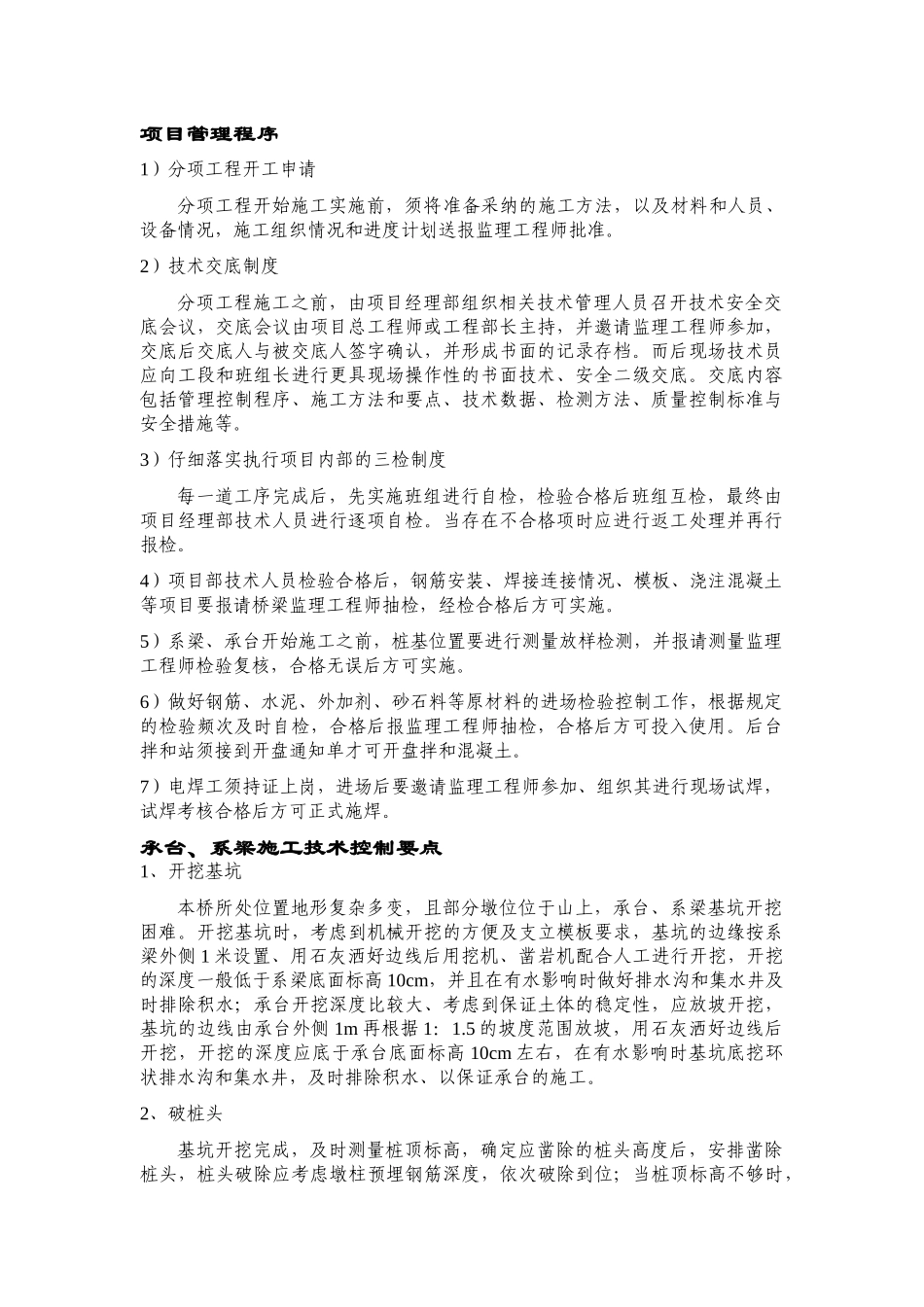

特大桥承台、系梁施工技术交底书2025 年 10 月工程概况本合同段桥梁承台、系梁工程量数量如下:桥墩承台 55 座,几何尺寸为7m×11m×2m,单个钢筋用量 10.5t,C25 混凝土用量 154m3;桥台承台 2 座,单个钢筋用量 1.9t,C25 混凝土用量 38.88m3;系梁 68 个,其中低系梁 50 个,高系梁 18 个。本桥承台、系梁定于 2025 年 6 月中开工,至 2025 年 12 月下旬结束,工期为 6 个月。项目管理程序1)分项工程开工申请分项工程开始施工实施前,须将准备采纳的施工方法,以及材料和人员、设备情况,施工组织情况和进度计划送报监理工程师批准。2)技术交底制度分项工程施工之前,由项目经理部组织相关技术管理人员召开技术安全交底会议,交底会议由项目总工程师或工程部长主持,并邀请监理工程师参加,交底后交底人与被交底人签字确认,并形成书面的记录存档。而后现场技术员应向工段和班组长进行更具现场操作性的书面技术、安全二级交底。交底内容包括管理控制程序、施工方法和要点、技术数据、检测方法、质量控制标准与安全措施等。3)仔细落实执行项目内部的三检制度每一道工序完成后,先实施班组进行自检,检验合格后班组互检,最终由项目经理部技术人员进行逐项自检。当存在不合格项时应进行返工处理并再行报检。4)项目部技术人员检验合格后,钢筋安装、焊接连接情况、模板、浇注混凝土等项目要报请桥梁监理工程师抽检,经检合格后方可实施。5)系梁、承台开始施工之前,桩基位置要进行测量放样检测,并报请测量监理工程师检验复核,合格无误后方可实施。6)做好钢筋、水泥、外加剂、砂石料等原材料的进场检验控制工作,根据规定的检验频次及时自检,合格后报监理工程师抽检,合格后方可投入使用。后台拌和站须接到开盘通知单才可开盘拌和混凝土。7)电焊工须持证上岗,进场后要邀请监理工程师参加、组织其进行现场试焊,试焊考核合格后方可正式施焊。承台、系梁施工技术控制要点1、开挖基坑本桥所处位置地形复杂多变,且部分墩位位于山上,承台、系梁基坑开挖困难。开挖基坑时,考虑到机械开挖的方便及支立模板要求,基坑的边缘按系梁外侧 1 米设置、用石灰洒好边线后用挖机、凿岩机配合人工进行开挖,开挖的深度一般低于系梁底面标高 10cm,并且在有水影响时做好排水沟和集水井及时排除积水;承台开挖深度比较大、考虑到保证土体的稳定性,应放坡开挖,基坑的边线由承台外侧 1m 再根据 1:1.5 的坡度范围放...
